Hoàn thành xử lý đường dây truyền tải điện 220kV Hòa Bình - Tây Hà Nội

Truyền tải điện an toàn cho Thủ đô tiếp tục được tăng cường khi Công ty Truyền tải điện 1 (PTC1) hoàn thành công trình xử lý khoảng cách pha - nước trên đường dây 220kV Hòa Bình - Tây Hà Nội. Công trình được đưa vào vận hành đúng tiến độ, góp phần nâng cao độ tin cậy của hệ thống truyền tải điện, bảo đảm cấp điện an toàn, liên tục cho Hà Nội trong cao điểm mùa nắng nóng và mùa mưa bão năm 2026.

Vào lúc 3 giờ 04 phút ngày 20/6/2026, Công ty Truyền tải điện 1 (PTC1) phối hợp với các đơn vị liên quan đóng điện thành công, khôi phục vận hành đường dây 220kV Hòa Bình - Tây Hà Nội sau khi hoàn thành công trình xử lý khoảng cách pha - nước tại khoảng cột 94-95.

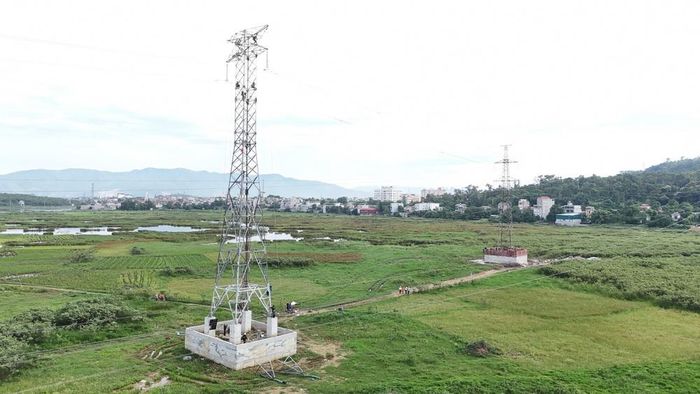

Khoảng cột 94-95 được gấp rút thi công đúng tiến độ

Khoảng cột 94-95 được gấp rút thi công đúng tiến độ

Đây là công trình do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, giao PTC1 trực tiếp quản lý dự án. Việc hoàn thành đúng tiến độ góp phần quan trọng bảo đảm vận hành an toàn, liên tục hệ thống truyền tải điện, đáp ứng nhu cầu cấp điện cho Thủ đô Hà Nội và các khu vực lân cận trong giai đoạn phụ tải tăng cao cũng như trước mùa mưa bão.

Đường dây 220kV Hòa Bình - Tây Hà Nội được đưa vào vận hành từ năm 2017, là tuyến truyền tải điện có ý nghĩa đặc biệt quan trọng, thường xuyên mang tải lớn để đưa nguồn điện từ khu vực Tây Bắc về trung tâm phụ tải Hà Nội.

Tuy nhiên, những năm gần đây, quá trình đô thị hóa, dồn điền đổi thửa cùng diễn biến thời tiết cực đoan đã làm thay đổi đáng kể điều kiện địa hình trong hành lang tuyến. Đặc biệt, khoảng cột 94-95 thuộc địa bàn xã Đông Yên, huyện Quốc Oai (cũ), Hà Nội nằm trong vùng phân lũ, thường xuyên bị ngập nước.

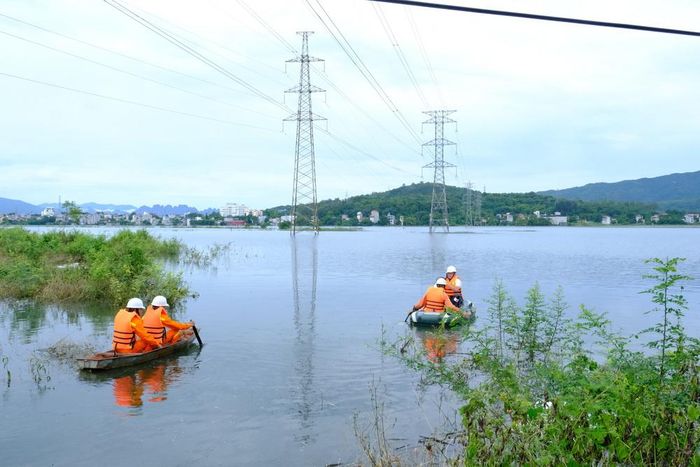

Đợt mưa lớn tháng 8 năm 2024, nước lũ dâng cao, lực lượng vận hành Đội TTĐ Xuân Mai – TTĐ Hòa Bình và Đội TTĐ Hà Nội 2 – TTĐ Hà Nội túc trực 24/24 đảm bảo an toàn cho đường dây này

Đợt mưa lớn tháng 8 năm 2024, nước lũ dâng cao, lực lượng vận hành Đội TTĐ Xuân Mai – TTĐ Hòa Bình và Đội TTĐ Hà Nội 2 – TTĐ Hà Nội túc trực 24/24 đảm bảo an toàn cho đường dây này

Khi xảy ra mưa lớn kéo dài kết hợp với việc xả lũ hồ thủy điện Hòa Bình, mực nước tại khu vực này có thời điểm dâng cao từ 3,5 đến 4 mét, làm suy giảm khoảng cách an toàn giữa dây dẫn và mặt nước, tiềm ẩn nguy cơ ảnh hưởng đến vận hành an toàn của tuyến truyền tải điện.

Trước thực tế đó, EVNNPT đã chỉ đạo PTC1 khẩn trương nghiên cứu, xây dựng giải pháp kỹ thuật nhằm xử lý triệt để nguy cơ mất an toàn và nâng cao khoảng cách pha - nước. Theo phương án được phê duyệt, cột điện vị trí 95 được nâng cao thêm 4 mét; đồng thời cải tạo, mở rộng và gia cố móng cột, nâng cao mặt bằng móng thêm 4,2 mét nhằm bảo đảm khả năng chịu lực, đáp ứng yêu cầu vận hành lâu dài và tạo thuận lợi cho công tác quản lý vận hành.

Ông Lã Mạnh Hoàn - Phó giám đốc PTC1 (đứng giữa) cùng đại diện các phòng chuyên môn trực tiếp kiểm tra, đôn đốc tiến độ dự án tại công trường

Ông Lã Mạnh Hoàn - Phó giám đốc PTC1 (đứng giữa) cùng đại diện các phòng chuyên môn trực tiếp kiểm tra, đôn đốc tiến độ dự án tại công trường

Điểm đáng chú ý là toàn bộ quá trình thi công được triển khai trong điều kiện thời gian cắt điện rất hạn chế. Do đây là tuyến truyền tải điện quan trọng, thường xuyên mang tải lớn phục vụ Hà Nội nên việc bố trí cắt điện gặp nhiều khó khăn, đòi hỏi từng hạng mục phải được tính toán kỹ lưỡng, kiểm soát chặt chẽ về tiến độ và chất lượng.

Sau hơn một tháng chuẩn bị từ hoàn thiện thủ tục đầu tư, khảo sát hiện trường, lập phương án kỹ thuật, chuẩn bị vật tư, thiết bị đến huy động nhân lực, toàn bộ khối lượng thi công đã được hoàn thành chỉ trong hai ngày cắt điện theo đúng kế hoạch.

Kết quả này thể hiện sự chủ động, quyết liệt của PTC1 trong công tác quản lý dự án, điều hành tiến độ và giám sát thi công; đồng thời khẳng định hiệu quả phối hợp giữa Phòng Kế hoạch PTC1 với các đơn vị tư vấn, nhà thầu và lực lượng quản lý vận hành trên hiện trường. Trong suốt quá trình triển khai, Truyền tải điện Hòa Bình và Truyền tải điện Hà Nội duy trì chế độ giám sát liên tục, kịp thời xử lý các tình huống phát sinh, bảo đảm tuyệt đối an toàn cho người và thiết bị.

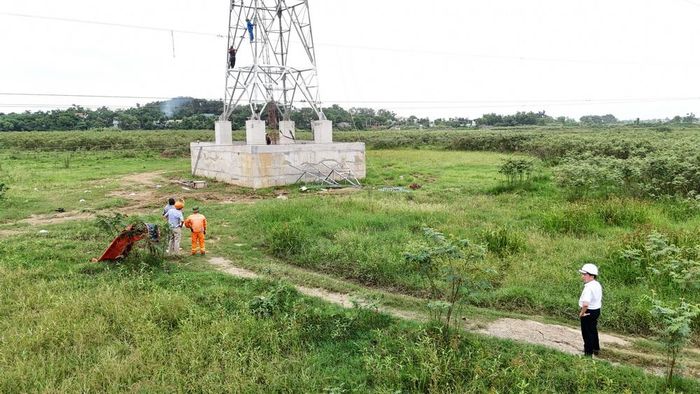

Cán bộ phòng Kế hoạch PTC1 và Công nhân Đội TTĐ Hòa Bình túc trực trên công trường điều hành, giám sát công trình

Cán bộ phòng Kế hoạch PTC1 và Công nhân Đội TTĐ Hòa Bình túc trực trên công trường điều hành, giám sát công trình

Việc hoàn thành công trình có ý nghĩa đặc biệt quan trọng khi hệ thống điện đang bước vào giai đoạn cao điểm nắng nóng, nhu cầu sử dụng điện tăng mạnh và chuẩn bị đối mặt với mùa mưa bão. Không chỉ xử lý dứt điểm nguy cơ mất an toàn do ngập lụt tại khu vực khoảng cột 94-95, công trình còn góp phần nâng cao độ tin cậy của hệ thống truyền tải điện, tăng cường khả năng vận hành an toàn, ổn định của lưới điện quốc gia trước những diễn biến thời tiết ngày càng cực đoan, qua đó bảo đảm nguồn điện ổn định cho Thủ đô Hà Nội và khu vực lân cận.

Mạnh Hùng
