Lộ diện hàng loạt sai phạm trong bồi thường dự án Kim Long Motors Huế
Thanh tra TP Huế cho rằng, quá trình chi trả tiền bồi thường vẫn còn thiếu sót như ban hành thông báo nhận tiền lần thứ hai không đúng thời hạn; chưa thu hồi số tiền gần 784 triệu đồng chi trả vượt sau khi có các quyết định phê duyệt điều chỉnh; chi trả tiền cho các đối tượng là đồng thừa kế nhưng không có văn bản cử người đại diện, văn bản ủy quyền…
Thanh tra TP Huế vừa thông báo kết luận thanh tra về công tác bồi thường, hỗ trợ, tái định cư Dự án Khu liên hợp sản xuất, lắp ráp Kim Long Motors Huế (viết tắt là Dự án). Theo kết luận thanh tra, đây là một trong những dự án công nghiệp trọng điểm của khu vực miền Trung, đóng vai trò hạt nhân trong việc hình thành trung tâm công nghiệp ô tô hiện đại tại Khu kinh tế Chân Mây - Lăng Cô.

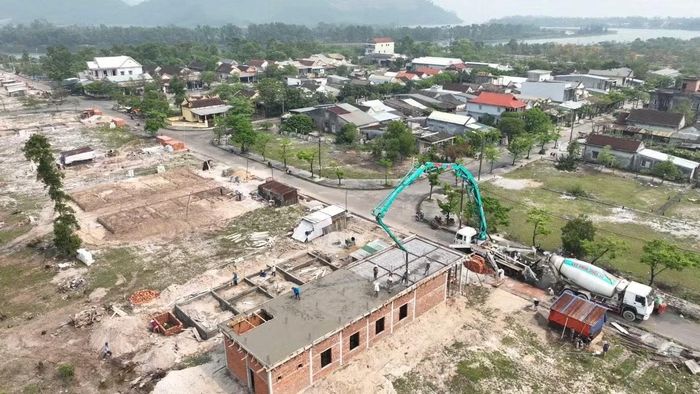

Thời điểm các hộ dân nằm trong vùng Dự án tự nguyện tháo dỡ nhà và chuyển đến khu tái định cư.
Dự án được cấp quyết định chủ trương đầu tư vào tháng 1/2019, do Công ty Cổ phần Kim Long Motors Huế làm chủ đầu tư, với tổng vốn đầu tư 3.330 tỷ đồng. Dự án có quy mô thu hồi đất với diện tích 164,91 ha, số hộ bị ảnh hưởng 220 hộ, số hộ bố trí tái định cư 112 hộ; tổng số đợt bồi thường, hỗ trợ tái định cư là 43 đợt với tổng giá trị phê duyệt và phê duyệt điều chỉnh bồi thường, hỗ trợ gần 204 tỷ đồng. Đến nay, công tác giải phóng mặt bằng đã hoàn thành và dự án đã đi vào hoạt động.
Theo Thanh tra TP Huế, bên cạnh những kết quả đã đạt được, UBND huyện Phú Lộc (nay là UBND xã Chân Mây - Lăng Cô), Trung tâm Phát triển quỹ đất huyện Phú Lộc (nay là Ban Quản lý dự án Đầu tư xây dựng khu vực 3) và các tổ chức cá nhân có liên quan vẫn còn một số vi phạm, thiếu sót trong công tác bồi thường, hỗ trợ, tái định cư dự án.

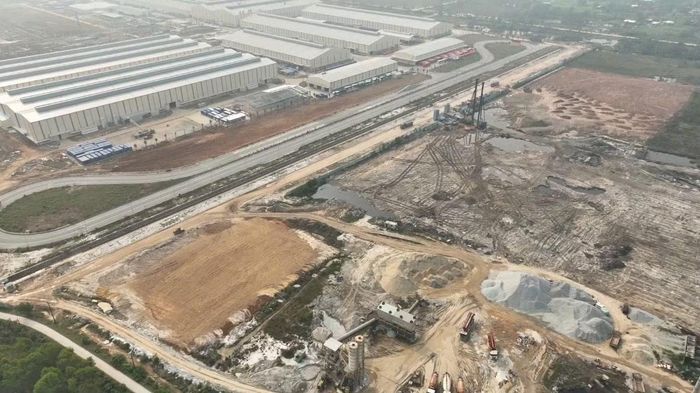

Sau thời gian triển khai thi công, hiện Dự án đã hoàn thành và đi vào hoạt động.
Cụ thể, thẩm định điều kiện bồi thường về đất quá thời hạn theo quy định; không thực hiện việc thẩm định điều kiện bồi thường đối với cây lâu năm và rừng sản xuất theo quy định. Đối với quá trình lập, công khai, thẩm định, phê duyệt phương án bồi thường, hỗ trợ, tái định cư đã không ban hành văn bản thể hiện việc niêm yết, công khai phương án bồi thường, hỗ trợ và tái định cư đối với các hộ bị ảnh hưởng giải phóng mặt bằng của dự án; ban hành thông báo niêm yết, công khai phương án bồi thường, hỗ trợ và tái định cư đối với các hộ bị ảnh hưởng giải phóng mặt bằng của dự án chưa đảm bảo thời gian.
Bên cạnh đó, không có biên bản lấy ý kiến; không có văn bản tổng hợp ý kiến góp ý; biên bản họp tổng hợp ý kiến về việc công khai phương án bồi thường, hỗ trợ và tái định cư… Phòng Tài nguyên và Môi trường huyện Phú Lộc cũ thẩm định phương án bồi thường, hỗ trợ và tái định cư quá thời hạn. UBND huyện Phú Lộc cũ ban hành quyết định phê duyệt phương án bồi thường, hỗ trợ và tái định cư quá thời hạn.
Kết luận Thanh tra cũng chỉ ra rằng, quá trình chi trả tiền bồi thường vẫn còn thiếu sót như ban hành thông báo nhận tiền lần thứ hai không đúng thời hạn; chưa thu hồi số tiền gần 784 triệu đồng chi trả vượt sau khi có các quyết định phê duyệt điều chỉnh; chi trả tiền cho các đối tượng là đồng thừa kế nhưng không có văn bản cử người đại diện, văn bản ủy quyền.
Bên cạnh đó, việc bố trí tái định cư vẫn còn thiếu sót như: đơn đăng ký bố trí tái định cư không ghi ngày, tháng và UBND xã Lộc Tiến cũ xác nhận nhưng không ghi ngày, tháng; Biên bản bốc thăm đất ở tái định cư không ghi ký hiệu lô đất, diện tích lô đất; không tổ chức giao đất thực địa; Ký hiệu thửa đất trên Biên bản bốc thăm không trùng với Quyết định giao đất là thiếu thống nhất về thông tin thửa đất.
Trên cơ sở đó, Chánh Thanh tra TP Huế kiến nghị UBND xã Chân Mây - Lăng Cô, Ban Quản lý dự án Đầu tư xây dựng khu vực 3 tổ chức kiểm điểm, rút kinh nghiệm đối với tập thể, cá nhân có liên quan đến vi phạm, thiếu sót. Đồng thời, kiến nghị Ban Quản lý dự án Đầu tư xây dựng khu vực 3 chủ trì phối hợp với UBND xã Chân Mây - Lăng Cô khẩn trương thu hồi số tiền gần 784 triệu đồng đã chi trả vượt cho các hộ dân sau khi có các quyết định phê duyệt điều chỉnh để nộp vào ngân sách Nhà nước.
