Trạm biến áp 220kV Tuyên Quang nâng công suất lên 500MVA

Trạm biến áp 220kV Tuyên Quang vừa được nâng công suất từ 375MVA lên 500MVA sau khi hoàn thành thay thế máy biến áp AT2 250MVA. Dự án góp phần nâng cao năng lực truyền tải, tăng độ tin cậy cung cấp điện, bảo đảm an toàn vận hành hệ thống điện khu vực miền Bắc.

Vào lúc 14 giờ 06 phút ngày 8/7/2026, Trạm biến áp 220kV Tuyên Quang đã chính thức được đóng điện hạng mục nâng công suất sau khi Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 1 (PTC1) phối hợp với Trung tâm Điều độ Hệ thống điện miền Bắc (NSO) và các đơn vị liên quan hoàn thành công tác nghiệm thu, đưa công trình vào vận hành.

Hội đồng nghiệm thu cấp chủ đầu tư họp thống nhất đóng điện dự án

Hội đồng nghiệm thu cấp chủ đầu tư họp thống nhất đóng điện dự án

Dự án do EVNNPT làm chủ đầu tư, giao PTC1 thay mặt chủ đầu tư trực tiếp quản lý dự án và tiếp nhận vận hành. Công trình được triển khai tại Trạm biến áp 220kV Tuyên Quang, thuộc phường Mỹ Lâm, tỉnh Tuyên Quang.

Nâng năng lực truyền tải, bảo đảm cấp điện khu vực

Hạng mục quan trọng nhất của dự án là thay thế máy biến áp AT2 công suất 125MVA bằng máy biến áp 250MVA, đồng thời cải tạo đồng bộ hệ thống thiết bị nhất thứ, nhị thứ, hệ thống tự dùng, bảo vệ - điều khiển, phòng cháy chữa cháy, tiếp địa cùng các hạng mục phụ trợ nhằm đáp ứng yêu cầu vận hành an toàn, ổn định và lâu dài.

Sau khi hoàn thành, tổng công suất của Trạm biến áp 220kV Tuyên Quang được nâng từ 375MVA lên 500MVA, góp phần tăng khả năng truyền tải điện, đáp ứng nhu cầu phụ tải ngày càng tăng của tỉnh Tuyên Quang và các khu vực lân cận.

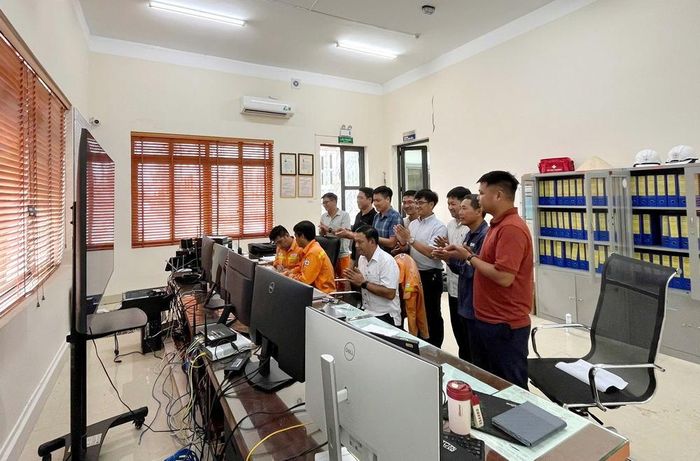

Các đơn vị tham gia dự án chứng kiến thời khắc đóng điện Nâng công suất máy biến áp AT2 Trạm biến áp 220kV Tuyên Quang thành công

Các đơn vị tham gia dự án chứng kiến thời khắc đóng điện Nâng công suất máy biến áp AT2 Trạm biến áp 220kV Tuyên Quang thành công

Hiện trên địa bàn tỉnh có hai trạm biến áp 220kV giữ vai trò quan trọng trong việc cấp điện cho phụ tải địa phương, đồng thời truyền tải công suất từ các nhà máy thủy điện trong khu vực lên hệ thống điện quốc gia. Những năm gần đây, tốc độ tăng trưởng phụ tải cao khiến nhiều đường dây và máy biến áp thường xuyên vận hành ở mức tải lớn, tiềm ẩn nguy cơ quá tải khi xảy ra sự cố theo tiêu chí N-1.

Việc nâng công suất Trạm biến áp 220kV Tuyên Quang vì vậy có ý nghĩa quan trọng trong việc giảm tải cho các máy biến áp hiện hữu, tăng cường liên kết lưới điện khu vực, nâng cao độ tin cậy cung cấp điện, đáp ứng yêu cầu phát triển kinh tế - xã hội của tỉnh Tuyên Quang cũng như các địa phương lân cận.

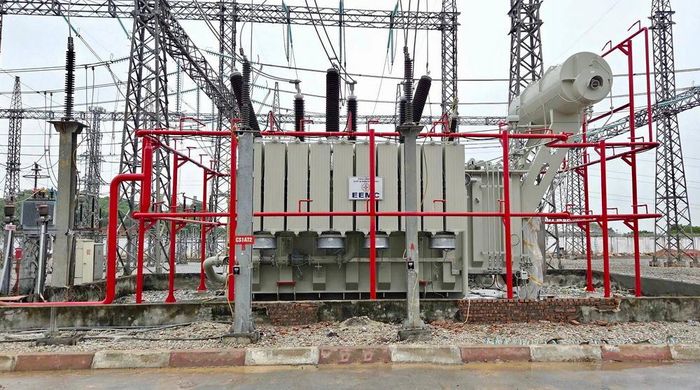

Máy biến áp AT2 sau khi được đóng điện thành công (ảnh Ngọc Hưng)

Máy biến áp AT2 sau khi được đóng điện thành công (ảnh Ngọc Hưng)

Sau khi đưa vào vận hành, máy biến áp 250MVA mới sẽ góp phần bảo đảm tiêu chí vận hành N-1, giảm tải cho các trạm biến áp và đường dây 220kV trong khu vực, cải thiện chất lượng điện áp, giảm tổn thất điện năng và nâng cao hiệu quả vận hành hệ thống truyền tải điện.

Thi công trong điều kiện đặc biệt, bảo đảm tuyệt đối an toàn

Quá trình triển khai dự án gặp nhiều thách thức khi việc thi công được thực hiện ngay trong điều kiện trạm vẫn đang mang điện. Không gian thi công hạn chế, nhiều hạng mục phải triển khai đồng thời trong thời gian cắt điện ngắn, đòi hỏi sự phối hợp chặt chẽ giữa chủ đầu tư, đơn vị quản lý vận hành, điều độ hệ thống điện và các nhà thầu.

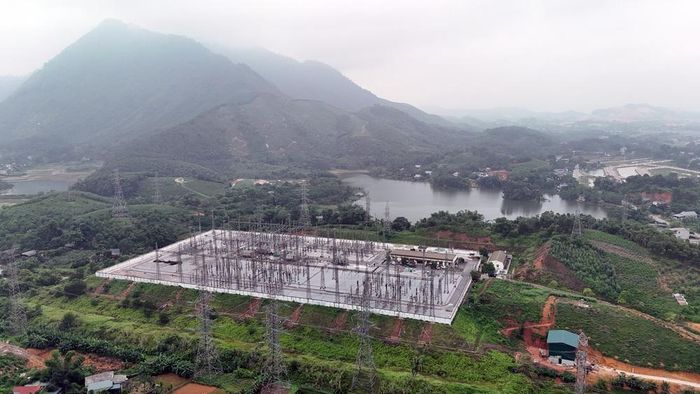

Trạm biến áp 220kV Tuyên Quang nhìn từ trên cao

Trạm biến áp 220kV Tuyên Quang nhìn từ trên cao

Với sự chỉ đạo sát sao của lãnh đạo EVNNPT cùng sự phối hợp hiệu quả của các đơn vị liên quan, đội ngũ cán bộ, kỹ sư và người lao động trên công trường đã tổ chức thi công liên tục ngày đêm, tận dụng tối đa thời gian cắt điện để hoàn thành lắp đặt, thí nghiệm, hiệu chỉnh thiết bị, bảo đảm chất lượng và tiến độ công trình.

Ông Hoàng Hải Đăng, Phó Trưởng phòng Đầu tư xây dựng PTC1 cho biết, việc hoàn thành và đóng điện thành công dự án là kết quả của sự nỗ lực, quyết tâm rất lớn của tập thể cán bộ, kỹ sư, người lao động trên công trường cùng sự phối hợp chặt chẽ giữa các đơn vị liên quan.

Theo ông Hoàng Hải Đăng, thành công của dự án tiếp tục khẳng định năng lực, bản lĩnh và tinh thần trách nhiệm của đội ngũ làm công tác đầu tư xây dựng truyền tải điện trong việc triển khai các công trình lưới điện trọng điểm, góp phần nâng cao năng lực truyền tải, bảo đảm cung ứng điện an toàn, ổn định và tăng cường an ninh năng lượng quốc gia.

Mạnh Hùng
