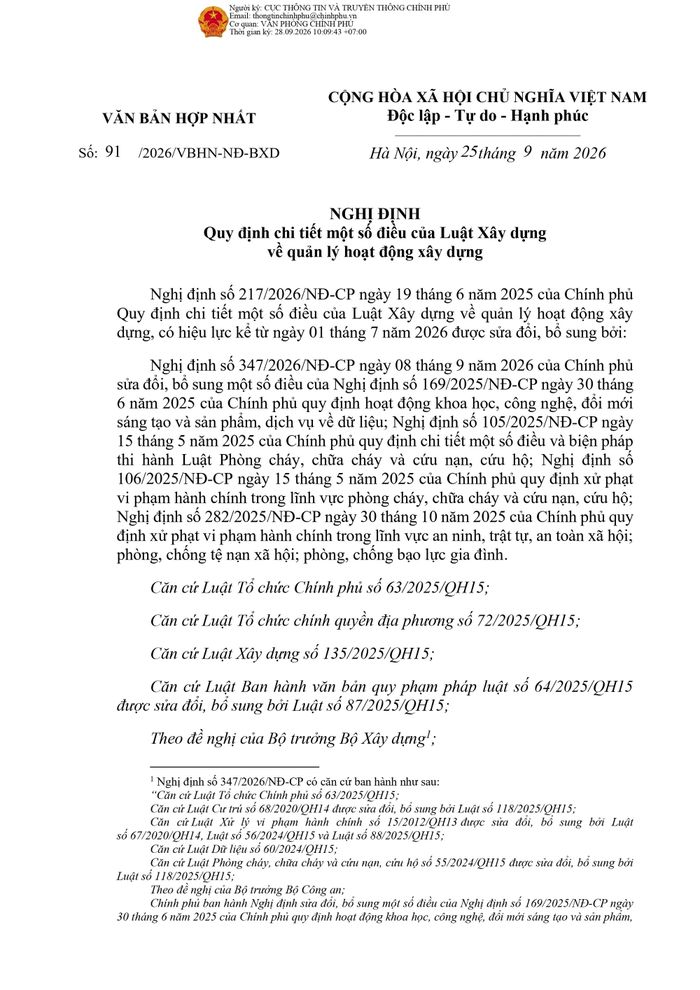

Văn bản hợp nhất 91/2026/VBHN-NĐ-BXD về quản lý hoạt động xây dựng
Toàn văn Văn bản hợp nhất 91/2026/VBHN-NĐ-BXD về quản lý hoạt động xây dựng.
Bộ Xây dựng vừa ban hành Văn bản hợp nhất số 91/2026/VBHN-NĐ-BXD của Bộ Xây dựng: Quy định chi tiết một số điều của Luật Xây dựng về quản lý hoạt động xây dựng.
Quy định về trình tự đầu tư xây dựng

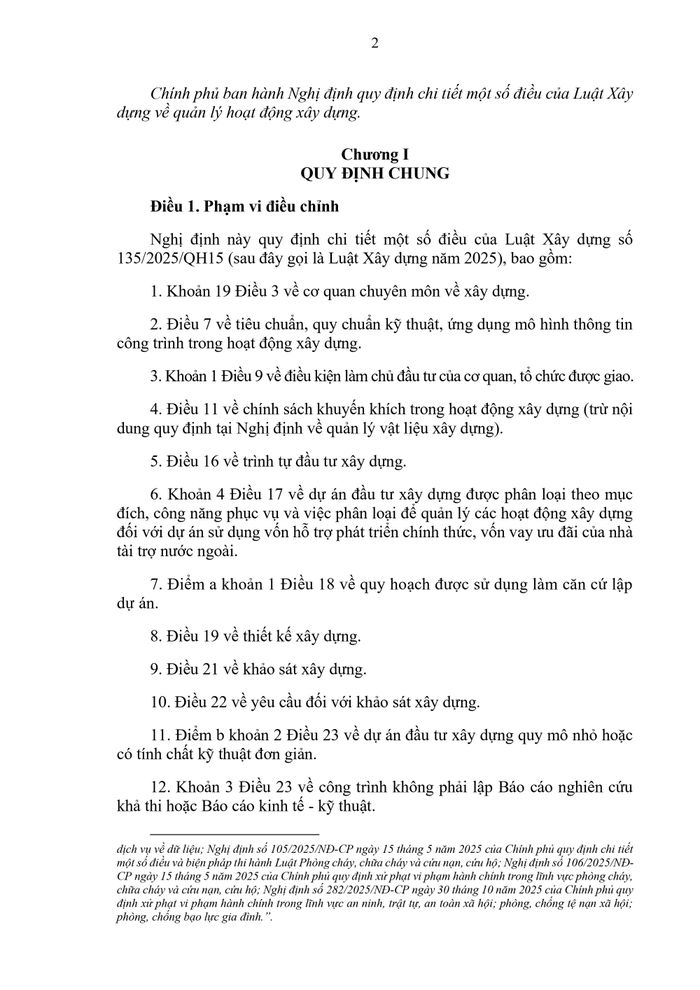

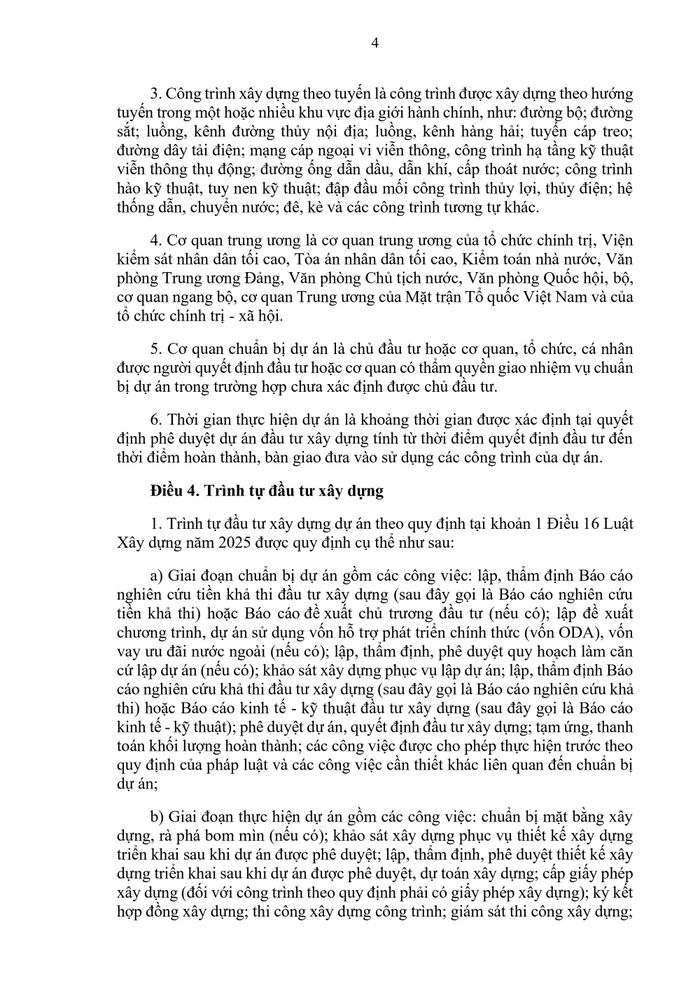

1. Trình tự đầu tư xây dựng dự án theo quy định tại khoản 1 Điều 16 Luật Xây dựng năm 2025 được quy định cụ thể như sau:
a) Giai đoạn chuẩn bị dự án gồm các công việc: lập, thẩm định Báo cáo nghiên cứu tiền khả thi đầu tư xây dựng (sau đây gọi là Báo cáo nghiên cứu tiền khả thi) hoặc Báo cáo đề xuất chủ trương đầu tư (nếu có); lập đề xuất chương trình, dự án sử dụng vốn hỗ trợ phát triển chính thức (vốn ODA), vốn vay ưu đãi nước ngoài (nếu có); lập, thẩm định, phê duyệt quy hoạch làm căn cứ lập dự án (nếu có); khảo sát xây dựng phục vụ lập dự án; lập, thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng (sau đây gọi là Báo cáo nghiên cứu khả thi) hoặc Báo cáo kinh tế - kỹ thuật đầu tư xây dựng (sau đây gọi là Báo cáo kinh tế - kỹ thuật); phê duyệt dự án, quyết định đầu tư xây dựng; tạm ứng, thanh toán khối lượng hoàn thành; các công việc được cho phép thực hiện trước theo quy định của pháp luật và các công việc cần thiết khác liên quan đến chuẩn bị dự án;
b) Giai đoạn thực hiện dự án gồm các công việc: chuẩn bị mặt bằng xây dựng, rà phá bom mìn (nếu có); khảo sát xây dựng phục vụ thiết kế xây dựng triển khai sau khi dự án được phê duyệt; lập, thẩm định, phê duyệt thiết kế xây dựng triển khai sau khi dự án được phê duyệt, dự toán xây dựng; cấp giấy phép xây dựng (đối với công trình theo quy định phải có giấy phép xây dựng); ký kết hợp đồng xây dựng; thi công xây dựng công trình; giám sát thi công xây dựng; tạm ứng, thanh toán khối lượng hoàn thành; vận hành, chạy thử; nghiệm thu hoàn thành công trình xây dựng; bàn giao công trình đưa vào sử dụng; quyết toán hợp đồng xây dựng; các công việc cần thiết khác liên quan đến thực hiện dự án;

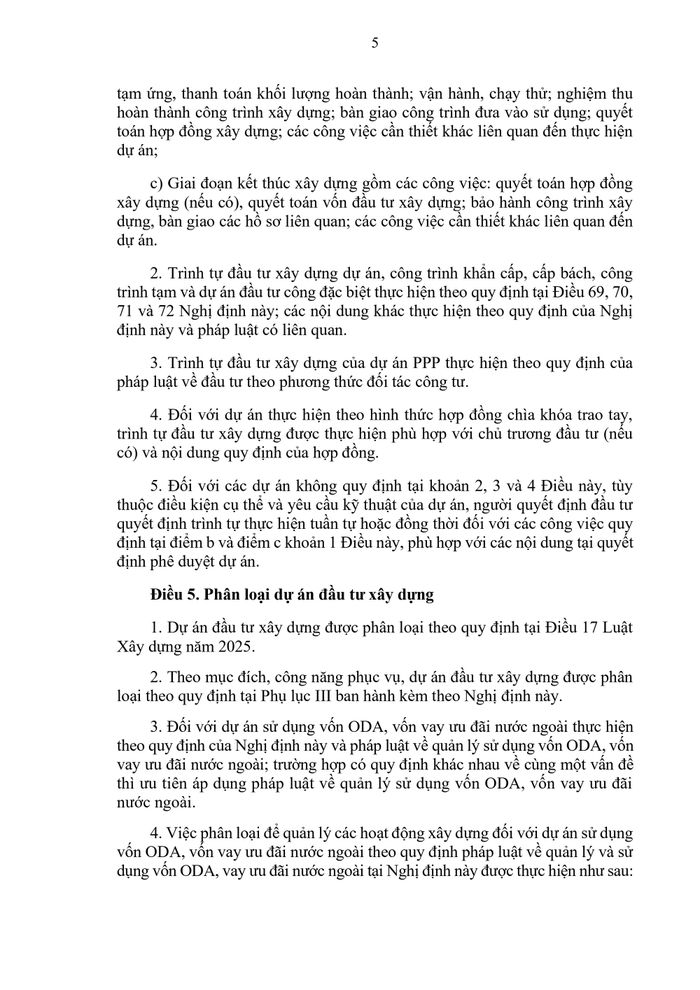

c) Giai đoạn kết thúc xây dựng gồm các công việc: quyết toán hợp đồng xây dựng (nếu có), quyết toán vốn đầu tư xây dựng; bảo hành công trình xây dựng, bàn giao các hồ sơ liên quan; các công việc cần thiết khác liên quan đến dự án.
Quy định trình tự đầu tư xây dựng dự án PPP, công trình khẩn cấp, cấp bách

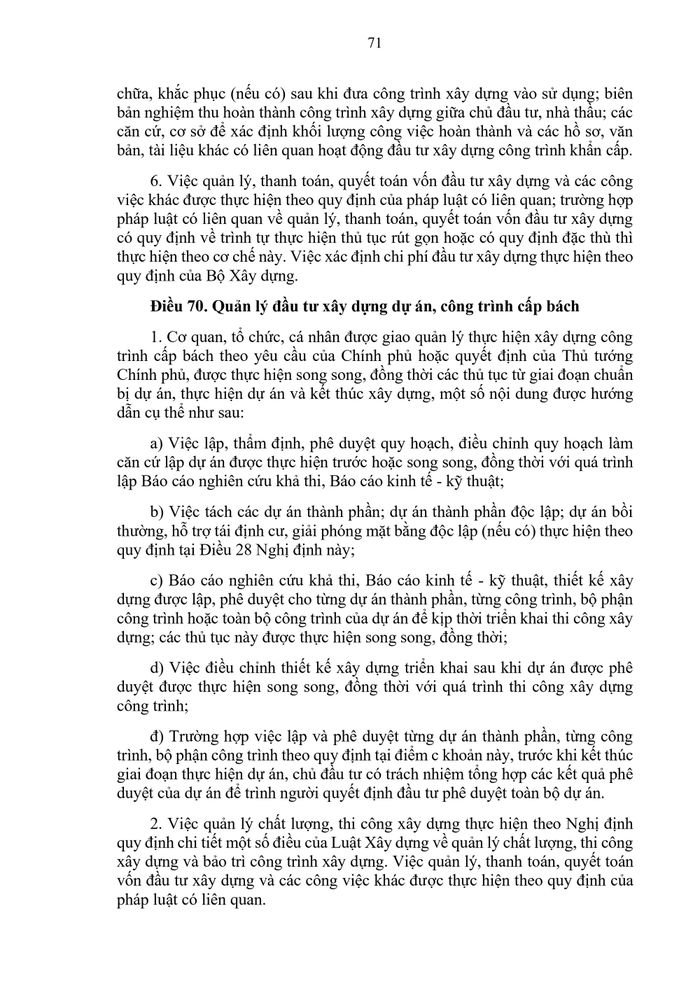

2. Trình tự đầu tư xây dựng dự án, công trình khẩn cấp, cấp bách, công trình tạm và dự án đầu tư công đặc biệt thực hiện theo quy định tại Điều 69, 70,71 và 72 Nghị định này; các nội dung khác thực hiện theo quy định của Nghị định này và pháp luật có liên quan.
3. Trình tự đầu tư xây dựng của dự án PPP thực hiện theo quy định của pháp luật về đầu tư theo phương thức đối tác công tư.
4. Đối với dự án thực hiện theo hình thức hợp đồng chìa khóa trao tay, trình tự đầu tư xây dựng được thực hiện phù hợp với chủ trương đầu tư (nếu có) và nội dung quy định của hợp đồng.
5. Đối với các dự án không quy định tại khoản 2, 3 và 4 Điều này, tùy thuộc điều kiện cụ thể và yêu cầu kỹ thuật của dự án, người quyết định đầu tư quyết định trình tự thực hiện tuần tự hoặc đồng thời đối với các công việc quy định tại điểm b và điểm c khoản 1 Điều này, phù hợp với các nội dung tại quyết định phê duyệt dự án.
TOÀN VĂN: Văn bản hợp nhất số 91/2026/VBHN-NĐ-BXD của Bộ Xây dựng: Quy định chi tiết một số điều của Luật Xây dựng về quản lý hoạt động xây dựng
