17/18 dự án nhiệt điện LNG đã chọn được chủ đầu tư

Đến nay, 17/18 dự án nhiệt điện LNG đã hoàn thành lựa chọn chủ đầu tư. Song, biến động nguồn cung, giá LNG và nhiều vướng mắc pháp lý đang gây áp lực lên mục tiêu tiến độ theo Quy hoạch Điện VIII điều chỉnh.

17/18 dự án nhiệt điện LNG đã có chủ đầu tư

Theo báo cáo của Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án trọng điểm quốc gia, trọng điểm ngành năng lượng về tình hình triển khai các dự án trọng điểm năm 2026, cả nước hiện có 18 dự án nhà máy nhiệt điện (NMNĐ) LNG thuộc danh mục theo dõi.

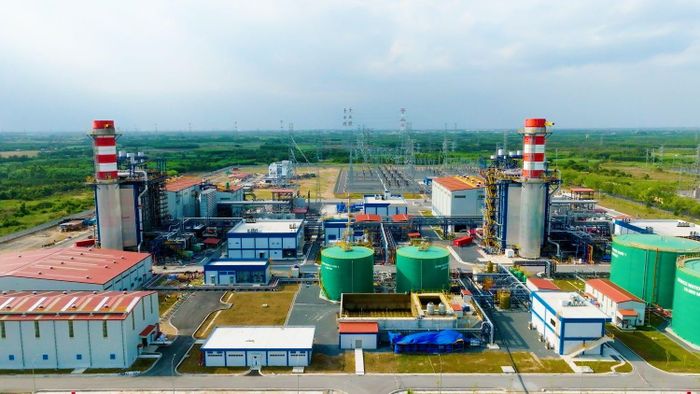

Nhà máy nhiệt điện LNG Nhơn Trạch 3 và Nhơn Trạch 4 là dự án đầu tiên vận hành thương mại tại Việt Nam.

Nhà máy nhiệt điện LNG Nhơn Trạch 3 và Nhơn Trạch 4 là dự án đầu tiên vận hành thương mại tại Việt Nam.

Đến nay, 17/18 dự án đã hoàn thành lựa chọn chủ đầu tư. Hiện chỉ còn dự án NMNĐ LNG Nghi Sơn đang trong quá trình lựa chọn nhà đầu tư.

Sau khi được giao đầu tư, các chủ đầu tư đang phối hợp với địa phương, các cơ quan liên quan và Tập đoàn Điện lực Việt Nam (EVN) triển khai các thủ tục chuẩn bị đầu tư như hoàn thiện báo cáo nghiên cứu khả thi, thực hiện thủ tục đất đai, môi trường, giải phóng mặt bằng, đàm phán hợp đồng mua bán điện (PPA), thu xếp vốn...

Đáng chú ý, đối với hai dự án LNG Hải Phòng giai đoạn 1 và giai đoạn 2, chủ đầu tư đang đề nghị Bộ Công thương xem xét phương án đầu tư khác để thay thế toàn bộ quy mô dự án.

Đối với nhiệt điện than, hiện danh mục chỉ còn dự án NMNĐ Long Phú 1. Sau thời gian dài gặp nhiều khó khăn, Tập đoàn Công nghiệp - Năng lượng quốc gia Việt Nam (Petrovietnam) đang triển khai các công việc cần thiết để tiếp tục thực hiện dự án. Tiến độ tổng thể đến nay đạt khoảng 47,9%.

Ban chỉ đạo cho biết, phần lớn các dự án LNG vẫn đang ở giai đoạn chuẩn bị đầu tư. Quá trình lựa chọn nhà đầu tư và hoàn thiện các thủ tục đầu tư mất nhiều thời gian, ảnh hưởng đáng kể đến tiến độ triển khai.

Để bảo đảm hoàn thành các dự án theo Quy hoạch Điện VIII điều chỉnh, cần sự quyết tâm của các chủ đầu tư cùng sự phối hợp chặt chẽ giữa các bộ, ngành, địa phương và các cấp chính quyền.

Bên cạnh đó, các cuộc xung đột tại khu vực Trung Đông tiếp tục tác động đến nguồn cung và giá LNG trên thị trường thế giới, làm gia tăng rủi ro đối với việc triển khai và hiệu quả đầu tư của các dự án.

Hai dự án thủy điện mở rộng đang thi công, vướng cơ chế giá

Đối với lĩnh vực thủy điện, danh mục hiện có 9 dự án, trong đó 2 dự án đang thi công gồm Nhà máy thủy điện Trị An mở rộng và Nhà máy thủy điện tích năng Bác Ái; các dự án còn lại đang trong giai đoạn chuẩn bị đầu tư.

Tại dự án Trị An mở rộng, công tác bồi thường, giải phóng mặt bằng cơ bản đã được xử lý, EVN đang triển khai các hạng mục theo kế hoạch.

Dự án thủy điện tích năng Bác Ái cũng đang được thi công theo tiến độ.

Tuy nhiên, Ban Chỉ đạo cho biết, các dự án mở rộng thủy điện vẫn gặp nhiều khó khăn. Đáng chú ý là chưa có hướng dẫn xác định giá bán điện và khung giá điện đối với loại hình này, khiến việc đánh giá hiệu quả đầu tư gặp khó khăn. Ngoài ra, điều kiện địa chất phức tạp cũng làm tăng chi phí xử lý nền móng và thi công.

Với chuỗi dự án khí - điện. Trong ba chuỗi dự án khí - điện trọng điểm gồm Lô B, Cá Voi Xanh và LNG Sơn Mỹ, chuỗi Lô B đang có tiến độ tích cực nhất.

Theo báo cáo, các gói thầu EPCI#1 và EPCI#2 của Dự án phát triển mỏ khí Lô B đã đạt khoảng 65% và 93,4%. Gói thầu EPC bờ của Dự án đường ống dẫn khí Lô B - Ô Môn đạt 43,9% tính đến hết tháng 5/2026. Các nhà máy điện sử dụng khí Lô B cũng đang được triển khai quyết liệt.

Trong khi đó, chuỗi khí - điện Cá Voi Xanh vẫn chậm do dự án thượng nguồn chưa xác định được thời điểm cấp khí. ExxonMobil đang phối hợp với Petronas và Petrovietnam hoàn thiện các thủ tục chuyển nhượng quyền lợi tham gia theo quy định.

Việc chưa xác định được thời điểm khai thác khí khiến các dự án điện sử dụng khí Cá Voi Xanh gồm Miền Trung I, Miền Trung II, Dung Quất I, II và III chưa thể đẩy nhanh tiến độ.

Đối với chuỗi khí - điện LNG Sơn Mỹ, dự án kho LNG Sơn Mỹ vẫn chưa được phê duyệt báo cáo nghiên cứu khả thi do chưa có tín hiệu tích cực từ hai dự án BOT Sơn Mỹ I và Sơn Mỹ II.

Theo Ban Chỉ đạo, các dự án BOT này còn gặp vướng mắc về cơ sở pháp lý khi một số quy định liên quan đến đầu tư theo hình thức BOT đã hết hiệu lực, ảnh hưởng đến quá trình đàm phán hợp đồng. Cùng với biến động giá LNG và nguồn cung trên thị trường quốc tế, các nhà đầu tư đang phải đánh giá lại tiến độ cũng như hiệu quả của dự án.

Báo cáo cũng cho thấy, các dự án lưới điện phần lớn hiện vẫn trong giai đoạn chuẩn bị đầu tư như thỏa thuận hướng tuyến, lập hồ sơ chấp thuận chủ trương đầu tư và phê duyệt báo cáo nghiên cứu khả thi.

Hiện có 10 dự án lưới điện đang thi công, song nhiều dự án gặp khó khăn trong công tác bồi thường, giải phóng mặt bằng, ảnh hưởng trực tiếp đến tiến độ thực hiện.

Ban Chỉ đạo đánh giá, hai nút thắt lớn nhất hiện nay là thời gian thực hiện các thủ tục chuẩn bị đầu tư còn kéo dài và những vướng mắc trong công tác bồi thường, giải phóng mặt bằng. Đây tiếp tục là những yếu tố tác động lớn đến tiến độ các công trình điện trọng điểm trên phạm vi cả nước.

Hồng Hạnh

Nguồn Xây Dựng: https://baoxaydung.vn/17-18-du-an-nhiet-dien-lng-da-chon-duoc-chu-dau-tu-192260720180507987.htm
