An Giang: Hơn 34 tỷ đồng khắc phục triệt để sự cố đứt cáp điện ngầm Hà Tiên-Phú Quốc

Để nối lại khoảng 100m cáp ngầm bằng cách sử dụng 2 hộp nối cáp ngầm đặt trên biển, trả lại hiện trạng ban đầu tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc trước khi bị đứt cáp ngày 29/11/2025 dự kiến cần khoảng 34,23 tỷ đồng.

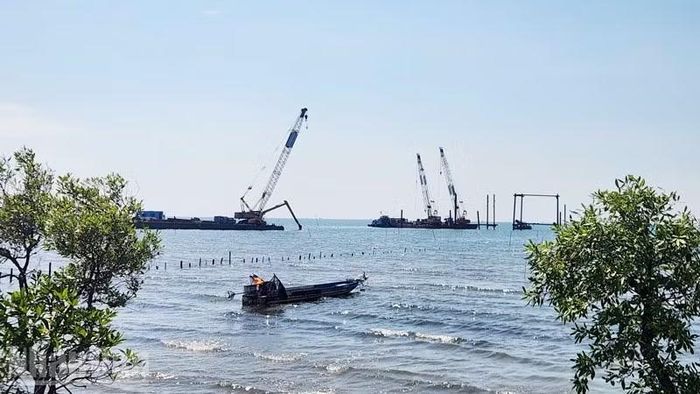

Sự cố đứt tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc gây mất điện đặc khu Phú Quốc.

Sự cố đứt tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc gây mất điện đặc khu Phú Quốc.

Ngày 8/7, đại diện lãnh đạo Sở Xây dựng tỉnh An Giang cho biết, Ủy ban nhân dân tỉnh đã chỉ đạo Sở Xây dựng, Sở Công Thương và các ngành có liên quan phối hợp ngành điện sớm đưa ra phương án khắc phục triệt để sự cố đứt cáp ngầm 110kV Hà Tiên-Phú Quốc do thi công đóng cọc dự án đường ven biển Hà Tiên cuối năm 2025.

Theo đó, Tổng Công ty Điện lực miền nam đưa ra hai phương án khắc phục sự cố trên. Cụ thể, phương án 1 là chuyển đổi sang đường dây 110kV trên không. Theo đó, xây dựng mới đoạn đường dây 110kV trên không dài khoảng 460m; xây dựng mới 2 trụ trên biển (T1, T2) và cải tạo trụ T0 hiện hữu để đấu nối vào hệ thống với tổng kinh phí dự kiến khoảng 15,66 tỷ đồng.

Ưu điểm của phương án này là thời gian triển khai nhanh hơn, chủ động về nguồn vật tư và tổ chức thi công, chỉ cắt điện khoảng 1-2 ngày, đơn vị thi công chủ động được nguồn vật tư, thiết bị sản xuất trong nước, thời gian thực hiện dự kiến hoàn thành vào tháng 10/2026.

Tuy nhiên, việc chuyển từ cáp ngầm sang đường dây trên không làm thay đổi giải pháp kỹ thuật đã được phê duyệt ban đầu, có khả năng ảnh hưởng đến quy hoạch không gian, cảnh quan đô thị, môi trường và các dự án dự kiến triển khai trong khu vực và có thể ảnh hưởng nhất định đến mỹ quan khu vực ven biển.

Quan trọng hơn, dự án này được Bộ Công thương phê duyệt dự án nên nếu điều chỉnh dự án phải thực hiện trình tự thủ tục đầu tư xây dựng và các quy định pháp luật có liên quan.

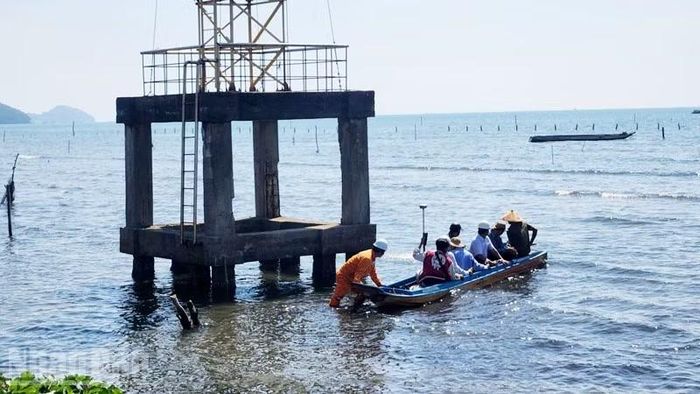

Lực lượng chức năng di chuyển ra địa điểm sự cố đứt cáp ngầm 110kV Hà Tiên-Phú Quốc.

Lực lượng chức năng di chuyển ra địa điểm sự cố đứt cáp ngầm 110kV Hà Tiên-Phú Quốc.

Phương án 2 là thực hiện nối lại khoảng 100m cáp ngầm bằng cách sử dụng 2 hộp nối cáp ngầm đặt trên biển để hoàn trả theo hiện trạng ban đầu, khôi phục tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc theo thiết kế được phê duyệt. Tổng kinh phí dự kiến khoảng 34,23 tỷ đồng.

Phương án 2 phù hợp với hồ sơ thiết kế, phương án kỹ thuật và chủ trương đầu tư đã được cơ quan có thẩm quyền phê duyệt, không làm thay đổi kết cấu, quy mô và tính chất công trình hiện hữu. Khi xử lý hoàn thành sẽ phát sinh 2 vị trí mối nối cáp ngầm dưới biển, cần đánh giá đầy đủ độ tin cậy kỹ thuật và các rủi ro trong quá trình vận hành lâu dài.

Tuy nhiên, hạn chế của phương án này là thời gian cắt điện kéo dài từ 20-25 ngày, thời gian thực hiện dự kiến hoàn thành sớm nhất từ tháng 4-5/2027 vì phụ thuộc vào nhà cung cấp hộp nối cáp (phải 8 tháng mới có hàng giao và mua số lượng từ 5 bộ nối trở lên mới sản xuất).

Theo ông Nguyễn Ngọc Lân, Phó Giám đốc Sở Xây dựng, Ủy ban nhân dân tỉnh xác định đây là công trình năng lượng quan trọng, có liên quan quy hoạch, thiết kế đã được phê duyệt, không gian phát triển đô thị, an ninh năng lượng và thẩm quyền quản lý chuyên ngành. Do đó, việc lựa chọn phương án khắc phục phải được đánh giá toàn diện, bảo đảm đúng quy định pháp luật, đúng thẩm quyền, hài hòa giữa yêu cầu cấp bách về cấp điện với yêu cầu phát triển lâu dài, ổn định của địa phương.

Vì vậy, ngày 29/6/2026 Ủy ban nhân dân tỉnh An Giang có báo cáo gửi Thường trực Tỉnh ủy; Thường trực Ủy ban nhân dân tỉnh cho ý kiến chỉ đạo về việc đánh giá phương án, lựa chọn giải pháp khắc phục sự cố cáp ngầm 110kV Hà Tiên-Phú Quốc. Đồng thời, Ủy ban nhân dân tỉnh An Giang có văn bản số 2428/UBND-KT gửi Bộ Công thương cho ý kiến đối với phương án kỹ thuật khắc phục sự cố cáp ngầm 110kV Hà Tiên-Phú Quốc.

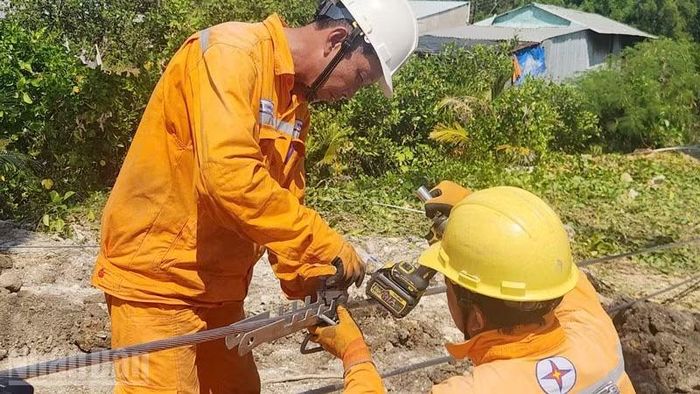

Công nhân ngành điện khắc phục sự cố ban đầu.

Công nhân ngành điện khắc phục sự cố ban đầu.

Trước đó, Báo Nhân Dân điện tử đã phản ánh, khoảng 13 giờ 15 phút ngày 29/11/2025, trong quá trình thi công ép cọc thép làm sàn đạo thi công cầu vượt trên biển thuộc dự án đường ven biển Hà Tiên (do Sở Xây dựng làm chủ đầu tư), các đơn vị thi công đã gây ra sự cố đứt tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc, dẫn đến mất điện diện rộng tại nhiều khu vực ở đặc khu Phú Quốc. Tỉnh An Giang sau đó đã chỉ đạo khắc phục sự cố và khôi phục điện trở lại vào ngày 5/12/2025.

Chủ tịch Ủy ban nhân dân tỉnh An Giang Hồ Văn Mừng sau đó đã chỉ đạo khắc phục nhanh sự cố. Đồng thời đề nghị Sở Xây dựng yêu cầu các đơn vị, nhà thầu thi công làm rõ trách nhiệm cá nhân, tổ chức có liên quan để đề xuất Ủy ban nhân dân tỉnh An Giang kiểm điểm trách nhiệm; trường hợp nếu có vi phạm hình sự thì báo cáo và chuyển cơ quan Công an điều tra.

QUỐC TRINH

Nguồn Nhân Dân: https://nhandan.vn/an-giang-hon-34-ty-dong-khac-phuc-triet-de-su-co-dut-cap-dien-ngam-ha-tien-phu-quoc-post974289.html
