Điện cho APEC 2027: Phú Quốc tăng tốc hoàn thiện hạ tầng, nâng độ tin cậy
Để bảo đảm nguồn điện an toàn, ổn định phục vụ Hội nghị cấp cao APEC 2027, ngành điện đang tập trung hoàn thành các công trình trọng điểm tại đặc khu Phú Quốc, đồng thời xây dựng phương án vận hành, dự phòng và xử lý sự cố theo nhiều kịch bản.
Ngày 17/8, tại đặc khu Phú Quốc, đoàn công tác của Bộ Công Thương và Tập đoàn Điện lực Việt Nam (EVN) đã làm việc với Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan về tiến độ các dự án điện phục vụ Hội nghị cấp cao APEC 2027.
Tại buổi làm việc, Phó Cục trưởng Cục Điện lực (Bộ Công Thương) Trần Hoài Trang và Phó Tổng giám đốc EVN Nguyễn Tài Anh yêu cầu các đơn vị tiếp tục huy động nguồn lực, đẩy nhanh tiến độ các công trình, đồng thời chuẩn bị kỹ phương án vận hành và dự phòng nhằm nâng cao độ tin cậy cung cấp điện trên địa bàn Phú Quốc.
Hoàn thiện kết nối lưới điện, nâng năng lực cấp điện
Hiện đặc khu Phú Quốc được cấp điện từ hai nguồn chính gồm Trạm biến áp 110kV Phú Quốc công suất 2x63MVA, nhận điện qua tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc và Trạm biến áp 110kV Nam Phú Quốc công suất 2x63MVA, nhận điện qua đường dây 220kV Kiên Bình - Phú Quốc.
Tuy nhiên, hai khu vực cấp điện từ các nguồn này chưa được liên kết với nhau. Vì vậy, khi một nguồn gặp sự cố, khả năng cung cấp điện cho phụ tải trên địa bàn có thể bị ảnh hưởng.

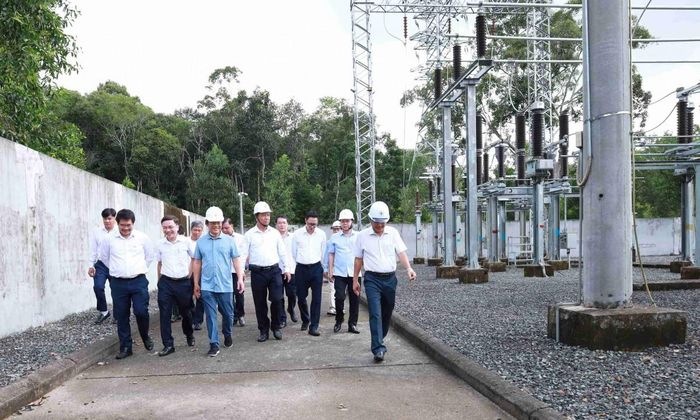

Đoàn công tác kiểm tra tình hình vận hành tại TBA 110kV Phú Quốc.
Để khắc phục hạn chế này, EVNSPC đang tập trung triển khai ba công trình lưới điện trọng điểm gồm Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc - Bắc Phú Quốc và Đường dây 110kV Phú Quốc - Nam Phú Quốc.
Khi hoàn thành, các công trình sẽ góp phần hoàn thiện kết nối lưới điện 110kV trên địa bàn, đáp ứng tiêu chí N-1, đồng thời nâng tổng năng lực cấp điện cho đặc khu Phú Quốc lên 315MVA.
Đây là nền tảng quan trọng để Phú Quốc nâng khả năng đáp ứng phụ tải, tăng độ tin cậy cung cấp điện, phục vụ Hội nghị cấp cao APEC 2027 và đáp ứng nhu cầu phát triển kinh tế - xã hội trong thời gian tới.
Tăng tốc giữa nhiều thách thức
Xác định các dự án có vai trò đặc biệt quan trọng đối với bảo đảm an ninh năng lượng và phục vụ APEC 2027, EVNSPC, Ban Quản lý dự án Điện lực miền Nam, các đơn vị liên quan và nhà thầu đã tập trung nhân lực, thiết bị, tổ chức thi công với cường độ cao.
Theo Phó Tổng giám đốc EVNSPC Đào Hòa Bình, quá trình triển khai vẫn gặp nhiều khó khăn, trong đó công tác bồi thường, giải phóng mặt bằng và hành lang tuyến là những vấn đề đáng chú ý.
Đặc thù địa bàn đảo cũng khiến việc vận chuyển vật tư, thiết bị từ đất liền ra Phú Quốc gặp nhiều trở ngại. Trong khi đó, nhiều dự án lớn cùng triển khai trên địa bàn làm phát sinh tình trạng thiếu nhân lực thi công và vật liệu. Thời tiết mưa nhiều từ tháng 4, tháng 5 đến nay tiếp tục tác động đến tiến độ các hạng mục.
Để bù đắp thời gian, các nhà thầu đã tận dụng tối đa thời tiết thuận lợi, tăng ca, tổ chức thi công ban đêm và tập trung nhân lực cho những hạng mục quan trọng. Lãnh đạo EVNSPC cũng thường xuyên kiểm tra hiện trường, trực tiếp chỉ đạo, đôn đốc tiến độ và phối hợp với UBND tỉnh An Giang, đặc khu Phú Quốc để tháo gỡ các vướng mắc, nhất là trong công tác bồi thường và giải phóng mặt bằng.
Đến ngày 16/8, Đường dây 110kV Phú Quốc - Nam Phú Quốc đã hoàn thành đóng điện. Hai công trình còn lại đang được các đơn vị khẩn trương hoàn thiện, phấn đấu hoàn thành trong tháng 8/2026.

Phó Tổng giám đốc EVN Nguyễn Tài Anh phát biểu tại cuộc họp trên công trường dự án Trạm biến áp 220kV Phú Quốc.
Chủ động hoàn thành sớm để có thời gian thử nghiệm
Theo yêu cầu chung, toàn bộ khối lượng công việc phục vụ cấp điện cho APEC 2027 phải hoàn thành trước tháng 9/2027. Tuy nhiên, EVNSPC và các đơn vị liên quan đang đặt mục tiêu cơ bản hoàn thành các hạng mục ngay trong tháng 9/2026, qua đó tạo khoảng thời gian dự phòng đáng kể cho quá trình kiểm tra, theo dõi và hiệu chỉnh hệ thống.
Phó Tổng giám đốc EVN Nguyễn Tài Anh nhấn mạnh, bảo đảm cung cấp điện an toàn, tin cậy cho Hội nghị cấp cao APEC 2027 là một trong những nhiệm vụ chính trị được EVN đặc biệt ưu tiên.
Việc hoàn thành các công trình sớm khoảng một năm không chỉ giúp giảm áp lực tiến độ mà còn tạo điều kiện để ngành điện kiểm tra toàn diện hệ thống, đào tạo lực lượng vận hành, tổ chức diễn tập và hoàn thiện các phương án xử lý sự cố trước khi sự kiện diễn ra.
Lãnh đạo EVN yêu cầu EVNSPC sau khi hoàn thành xây dựng phải tiếp tục kiểm tra, theo dõi và hoàn thiện hệ thống, đồng thời nâng cao năng lực của lực lượng vận hành thông qua đào tạo và diễn tập các tình huống sự cố.
Một nội dung được đặc biệt lưu ý là bảo đảm an toàn cho các công trình điện trên biển. Với đặc thù Phú Quốc có hoạt động hàng hải, các tàu có tải trọng lớn lưu thông trong khu vực có thể tạo nguy cơ ảnh hưởng đến cáp ngầm và các trụ điện trên biển.
EVNSPC được yêu cầu chủ động phối hợp với địa phương và cơ quan quản lý hàng hải nghiên cứu các giải pháp cảnh báo từ xa, nhận diện sớm nguy cơ và bảo vệ an toàn cho các công trình điện.
Xây dựng nhiều lớp phương án cho APEC 2027
Từ kinh nghiệm bảo đảm điện cho các sự kiện chính trị, xã hội quan trọng của đất nước thời gian qua như A50, A80, lãnh đạo EVN yêu cầu EVNSPC chủ động trao đổi, học hỏi kinh nghiệm từ các đơn vị đã trực tiếp thực hiện nhiệm vụ.
Trên cơ sở đó, ngành điện cần xây dựng phương án phù hợp với đặc thù địa bàn Phú Quốc, chuẩn bị đầy đủ nhân lực, thiết bị và các kịch bản ứng phó, bảo đảm hệ thống luôn ở trạng thái sẵn sàng cao.
Tại buổi làm việc, EVN cũng yêu cầu Tổng công ty Truyền tải điện Quốc gia và các đơn vị liên quan tiếp tục đẩy nhanh tiến độ các công trình 220kV có liên quan, bảo đảm đồng bộ với hệ thống điện phục vụ APEC 2027.
Phó Cục trưởng Cục Điện lực Trần Hoài Trang đánh giá cao nỗ lực của EVN, EVNSPC, các đơn vị và nhà thầu trong triển khai các dự án tại Phú Quốc, đồng thời lưu ý rằng yêu cầu đặt ra không chỉ dừng ở việc hoàn thành công trình đúng tiến độ.
Theo đó, ngay sau khi các dự án hoàn thành, các đơn vị cần chuyển trọng tâm sang công tác vận hành, chủ động xây dựng kịch bản ứng phó với từng tình huống sự cố, xác định phương án ưu tiên cấp điện và tổ chức diễn tập đối với hệ thống điện trên đảo.
Việc chuẩn bị từ sớm, vận hành thử nghiệm và diễn tập nhiều tình huống sẽ giúp các đơn vị nâng cao khả năng phối hợp, rút ngắn thời gian xử lý khi xảy ra sự cố và bảo đảm hệ thống điện Phú Quốc ở trạng thái sẵn sàng cao nhất khi Hội nghị cấp cao APEC 2027 diễn ra.
