Dự án điện Lâm Đồng vướng thủ tục, mặt bằng

UBND tỉnh Lâm Đồng rà soát tiến độ các dự án nguồn điện theo Quy hoạch điện VIII và Quy hoạch tỉnh, đồng thời chỉ đạo các sở, ngành, địa phương tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đầu tư.

Ngày 6/8, ông Lê Trọng Yên - Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng chủ trì cuộc họp đánh giá tình hình triển khai các dự án nguồn điện theo Quy hoạch điện VIII, Quy hoạch điện VIII điều chỉnh và Quy hoạch tỉnh.

Quang cảnh buổi làm việc.

Quang cảnh buổi làm việc.

Theo báo cáo của Sở Công thương, Sở Tài chính đã tiếp nhận 35 hồ sơ đề nghị chấp thuận chủ trương đầu tư các dự án nguồn điện với tổng vốn đăng ký khoảng 75.639 tỷ đồng.

Trong số này, UBND tỉnh đã chấp thuận chủ trương đầu tư đối với 7 dự án; 2 dự án đang được trình UBND tỉnh và Tỉnh ủy xem xét; 15 dự án đang trong quá trình thẩm định, còn 11 dự án đã được hướng dẫn bổ sung, hoàn thiện hồ sơ.

Tại cuộc họp, các chủ đầu tư đã báo cáo tiến độ triển khai cũng như những khó khăn, vướng mắc phát sinh trong quá trình thực hiện.

Đối với Dự án Thủy điện Đa Nhim Thượng 2, chủ đầu tư cho biết công trình đã hoàn thành khoảng 75% khối lượng xây dựng và dự kiến phát điện thương mại vào quý I/2027.

Tuy nhiên, dự án vẫn gặp khó khăn do chưa hoàn tất thủ tục chuyển đổi mục đích sử dụng 4,49ha rừng đặc dụng tại khu vực bờ trái hồ chứa, dù hồ sơ đã được gửi đến Sở Nông nghiệp và Môi trường sau khi được cấp có thẩm quyền chấp thuận chủ trương.

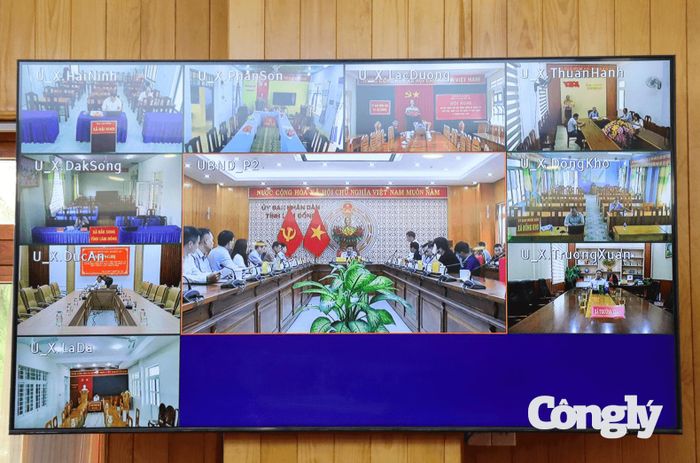

Cuộc họp được tổ chức trực tiếp và trực tuyến với sự tham gia của đại diện UBND các xã, phường.

Cuộc họp được tổ chức trực tiếp và trực tuyến với sự tham gia của đại diện UBND các xã, phường.

Trong khi đó, Dự án Thủy điện Sông Lũy đã cơ bản hoàn thành phần xây dựng nhưng chưa thể vận hành thương mại do tuyến đường dây đấu nối và trạm cắt 110kV chưa hoàn thành. Chủ đầu tư kiến nghị tỉnh chỉ đạo các địa phương đẩy nhanh công tác bồi thường, giải phóng mặt bằng và rút ngắn thời gian giải quyết thủ tục hành chính.

Hiện việc kiểm đếm đã hoàn thành đối với 30 trong tổng số 32 hộ dân bị ảnh hưởng, song vẫn còn một số vướng mắc liên quan đến doanh nghiệp quản lý đất và hành lang công trình thủy lợi.

Đối với các dự án điện gió Nam Bình 1, Đắk Hòa, Asia Đắk Song 1, Đắk N'Đrung 1, Đắk N'Đrung 2 và Đắk N'Đrung 3, các chủ đầu tư cho biết việc triển khai đang gặp trở ngại do chồng lấn với quy hoạch khoáng sản bô xít và khu vực dự trữ khoáng sản quốc gia. Mặc dù các dự án đã được bổ sung vào Quy hoạch điện VIII và Quy hoạch điện VIII điều chỉnh, song chưa thể thực hiện các bước tiếp theo.

Các doanh nghiệp đề nghị sớm tháo gỡ những vướng mắc liên quan đến quy hoạch khoáng sản, đồng thời có hướng dẫn cụ thể đối với các thủ tục liên quan để bảo đảm tiến độ đầu tư.

Phó Chủ tịch Thường trực UBND tỉnh Lê Trọng Yên kết luận cuộc họp.

Phó Chủ tịch Thường trực UBND tỉnh Lê Trọng Yên kết luận cuộc họp.

Tại cuộc họp, lãnh đạo các sở, ngành và địa phương cũng trao đổi, làm rõ những nội dung liên quan đến thủ tục đầu tư, đất đai, chuyển đổi mục đích sử dụng rừng, khoáng sản, giải phóng mặt bằng và đấu nối lưới điện đối với từng dự án.

Trên cơ sở đó, các đơn vị thống nhất tăng cường phối hợp, kịp thời hướng dẫn, xử lý các thủ tục thuộc thẩm quyền nhằm tháo gỡ khó khăn cho doanh nghiệp.

Phó Chủ tịch Thường trực UBND tỉnh Lê Trọng Yên yêu cầu Sở Công thương tiếp tục phát huy vai trò cơ quan đầu mối, thường xuyên theo dõi, đôn đốc tiến độ các dự án; chủ động phối hợp với Sở Nông nghiệp và Môi trường cùng các đơn vị liên quan để rà soát, xử lý các vướng mắc về đầu tư, đất đai, chuyển đổi mục đích sử dụng rừng, khoáng sản và các quy định pháp lý.

Đối với các chủ đầu tư, lãnh đạo UBND tỉnh đề nghị khẩn trương rà soát toàn bộ các phần việc còn lại, hoàn thiện hồ sơ, thủ tục theo quy định và tiếp tục triển khai các nội dung thuộc trách nhiệm của doanh nghiệp nhằm sẵn sàng đưa dự án vào vận hành ngay khi các vướng mắc được tháo gỡ.

Lãnh đạo tỉnh cũng yêu cầu UBND các xã, phường phát huy vai trò, trách nhiệm theo thẩm quyền được phân cấp; tập trung đẩy nhanh công tác bồi thường, giải phóng mặt bằng, giải quyết kịp thời các thủ tục hành chính để tạo điều kiện thuận lợi cho các dự án nguồn điện triển khai đúng tiến độ, góp phần bảo đảm an ninh năng lượng và thúc đẩy phát triển kinh tế - xã hội của tỉnh.

Trung Sơn
