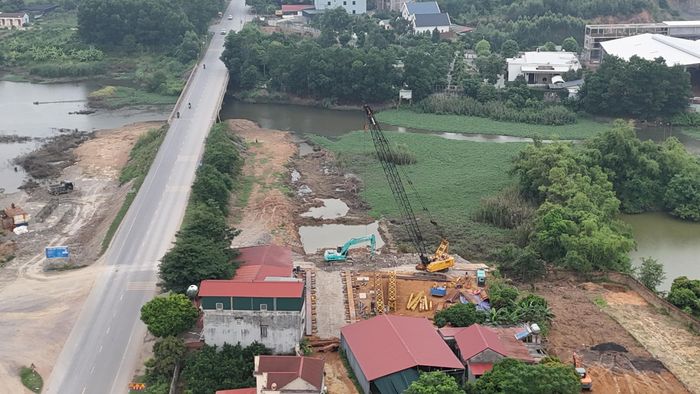

Dự án nâng cấp đường tỉnh 293 gần 1,8 nghìn tỷ đồng ở Bắc Ninh được thi công thế nào?

Nhằm kết nối, phát triển công nghiệp và du lịch, đường tỉnh 293, tại Bắc Ninh đã được nâng cấp, mở rộng với tổng số vốn gần 1,8 nghìn tỷ đồng.

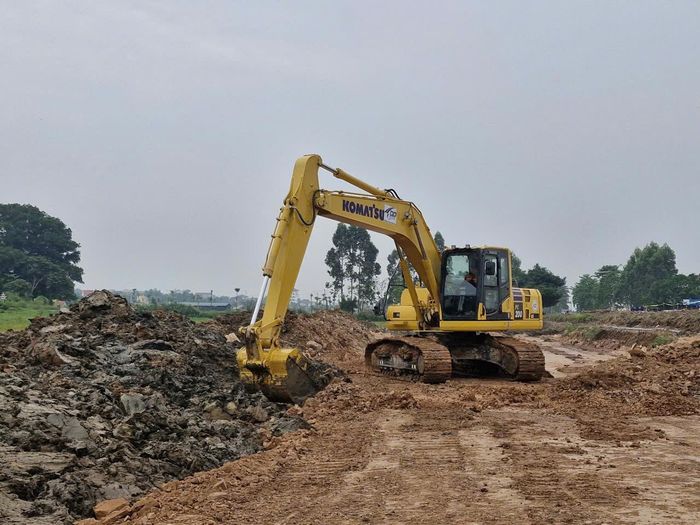

Theo Ban QLDA đầu tư xây dựng công trình giao thông, nông nghiệp tỉnh Bắc Ninh số 1, đơn vị đã bàn giao mặt bằng cho nhà thầu thi công tại các vị trí như đoạn Km4+420-Km4+620 (bên phải tuyến), với chiều dài 200m 1 bên; từ Km5+150-Km5+480 (trái tuyến) và Km5+745-Km 6+120 (trái tuyến); từ Km5+260-Km6+120 (phải tuyến), với chiều dài khoảng 800m trên đường tỉnh 293.

Theo Ban QLDA đầu tư xây dựng công trình giao thông, nông nghiệp tỉnh Bắc Ninh số 1, đơn vị đã bàn giao mặt bằng cho nhà thầu thi công tại các vị trí như đoạn Km4+420-Km4+620 (bên phải tuyến), với chiều dài 200m 1 bên; từ Km5+150-Km5+480 (trái tuyến) và Km5+745-Km 6+120 (trái tuyến); từ Km5+260-Km6+120 (phải tuyến), với chiều dài khoảng 800m trên đường tỉnh 293.

Đã bàn giao cầu Thượng Tùng đoạn từ Km11+020-Km11+250 (cả 2 bên), với chiều dài 230m và các vị trí từ Km12+465,69-Km13+00 (bên phải tuyến), Km13+120-Km13+300 (bên phải tuyến), Km13+080-Km13+300 (bên trái tuyến), Km11+380-Km12+465,69 (bên phải tuyến); Km11+400-Km12+120 (bên trái tuyến) với tổng chiều dài 1,7km.

Dự án được chia thành hai gói thầu xây lắp, gói số 9 (thi công xây dựng phần tuyến (Km3+380-Km7+400) hiện nay đã thi công hoàn thành 12 cọc thử xi măng đất tại Km4+300 và Km5+900 (từ ngày 25/7 sẽ triển khai thi công đại trà); thi công đào nền các đoạn tuyến Km4+420-Km4+620 và Km5+200-Km6+000.

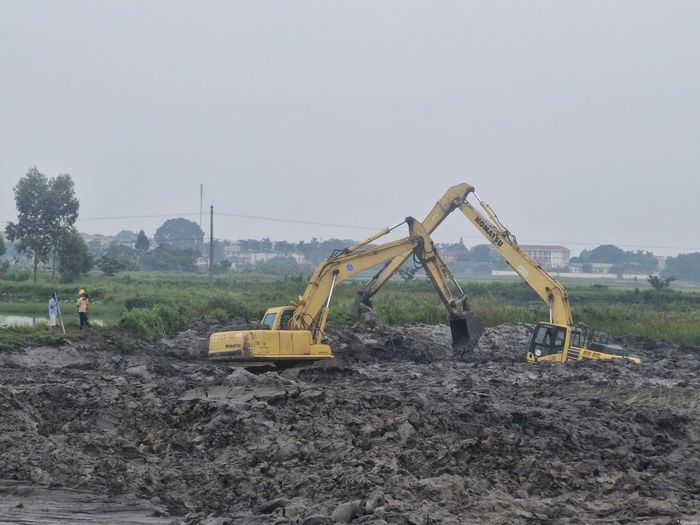

Ông Nguyễn Hồng Thái, phụ trách kỹ thuật Công ty CP Tập đoàn Xây dựng Đông Dương (nhà thầu thi công) cho biết: Ngoài khó khăn vì mặt bằng xôi đỗ, chúng tôi còn gặp nền đất yếu, địa hình trũng thấp, khó thoát nước nên phải kê tôn chân máy, đắp bờ bao, bơm nước ra ngoài để thi công từng hạng mục.

Ông Nguyễn Hồng Thái, phụ trách kỹ thuật Công ty CP Tập đoàn Xây dựng Đông Dương (nhà thầu thi công) cho biết: Ngoài khó khăn vì mặt bằng xôi đỗ, chúng tôi còn gặp nền đất yếu, địa hình trũng thấp, khó thoát nước nên phải kê tôn chân máy, đắp bờ bao, bơm nước ra ngoài để thi công từng hạng mục.

Tại gói thầu số 10 đến nay đã cơ bản hoàn thành công tác GPMB, đơn vị thi công đang tập trung máy móc, nhân lực đẩy nhanh tiến độ thi công nền đường; thi công đường công vụ và bãi đúc dầm và bệ đúc dầm, chuẩn bị thi công hạng mục cọc khoan nhồi cầu Thượng Tùng.

Ông Ngô Mạnh Cường, cán bộ giám sát dự án, thuộc Ban QLDA đầu tư xây dựng công trình giao thông, nông nghiệp tỉnh Bắc Ninh số 1 cho biết: Hiện nay dự án vẫn đang đạt tiến độ đề ra, với đặc thù vừa thi công, vừa khai thác, các đơn vị phải căng dây, cảnh báo, cử người điều tiết để bảo đảm ATGT.

Được biết: Dự án nâng cấp, mở rộng tuyến đường tỉnh 293, đoạn từ thành phố Bắc Giang cũ đến tuyến nhánh vào chùa Vĩnh Nghiêm, tỉnh Bắc Ninh được phê duyệt ngày 30/10/2025 với tổng mức đầu tư 1.799,415 tỷ đồng, từ nguồn vốn ngân sách tỉnh. Dự án đã khởi công ngày 31/3/2026.

Được biết: Dự án nâng cấp, mở rộng tuyến đường tỉnh 293, đoạn từ thành phố Bắc Giang cũ đến tuyến nhánh vào chùa Vĩnh Nghiêm, tỉnh Bắc Ninh được phê duyệt ngày 30/10/2025 với tổng mức đầu tư 1.799,415 tỷ đồng, từ nguồn vốn ngân sách tỉnh. Dự án đã khởi công ngày 31/3/2026.

Sau đầu tư, tuyến đường đạt quy mô đường phố chính chủ yếu theo TCVN 13592:2022; chiều dài khoảng 8,92km; mặt cắt ngang đường là 58,5m (rộng gấp hơn 3 lần hiện tại); vận tốc thiết kế là 80km/h.

Dự kiến, dự án sẽ hoàn thành, đưa vào khai thác từ cuối năm 2027, tạo điều kiện lưu thông, phát triển các khu cụm công nghiệp mới tại các xã Bắc Lũng, Lục Nam, Cẩm Lý... Đồng thời phát triển du lịch tâm linh, sinh thái tại các xã, phường phía Tây tỉnh Bắc Ninh.
