Dự án Thủy điện Trị An mở rộng: Bảo đảm an toàn để giữ vững tiến độ

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng đang được triển khai khẩn trương trong điều kiện bước vào mùa mưa. Trong quá trình thi công, Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị tuyệt đối tuân thủ các quy định về an toàn lao động, bảo đảm chất lượng công trình, xem đây là yêu cầu xuyên suốt để hoàn thành dự án đúng tiến độ.

Đẩy nhanh tiến độ các hạng mục trọng điểm

Mặc dù thời tiết đã chuyển sang mùa mưa, các đơn vị thi công Dự án Nhà máy Thủy điện Trị An mở rộng vẫn duy trì nhịp độ triển khai nhiều hạng mục quan trọng.

Đến nay, công tác bồi thường, hỗ trợ và tái định cư cơ bản đáp ứng yêu cầu của dự án. Toàn bộ diện tích 92,09ha đã được phê duyệt phương án bồi thường, hỗ trợ và tái định cư; 23/23 hộ dân đủ điều kiện đã được bố trí nơi ở mới. Hiện còn khoảng 4ha tại 4 vị trí thuộc khu vực bãi thải vật liệu đào, bờ kênh xả và khu phụ trợ chưa hoàn tất bàn giao mặt bằng.

Trên công trường, nhiều hạng mục chính đạt tiến độ khả quan. Đê quây cửa nhận nước đã hoàn thành và đưa vào sử dụng từ đầu tháng 4/2026. Khối lượng đào đất, đá khu vực cửa nhận nước đạt 95,7%; hạng mục đường ống áp lực hoàn thành khoảng 83% khối lượng đào. Tại khu vực nhà máy, công tác đào đất, đá đạt 99,3%, đồng thời đã triển khai đổ bê tông từ cuối tháng 5 và đang thực hiện lắp đặt neo anke để gia cố mái.

Các hạng mục phục vụ thi công cũng được đầu tư đồng bộ. Hai trạm trộn bê tông công suất 60m³/giờ đã được lắp đặt và đưa vào vận hành, dự kiến tiếp tục bổ sung thêm một trạm trong tháng 7 nhằm đáp ứng yêu cầu thi công. Hai phòng thí nghiệm hiện trường đạt tiêu chuẩn cũng đã hoàn thành, phục vụ công tác kiểm soát chất lượng vật liệu và công trình.

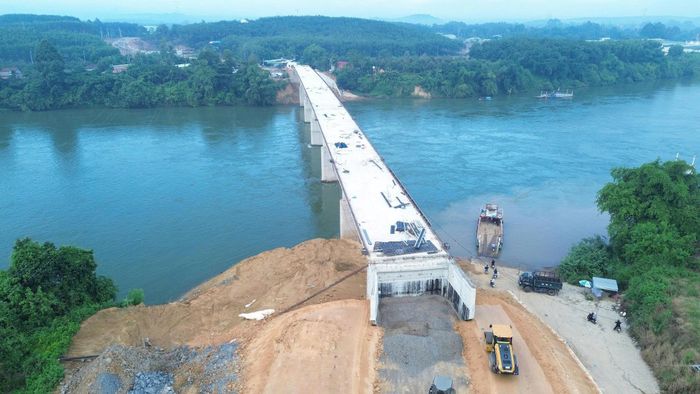

Toàn cảnh khu vực thi công cầu Hiếu Liêm từ trên cao. Ảnh: Tuấn Anh

Toàn cảnh khu vực thi công cầu Hiếu Liêm từ trên cao. Ảnh: Tuấn Anh

Đối với cầu Hiếu Liêm, các hạng mục chính gồm mố, trụ cầu, lắp dựng dầm và bê tông mặt cầu đã hoàn thành. Nhà thầu đang tập trung thi công đường dẫn hai đầu cầu để sớm đưa công trình vào khai thác, phục vụ vận chuyển vật tư, thiết bị và thi công dự án.

Song song với công tác xây lắp, Ban Quản lý dự án Điện 3 (EVNPMB3) đẩy mạnh ứng dụng mô hình thông tin công trình (BIM) trong quản lý dự án. Thông qua nền tảng Môi trường dữ liệu chung (CDE), các đơn vị tư vấn, giám sát và nhà thầu có thể chia sẻ dữ liệu, quản lý hồ sơ và phối hợp xử lý công việc trên cùng một hệ thống, góp phần nâng cao hiệu quả quản lý, kiểm soát tiến độ và chất lượng thi công.

Đặt an toàn lao động lên hàng đầu

Kiểm tra thực tế tại công trường, lãnh đạo EVN và Công đoàn Điện lực Việt Nam ghi nhận những nỗ lực của Ban Quản lý dự án cùng các nhà thầu trong việc duy trì tiến độ thi công giữa điều kiện thời tiết bất lợi.

Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng đánh giá Dự án Nhà máy Thủy điện Trị An mở rộng là công trình năng lượng trọng điểm, có ý nghĩa quan trọng đối với bảo đảm cung ứng điện trong thời gian tới. Để hoàn thành các mục tiêu đã đề ra, Chủ tịch Công đoàn Điện lực Việt Nam đề nghị các đơn vị tiếp tục phát huy tinh thần thi đua lao động, huy động tối đa nguồn lực, quyết tâm hoàn thành các mốc tiến độ theo kế hoạch, đúng tinh thần lời dạy của Chủ tịch Hồ Chí Minh: "Càng khó khăn thì càng phải thi đua".

Bên cạnh yêu cầu về tiến độ, lãnh đạo Công đoàn Điện lực Việt Nam nhấn mạnh, các đơn vị cần quan tâm đầy đủ đến điều kiện làm việc, đời sống và sức khỏe của người lao động. Tổ chức Công đoàn sẽ tiếp tục đồng hành, chăm lo đời sống cán bộ, công nhân viên, đồng thời yêu cầu các đơn vị thực hiện nghiêm các quy định về an toàn lao động, bảo đảm an toàn cho con người và thiết bị trong suốt quá trình thi công.

Tổng Giám đốc EVN Nguyễn Anh Tuấn cũng biểu dương tinh thần làm việc của Ban Quản lý dự án, các đơn vị tư vấn, giám sát và nhà thầu đã nỗ lực vượt qua nhiều khó khăn để triển khai khối lượng công việc lớn.

Theo Tổng Giám đốc EVN, trong bối cảnh áp lực tiến độ ngày càng cao, các đơn vị tham gia dự án cần tiếp tục phối hợp chặt chẽ, chủ động tháo gỡ khó khăn, bảo đảm hoàn thành các mốc tiến độ theo kế hoạch. Tuy nhiên, tiến độ không phải là mục tiêu duy nhất.

Lãnh đạo EVN quán triệt yêu cầu tuyệt đối không đánh đổi an toàn lao động và chất lượng công trình để lấy tiến độ thi công. Đây là hai nguyên tắc xuyên suốt phải được tuân thủ nghiêm ngặt trong toàn bộ quá trình triển khai dự án. Những khó khăn, vướng mắc phát sinh trên công trường cần được báo cáo kịp thời để lãnh đạo Tập đoàn xem xét, chỉ đạo xử lý, tạo điều kiện thuận lợi nhất cho quá trình thi công.

Dự án Nhà máy Thủy điện Trị An mở rộng là công trình năng lượng trọng điểm quốc gia, được khởi công từ tháng 8/2025 với tổng mức đầu tư hơn 3.900 tỷ đồng. Dự án có công suất lắp đặt 200MW, dự kiến hoàn thành và đưa vào vận hành trong năm 2027. Khi đi vào hoạt động, công trình sẽ góp phần nâng cao khả năng cung cấp điện, tăng tính linh hoạt trong vận hành hệ thống điện và đáp ứng nhu cầu phụ tải ngày càng tăng của khu vực miền Nam.

Trâm Anh

Nguồn Đại Biểu Nhân Dân: https://daibieunhandan.vn/du-an-thuy-dien-tri-an-mo-rong-bao-dam-an-toan-de-giu-vung-tien-do-10422021.html
