EVNNPT quyết liệt tháo gỡ vướng mắc để đưa Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín về đích

EVNNPT họp rà soát tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, quyết tâm giải quyết vướng mắc để kịp hoàn thành vào tháng 7/2026.

Ngày 25/6, tại Hà Nội, ông Hoàng Xuân Khôi - Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) chủ trì cuộc họp rà soát tiến độ Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín.

Ông Hoàng Xuân Khôi – Quyền Tổng giám đốc EVNNPT chủ trì và kết luận cuộc họp. Ảnh: EVNNPTEVNNPT

Ông Hoàng Xuân Khôi – Quyền Tổng giám đốc EVNNPT chủ trì và kết luận cuộc họp. Ảnh: EVNNPTEVNNPT

Tham dự cuộc họp có ông Nguyễn Ngọc Tân - Phó Tổng giám đốc EVNNPT cùng lãnh đạo các Ban chuyên môn và các đơn vị tham gia thực hiện dự án.

Dự án do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Bắc (NPMB) được giao quản lý điều hành dự án, Công ty Truyền tải điện 1 (PTC1) tiếp nhận vận hành sau khi dự án hoàn thành.

Báo cáo tại cuộc họp, ông Nguyễn Khắc Nhân - Giám đốc NPMB cho biết, công trình có chiều dài khoảng 80 km, nhằm tăng cường khả năng liên kết lưới điện, nâng cao năng lực truyền tải của trục 500kV Nho Quan – Thường Tín; đồng thời tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu phụ tải ngày càng tăng tại các tỉnh Ninh Bình, Phú Thọ, khu vực phía Nam Hà Nội và các vùng lân cận. Dự án cũng góp phần nâng cao độ tin cậy và tính linh hoạt trong vận hành hệ thống lưới điện truyền tải 500-220kV khu vực.

Theo kế hoạch ban đầu, dự án hoàn thành trong năm 2025. Tuy nhiên, do vướng mắc trong công tác giải phóng mặt bằng nên tiến độ được điều chỉnh, dự kiến hoàn thành vào tháng 7/2026 để kịp thời đáp ứng nhu cầu cung cấp điện cho khu vực.

Đến nay, toàn bộ 234/234 vị trí móng cột và 118/118 khoảng néo hành lang tuyến đã được bàn giao. Công tác thi công đã hoàn thành đúc móng 234 vị trí, dựng cột 230 vị trí và kéo dây 110/118 khoảng néo.

Đối với đoạn tuyến 3 mạch (từ Nho Quan đến Phủ Lý), các đơn vị đang thực hiện kéo dây khoảng néo cuối cùng và triển khai lắp đặt lèo. Đối với đoạn tuyến 1 mạch (từ Phủ Lý đến Thường Tín), hiện còn 3 vị trí chưa dựng cột và 7 khoảng néo chưa kéo dây do phải chờ hoàn thành đóng điện đoạn đường dây 220kV thuộc tuyến 3 mạch.

Khó khăn lớn nhất hiện nay của dự án là vẫn còn nhiều nhà ở, công trình kiến trúc và cây cối trong hành lang an toàn tuyến chưa được phá dỡ, di dời tại địa bàn các tỉnh Ninh Bình và Phú Thọ.

Ông Nguyễn Khắc Nhân – Giám đốc NPMB báo cáo tại cuộc họp. Ảnh: EVNNPT

Ông Nguyễn Khắc Nhân – Giám đốc NPMB báo cáo tại cuộc họp. Ảnh: EVNNPT

Tại cuộc họp, các đơn vị thi công khẳng định sẽ huy động tối đa nhân lực, thiết bị, tập trung triển khai các hạng mục còn lại trong giai đoạn nước rút nhằm đẩy nhanh tiến độ, đáp ứng yêu cầu của chủ đầu tư.

Phát biểu chỉ đạo tại cuộc họp, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi và Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân ghi nhận, đánh giá cao những nỗ lực của NPMB và các đơn vị tham gia dự án trong việc phối hợp chặt chẽ với chính quyền địa phương tháo gỡ khó khăn về bồi thường, giải phóng mặt bằng, đồng thời đẩy nhanh tiến độ thi công để đưa dự án tiến gần đến đích.

Lãnh đạo EVNNPT nhấn mạnh, khối lượng công việc còn lại không lớn nhưng các vướng mắc liên quan đến chặt hạ cây cối và xử lý nhà cửa, công trình trong hành lang an toàn tuyến là những nội dung then chốt cần tập trung giải quyết dứt điểm. Để đảm bảo đóng điện đoạn tuyến 3 mạch trong tháng 6 và hoàn thành toàn bộ dự án trong tháng 7/2026, EVNNPT yêu cầu NPMB khẩn trương làm việc với UBND tỉnh Ninh Bình và các địa phương liên quan để tháo gỡ các tồn tại.

Trong đó, cần đẩy mạnh tuyên truyền, vận động các hộ dân tự giác chặt hạ cây cối đã được bồi thường, hỗ trợ nhưng chưa thực hiện; xử lý cây trồng trên đất không đủ điều kiện bồi thường; đồng thời tiếp tục chỉ đạo các trường hợp còn nhà ở, công trình trong hành lang an toàn chưa di dời, phá dỡ theo quy định. Các địa phương cũng cần sớm giải quyết các vướng mắc về cơ chế, chính sách bồi thường đối với đất nông nghiệp và nhà ở, công trình bị ảnh hưởng trong hành lang an toàn đường dây 500kV.

Các đơn vị tham gia dự án tham dự cuộc họp. Ảnh: EVNNPT

Các đơn vị tham gia dự án tham dự cuộc họp. Ảnh: EVNNPT

Bên cạnh đó, EVNNPT yêu cầu các nhà thầu khẩn trương hoàn thành công tác thi công tiếp địa tại các vị trí còn lại; NPMB phối hợp với Công ty Truyền tải điện 1 (PTC1) và các nhà thầu rà soát phương án lắp đặt tiếp địa tạm nhằm bảo đảm điều kiện vận hành khi đóng điện. Các đơn vị thi công cần bố trí đầy đủ nhân lực, thiết bị để hoàn thành các hạng mục phần điện theo đúng cam kết.

EVNNPT cũng yêu cầu NPMB và PTC1 phối hợp rà soát toàn bộ công tác nghiệm thu, đặc biệt là các hạng mục phần điện; đồng thời bố trí đầy đủ lực lượng kiểm tra, nghiệm thu hành lang tuyến, bảo đảm chất lượng công trình và các điều kiện cần thiết cho việc đóng điện theo kế hoạch.

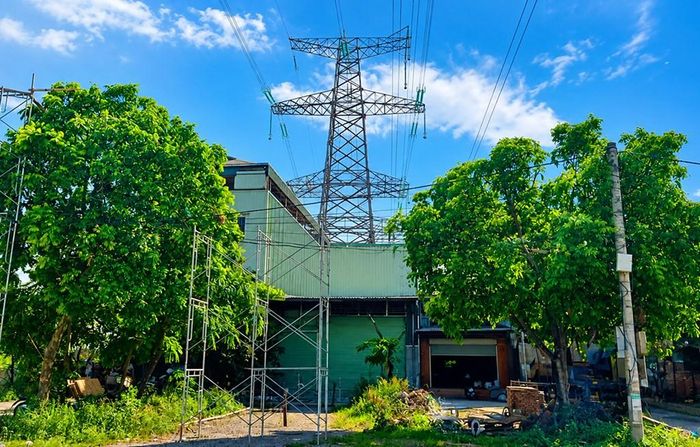

Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín hiện đang gặp vướng mắc liên quan đến chặt hạ cây cối và xử lý nhà cửa, công trình trong hành lang an toàn. Ảnh: EVNNPT

Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín hiện đang gặp vướng mắc liên quan đến chặt hạ cây cối và xử lý nhà cửa, công trình trong hành lang an toàn. Ảnh: EVNNPT

Với khối lượng thi công còn lại không nhiều, cùng sự quyết liệt của chủ đầu tư, các đơn vị thi công và sự phối hợp của chính quyền địa phương trong tháo gỡ các vướng mắc về hành lang tuyến, Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín đang bước vào giai đoạn nước rút. Việc hoàn thành và đưa công trình vào vận hành trong thời gian tới sẽ góp phần tăng cường năng lực truyền tải điện khu vực phía Bắc, nâng cao độ tin cậy cung cấp điện và đáp ứng nhu cầu phát triển kinh tế - xã hội của các địa phương trong khu vực.

Văn Giáp/Bnews/vnanet.vn

Nguồn Bnews: https://bnews.vn/evnnpt-quyet-liet-thao-go-vuong-mac-de-dua-du-an-duong-day-500-220kv-nho-quan-phu-ly-thuong-tin-ve-dich/426393.html
