NPMB khẩn trương hoàn thiện những hạng mục dự án cuối cùng, sẵn sàng đóng điện đường dây Nho Quan - Phủ Lý - Thường Tín
Những ngày cuối tháng 6/2026, trên công trường Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín, không khí thi công diễn ra khẩn trương hơn bao giờ hết.
Ban Quản lý dự án các công trình điện miền Bắc (NPMB) cùng các đơn vị tư vấn, giám sát và nhà thầu xây lắp đang huy động tối đa nhân lực, thiết bị, tổ chức thi công liên tục nhằm hoàn thành những hạng mục cuối cùng, bảo đảm mục tiêu đóng điện đoạn 3 mạch của dự án vào ngày 30/6/2026.

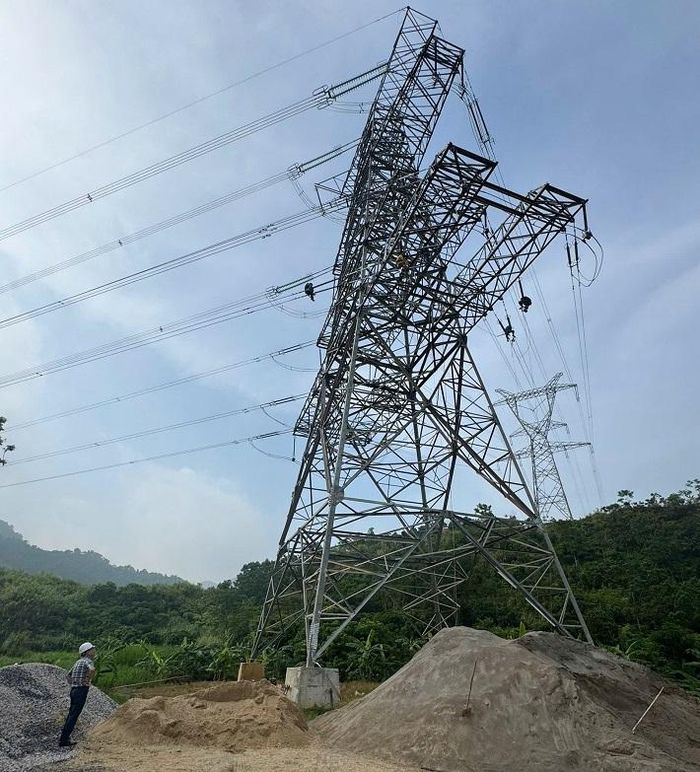

Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín
Đến nay, công tác bồi thường, giải phóng mặt bằng phần móng đã hoàn thành 234/234 vị trí; toàn bộ 118 khoảng néo đã được bàn giao phục vụ thi công. Đối với các tồn tại trong hành lang tuyến, NPMB đang phối hợp chặt chẽ với chính quyền địa phương và các đơn vị liên quan đẩy nhanh công tác chặt hạ cây cối, di dời nhà cửa, công trình và xử lý các vướng mắc còn lại để đáp ứng điều kiện đóng điện theo kế hoạch.
Về công tác xây dựng, toàn bộ phần mở rộng ngăn lộ tại các trạm biến áp đã hoàn thành và được đưa vào vận hành. Trên tuyến đường dây, công tác đúc móng đã hoàn thành 234/234 vị trí; dựng cột đạt 230/234 vị trí; kéo dây hoàn thành 110/118 khoảng néo. Khối lượng còn lại chủ yếu tập trung tại đoạn đấu nối cuối tuyến và sẽ được triển khai ngay sau khi hoàn thành các bước chuyển đổi phương thức cấp điện theo trình tự kỹ thuật đã được phê duyệt.
Để bảo đảm tiến độ, NPMB duy trì chế độ kiểm điểm tiến độ hằng ngày tại công trường, rà soát chi tiết từng hạng mục, từng vị trí còn tồn tại; yêu cầu các nhà thầu bố trí đầy đủ nhân lực, thiết bị, tổ chức thi công liên tục theo phương châm “rõ người, rõ việc, rõ trách nhiệm, rõ tiến độ”. Các nhà thầu PC1, Thủ Đô, INCO, PCC4, XLĐ4 đang tập trung hoàn thiện các hạng mục tiếp địa, lèo, cáp quang, xử lý khoảng cách an toàn và các tồn tại kỹ thuật theo cam kết. Đối với các hạng mục còn chậm do khó khăn về tài chính của nhà thầu Sông Đà 11, NPMB đang quyết liệt đôn đốc, đồng thời phối hợp cùng các đơn vị liên quan triển khai các giải pháp tháo gỡ, hạn chế thấp nhất ảnh hưởng đến tiến độ chung của dự án.

Ông Nguyễn Khắc Nhân - Giám đốc NPMB cùng các đơn vị thi công kiểm tra, giám sát tại dự án ĐZ 500/220kV Nho Quan - Phủ Lý - Thường Tín
Song song với công tác thi công, NPMB phối hợp chặt chẽ với Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia, Công ty Truyền tải điện 1 cùng các đơn vị liên quan chuẩn bị đầy đủ các điều kiện phục vụ nghiệm thu, cắt điện, chuyển đổi kết dây và đóng điện theo đúng trình tự kỹ thuật. Theo kế hoạch, Hội đồng nghiệm thu cấp chủ đầu tư sẽ tiến hành nghiệm thu đoạn 3 mạch vào ngày 29/6/2026; việc đóng điện đường dây 275 Nho Quan - 273 Phủ Lý dự kiến thực hiện vào 18 giờ ngày 30/6/2026.
Khối lượng công việc còn lại tuy không lớn nhưng đều là những hạng mục kỹ thuật quan trọng, đòi hỏi sự phối hợp đồng bộ giữa chủ đầu tư, đơn vị tư vấn, nhà thầu thi công và đơn vị quản lý vận hành. Với tinh thần trách nhiệm cao và quyết tâm hoàn thành nhiệm vụ, NPMB cùng các đơn vị tham gia dự án đang tập trung mọi nguồn lực để hoàn thiện các điều kiện cuối cùng, bảo đảm đóng điện đúng kế hoạch, góp phần tăng cường năng lực truyền tải điện khu vực, nâng cao độ tin cậy cung cấp điện cho hệ thống trong bối cảnh miền Bắc, đặc biệt là Thủ đô Hà Nội và các tỉnh phụ cận, đang bước vào giai đoạn cao điểm phụ tải mùa nắng nóng với nhu cầu sử dụng điện tăng cao.
Sau khi hoàn thành đóng điện đoạn 3 mạch, NPMB sẽ tiếp tục phối hợp chặt chẽ với các đơn vị liên quan triển khai các hạng mục còn lại của dự án theo đúng kế hoạch, phấn đấu hoàn thành toàn bộ công trình trong tháng 7/2026. Khi đưa toàn bộ dự án vào vận hành, tuyến đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín sẽ góp phần nâng cao năng lực truyền tải của hệ thống điện khu vực, tăng cường liên kết lưới điện 500kV và 220kV, đáp ứng yêu cầu vận hành an toàn, ổn định, tin cậy của hệ thống điện quốc gia, tạo nền tảng phục vụ phát triển kinh tế - xã hội và bảo đảm an ninh năng lượng trong giai đoạn tới.
