TKV: Thúc tiến độ Dự án Nhà máy Nhiệt điện Na Dương II và hệ thống FGD Nhà máy Nhiệt điện Na Dương I TKV: Thúc tiến độ Dự án Nhà máy Nhiệt điện Na Dương II và hệ thống FGD Nhà máy Nhiệt điện Na Dương I

Ngày 07/8, tại tỉnh Lạng Sơn, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) đã có đoàn công tác đi kiểm tra tiến độ Dự án Nhà máy Nhiệt điện Na Dương II và Dự án đầu tư hệ thống khử lưu huỳnh ngoài lò (FGD) của Nhà máy Nhiệt điện Na Dương I.

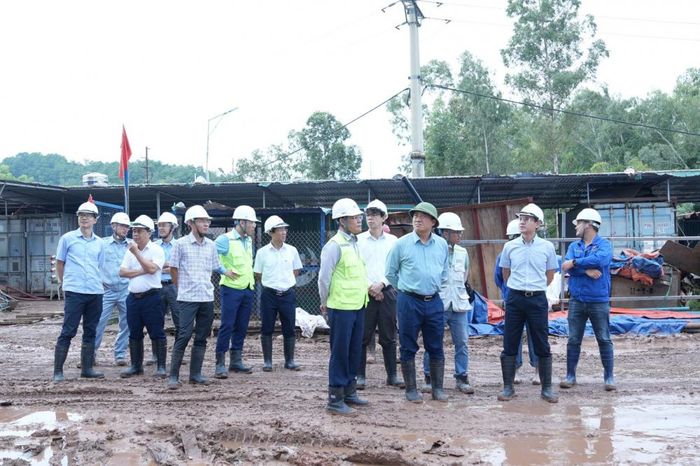

Phó Tổng giám đốc Tập đoàn TKV kiểm tra tiến độ tại hiện trường Dự án Nhà máy Nhiệt điện Na Dương II

Phó Tổng giám đốc Tập đoàn TKV kiểm tra tiến độ tại hiện trường Dự án Nhà máy Nhiệt điện Na Dương II

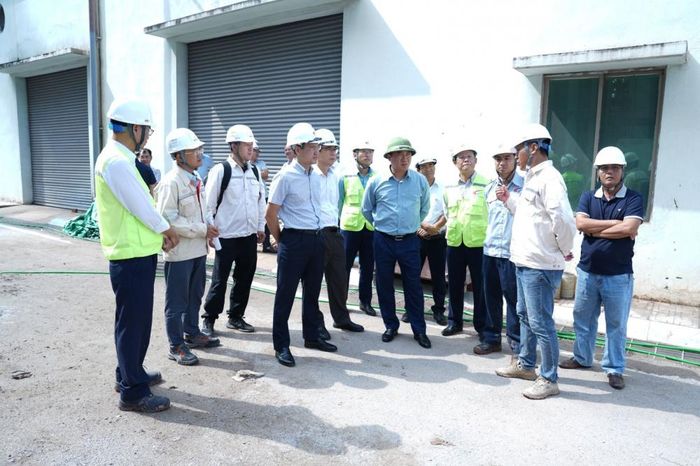

Tại hiện trường Dự án Nhà máy Nhiệt điện Na Dương II, Phó Tổng giám đốc Tập đoàn và đoàn công tác kiểm tra tiến độ thi công các hạng mục xây dựng, lắp đặt thiết bị; nghe Ban Quản lý Dự án báo cáo tình hình triển khai.

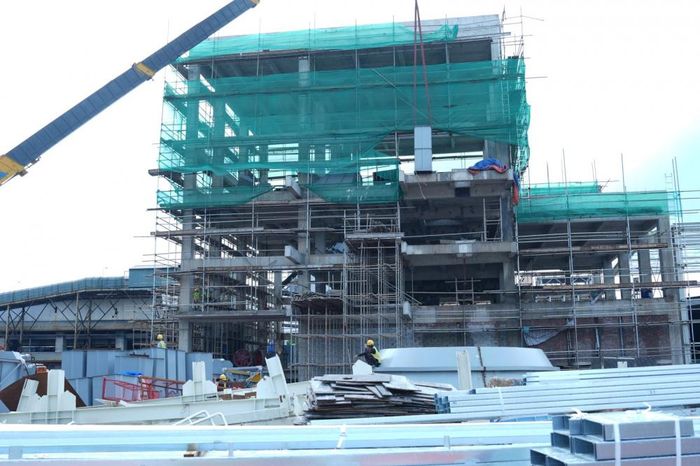

Theo báo cáo, đến đầu tháng 8/2026, khối lượng phần xây dựng của dự án đạt trên 80%, phần lắp đặt thiết bị đạt trên 75%. Nhiều hạng mục trọng điểm như ống khói, lò hơi, tháp làm mát, sân phân phối đã hoàn thành, các hạng mục còn lại đang được tập trung thi công để bảo đảm các mốc nhận điện, đốt lò lần đầu, hòa đồng bộ và đưa nhà máy vào vận hành theo kế hoạch.

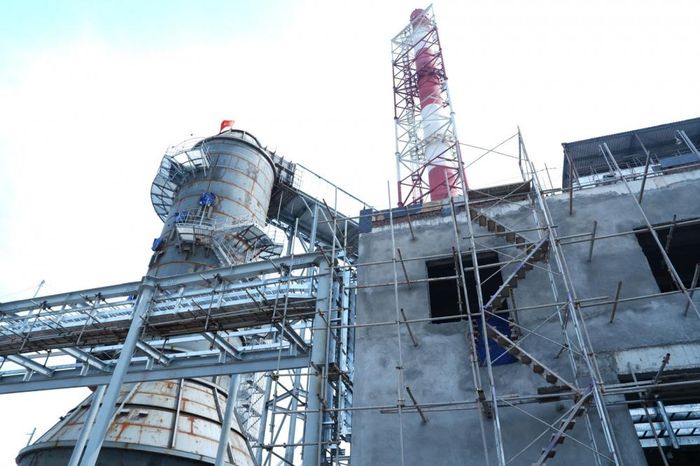

 Kiểm tra tiến độ Hệ thống khử lưu huỳnh ngoài lò (FGD)

 Kiểm tra tiến độ Hệ thống khử lưu huỳnh ngoài lò (FGD)

Đối với Dự án đầu tư hệ thống FGD của Nhà máy Nhiệt điện Na Dương I, lãnh đạo đơn vị báo cáo, công tác thiết kế cơ bản đã hoàn thành, giá trị thiết bị đã xuất hàng đạt gần 95% theo hợp đồng EPC. Nhiều hạng mục xây dựng, lắp đặt đang được triển khai đồng loạt nhằm bảo đảm hoàn thành công tác đấu nối, vận hành hệ thống theo tiến độ đã đề ra.

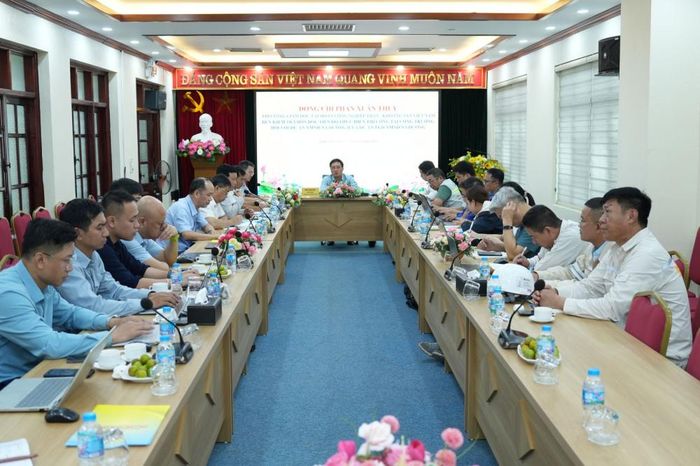

Phó Tổng giám đốc Tập đoàn Phan Xuân Thủy chủ trì buổi làm việc

Phó Tổng giám đốc Tập đoàn Phan Xuân Thủy chủ trì buổi làm việc

Tổng giám đốc Tổng công ty Điện lực - TKV Bùi Minh Tân báo cáo tại buổi làm việc

Tổng giám đốc Tổng công ty Điện lực - TKV Bùi Minh Tân báo cáo tại buổi làm việc

Sau khi kiểm tra thực tế và nghe các đơn vị báo cáo, Phó Tổng giám đốc Tập đoàn Phan Xuân Thủy yêu cầu Ban Quản lý dự án, các đơn vị thi công, tư vấn giám sát và nhà thầu tập trung cao độ cho công tác điều hành, huy động tối đa nhân lực, thiết bị, tổ chức thi công khoa học, bám sát từng mốc tiến độ. Đẩy mạnh công tác vệ sinh công nghiệp, xử lý môi trường, sắp xếp vật tư, thiết bị gọn gàng, tạo mặt bằng thi công thuận lợi cho các hạng mục tiếp theo.

Đối với Dự án FGD, yêu cầu rà soát toàn diện công tác quản lý; khẩn trương bổ sung nhân lực, nghiên cứu huy động thêm các nhà thầu phụ có năng lực để đáp ứng yêu cầu thi công. Các đơn vị phải kiểm soát chặt chẽ tiến độ từng hạng mục, tuyệt đối không để lùi các mốc quan trọng, đặc biệt là kế hoạch dừng tổ máy ngày 25/8 để đấu nối hệ thống và quá trình vận hành, chạy thử sau đó.

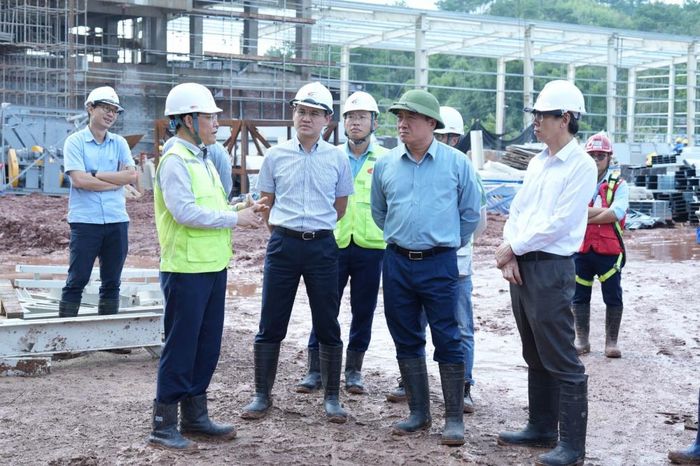

Đối với Dự án Nhà máy Nhiệt điện Na Dương II, yêu cầu tiếp tục huy động tối đa nguồn lực tại công trường, tăng cường phối hợp tháo gỡ khó khăn về mặt bằng, hạ tầng và tổ chức thi công linh hoạt theo điều kiện thời tiết. Các mốc tiến độ, đặc biệt là mốc đốt lò lần đầu, phải được giữ nguyên theo kế hoạch. Các đơn vị liên quan cần nâng cao tinh thần trách nhiệm, quyết tâm hoàn thành dự án đúng tiến độ, bảo đảm chất lượng, an toàn và hiệu quả đầu tư.

Bảo Linh
