TP. Hồ Chí Minh tháo gỡ điểm nghẽn, tăng tốc các dự án lưới điện

TP. Hồ Chí Minh tập trung tháo gỡ vướng mắc về giải phóng mặt bằng, quy hoạch, nhằm đẩy nhanh tiến độ các dự án lưới điện, bảo đảm điện cho giai đoạn phát triển mới.

Nỗ lực tháo gỡ khó khăn cho các công trình điện trọng điểm

Trong bối cảnh nhu cầu điện phục vụ phát triển kinh tế, xã hội ngày càng gia tăng, TP. Hồ Chí Minh đang đẩy mạnh các giải pháp tháo gỡ khó khăn, vướng mắc để thúc đẩy tiến độ các dự án nguồn và lưới điện trọng điểm theo Quy hoạch điện VIII điều chỉnh và quy hoạch phát triển của Thành phố.

Bà Nguyễn Thị Kim Ngọc, Phó Giám đốc Sở Công Thương TP. Hồ Chí Minh. Ảnh: Thanh Minh.

Bà Nguyễn Thị Kim Ngọc, Phó Giám đốc Sở Công Thương TP. Hồ Chí Minh. Ảnh: Thanh Minh.

Bà Nguyễn Thị Kim Ngọc, Phó Giám đốc Sở Công Thương TP. Hồ Chí Minh, cho biết thời gian qua, Ban Quản lý dự án các công trình điện miền Nam, Tổng công ty Điện lực TP. Hồ Chí Minh (EVNHCMC) và Tổng công ty Điện lực miền Nam (EVNSPC) đã tích cực triển khai nhiều dự án điện quan trọng trên địa bàn Thành phố theo các quy hoạch đã được phê duyệt.

Tuy nhiên, quá trình triển khai vẫn gặp không ít khó khăn, đặc biệt là những vướng mắc liên quan đến công tác bồi thường, giải phóng mặt bằng, thủ tục chấp thuận chủ trương đầu tư, điều chỉnh quy hoạch và bố trí quỹ đất xây dựng các công trình điện. Đây là những nguyên nhân chính ảnh hưởng đến tiến độ thực hiện nhiều dự án truyền tải điện trọng điểm, tác động trực tiếp đến khả năng đáp ứng nhu cầu điện cho TP. Hồ Chí Minh và khu vực phía Nam trong thời gian tới.

Trước thực tế đó, UBND TP. Hồ Chí Minh đã liên tục tổ chức các cuộc họp chuyên đề nhằm rà soát tiến độ và tháo gỡ các khó khăn cho ngành điện. Nhiều thông báo kết luận, văn bản chỉ đạo đã được ban hành, yêu cầu các sở, ngành và chính quyền địa phương tập trung xử lý dứt điểm các vướng mắc liên quan đến mặt bằng, quy hoạch và thủ tục đầu tư.

Thực hiện chỉ đạo của UBND Thành phố, các cơ quan chức năng đã chủ động phối hợp với ngành điện trong việc cập nhật và điều chỉnh các đồ án quy hoạch xây dựng, quy hoạch phân khu; đồng thời bố trí quỹ đất xây dựng các trạm biến áp 110kV và 220kV phù hợp với Quy hoạch điện VIII điều chỉnh cũng như Quy hoạch TP. Hồ Chí Minh.

Bên cạnh đó, Thành phố đã chấp thuận chủ trương đầu tư đối với một số công trình quan trọng như Trạm biến áp 220kV Bình Chánh 1, Trạm biến áp 220kV Đầm Sen và Trạm biến áp 220kV Tân Sơn Nhất. Công tác bồi thường, hỗ trợ và bàn giao mặt bằng tại nhiều dự án cũng được đẩy nhanh, tạo điều kiện để các chủ đầu tư triển khai thi công theo kế hoạch.

Tập trung xử lý vướng mắc về mặt bằng và thủ tục đầu tư

Theo Sở Công Thương TP. Hồ Chí Minh, đối với các dự án do Ban Quản lý dự án các công trình điện miền Nam làm chủ đầu tư, hiện vẫn còn nhiều dự án gặp khó khăn về công tác bồi thường, giải phóng mặt bằng.

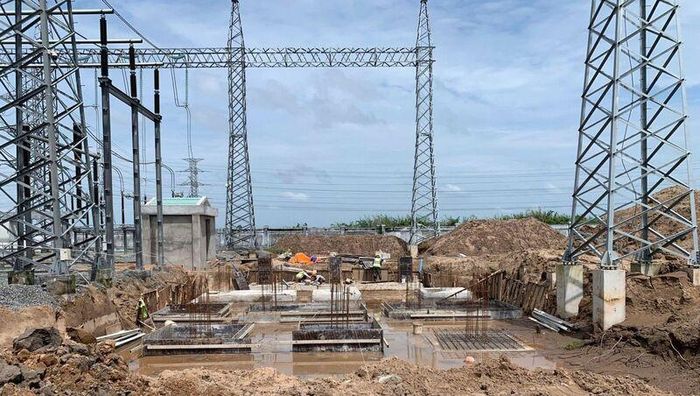

TP. Hồ Chí Minh tập trung tháo gỡ vướng mắc về giải phóng mặt bằng, quy hoạch, nhằm đẩy nhanh tiến độ các dự án lưới điện, bảo đảm điện cho giai đoạn phát triển mới. Ảnh: LICOGI 16.

TP. Hồ Chí Minh tập trung tháo gỡ vướng mắc về giải phóng mặt bằng, quy hoạch, nhằm đẩy nhanh tiến độ các dự án lưới điện, bảo đảm điện cho giai đoạn phát triển mới. Ảnh: LICOGI 16.

Trong số này, có nhiều công trình truyền tải điện trọng điểm mang ý nghĩa chiến lược đối với hệ thống điện khu vực như đường dây 500kV Bình Dương 1 - Chơn Thành, đường dây 220kV Tân Sơn Nhất - Thuận An, đường dây 500kV Đức Hòa - Chơn Thành, Trạm biến áp 500kV Củ Chi và các đường dây đấu nối.

Ngoài các khó khăn về mặt bằng, hai dự án gồm Trạm biến áp 220kV Long Sơn và đường dây đấu nối; đường dây 500kV Krông Buk - Tây Ninh 1 đang gặp vướng mắc trong quá trình thực hiện các thủ tục chấp thuận chủ trương đầu tư.

Song song với việc xử lý các tồn tại hiện hữu, Ban Quản lý dự án các công trình điện miền Nam cũng đang triển khai các bước chuẩn bị đầu tư đối với tám dự án mới trên địa bàn Thành phố. Đáng chú ý, đường dây 220kV Tân Sơn Nhất - Thuận An và đường dây 500kV Bình Dương 1 - Chơn Thành là hai công trình được Thủ tướng Chính phủ chỉ đạo phải đưa vào vận hành theo đúng tiến độ nhằm tăng cường năng lực truyền tải điện cho vùng kinh tế trọng điểm phía Nam.

Hiện nay, dự án Trạm biến áp 500kV Củ Chi và các đường dây đấu nối đã được bàn giao mặt bằng để triển khai thi công. Đối với các dự án còn lại, các địa phương đang khẩn trương xử lý các tồn tại về bồi thường, hỗ trợ và tái định cư theo chỉ đạo của UBND Thành phố.

Đối với các công trình do EVNSPC làm chủ đầu tư, hiện có hai dự án gặp khó khăn về giải phóng mặt bằng gồm đường dây 110kV từ Trạm 220kV Bến Cát - Trạm 220kV Chơn Thành và Trạm 110kV Thành phố Phú Mỹ cùng đường dây đấu nối.

Trong khi đó, các dự án do EVNHCMC làm chủ đầu tư đang đối mặt với nhiều vướng mắc hơn. Hiện có 14 dự án gặp khó khăn về bồi thường, giải phóng mặt bằng; chín dự án vướng thủ tục chấp thuận hoặc điều chỉnh chủ trương đầu tư và sáu dự án liên quan đến công tác quy hoạch.

Để giải quyết các vấn đề này, UBND TP. Hồ Chí Minh đã giao Trung tâm Phát triển quỹ đất Thành phố cùng các địa phương tập trung xử lý dứt điểm những tồn tại về mặt bằng. Đồng thời, Sở Tài chính đang nghiên cứu hướng dẫn của các bộ, ngành Trung ương để giải quyết hồ sơ chấp thuận nhà đầu tư đối với các dự án điện lực theo các quy định mới.

Về công tác quy hoạch, Chủ tịch UBND TP. Hồ Chí Minh đã chỉ đạo Sở Quy hoạch - Kiến trúc hướng dẫn các đơn vị liên quan khẩn trương cập nhật các đồ án quy hoạch chung, quy hoạch phân khu và bố trí các trạm điện 110kV, 220kV đồng bộ với quy hoạch phát triển điện lực quốc gia.

Tạo nền tảng bảo đảm an ninh năng lượng giai đoạn tới

Bên cạnh các dự án lưới điện, TP. Hồ Chí Minh cũng đang tập trung tháo gỡ khó khăn cho các dự án nguồn điện nhằm bảo đảm cân đối cung - cầu năng lượng trong dài hạn.

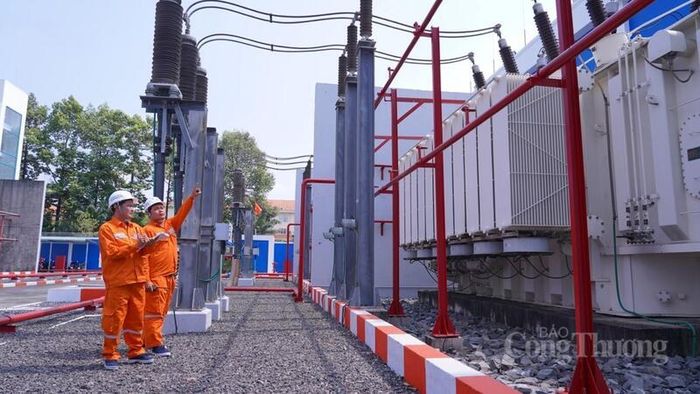

Việc tháo gỡ các điểm nghẽn về mặt bằng, quy hoạch và thủ tục đầu tư đang tạo động lực quan trọng để đẩy nhanh tiến độ các công trình điện trọng điểm trên địa bàn TP. Hồ Chí Minh. Ảnh minh họa

Việc tháo gỡ các điểm nghẽn về mặt bằng, quy hoạch và thủ tục đầu tư đang tạo động lực quan trọng để đẩy nhanh tiến độ các công trình điện trọng điểm trên địa bàn TP. Hồ Chí Minh. Ảnh minh họa

Một trong những dự án trọng điểm đang được Thành phố quan tâm là Nhà máy điện khí LNG Hiệp Phước do Công ty TNHH Điện lực Hiệp Phước làm chủ đầu tư.

Theo Sở Công Thương TP. Hồ Chí Minh, việc Tập đoàn Điện lực Việt Nam và Công ty TNHH Điện lực Hiệp Phước ký kết hợp đồng mua bán điện vào cuối tháng 3/2026 đã tạo tiền đề quan trọng để doanh nghiệp huy động vốn và tiếp tục triển khai dự án theo tiến độ được Chính phủ và Bộ Công Thương phê duyệt.

Tuy nhiên, để đủ điều kiện giải ngân vốn vay và đẩy nhanh thi công, dự án cần hoàn tất công tác thẩm định, phê duyệt quy hoạch chi tiết tỷ lệ 1/500. UBND TP. Hồ Chí Minh đã giao Sở Quy hoạch - Kiến trúc, chính quyền địa phương và chủ đầu tư phối hợp tháo gỡ các khó khăn phát sinh, sớm hoàn thiện các thủ tục cần thiết.

Theo bà Nguyễn Thị Kim Ngọc, Sở Công Thương TP. Hồ Chí Minh sẽ tiếp tục phối hợp chặt chẽ với các sở, ngành, địa phương cùng các đơn vị ngành điện nhằm xử lý kịp thời các khó khăn còn tồn tại, bảo đảm tiến độ các công trình nguồn và lưới điện trọng điểm trên địa bàn.

Những nỗ lực này càng trở nên cấp thiết khi nhu cầu điện của Thành phố đang tăng trưởng mạnh. Ông Nguyễn Văn Thanh, Tổng Giám đốc EVNHCMC, cho biết trong 5 tháng đầu năm 2026, sản lượng điện thương phẩm trên địa bàn đạt 24.087 triệu kWh, tăng 6,54% so với cùng kỳ năm trước. Ước tính 6 tháng đầu năm, điện thương phẩm đạt khoảng 29.122 triệu kWh, tăng 6,81%.

Công suất cực đại của hệ thống điện Thành phố đã đạt 9.670 MW vào cuối tháng 5/2026, tăng hơn 6% so với năm 2025. Hiện, lưới điện vẫn duy trì dự phòng công suất ở cấp điện áp 220kV khoảng 33,32% và cấp 110kV khoảng 45,96%, cơ bản đáp ứng nhu cầu phụ tải. Khu vực trung tâm Thành phố đáp ứng tiêu chí vận hành N-2, trong khi các khu vực còn lại bảo đảm tiêu chí N-1.

Dù vậy, tại một số khu vực phát triển nhanh vẫn xuất hiện tình trạng đầy tải cục bộ. Theo dự báo, công suất cực đại của hệ thống điện TP. Hồ Chí Minh sẽ tăng từ mức 9.670 MW năm 2026 lên khoảng 12.500 - 13.000 MW vào năm 2030.

Trước áp lực tăng trưởng phụ tải ngày càng lớn, việc triển khai đồng bộ các dự án lưới điện 500kV, 220kV và 110kV theo Điều chỉnh Quy hoạch điện VIII được xác định là nhiệm vụ cấp bách nhằm bảo đảm nguồn điện phục vụ mục tiêu tăng trưởng kinh tế hai con số của Thành phố trong giai đoạn tới.

Theo EVNHCMC, giai đoạn 2025 - 2030, đơn vị được giao làm chủ đầu tư 22 dự án lưới điện 220kV với tổng dung lượng trạm biến áp khoảng 5.000 MVA. Đến nay, đã hoàn thành 2 dự án, đang thi công 3 dự án, dự kiến khởi công 5 dự án trong năm 2026 và tiếp tục chuẩn bị đầu tư 12 dự án còn lại.

Việc tháo gỡ các điểm nghẽn về mặt bằng, quy hoạch và thủ tục đầu tư đang tạo động lực quan trọng để đẩy nhanh tiến độ các công trình điện trọng điểm trên địa bàn TP. Hồ Chí Minh. Đây cũng là nền tảng giúp nâng cao năng lực hạ tầng năng lượng, bảo đảm an ninh điện, thu hút đầu tư và đáp ứng yêu cầu phát triển kinh tế - xã hội của Thành phố trong giai đoạn 2026 - 2030.
