Điện lực Quảng Ninh: Đẩy nhanh tiến độ các công trình sửa chữa lớn
Trước những diễn biến phức tạp của thời tiết, Điện lực Quảng Ninh tập trung mọi nguồn lực, đẩy nhanh tiến độ thi công các công trình sửa chữa lớn (SCL) nhằm góp phần nâng cao độ tin cậy cung cấp điện, tăng khả năng vận hành linh hoạt của hệ thống điện và nâng cao chất lượng phục vụ khách hàng.
Điện lực Quảng Ninh hiện đang quản lý, vận hành hệ thống lưới điện tại địa bàn 5 xã, gồm: Quảng Ninh, Ninh Châu, Trường Ninh và một phần các xã: Cam Hồng, Trường Sơn, với số lượng là 33.604 khách hàng. Hệ thống tài sản lưới điện đơn vị được giao quản lý, vận hành, gồm: 248,7km đường dây trung thế cấp điện áp 22kV (trong đó tài sản ngành điện 214,58km, tài sản khách hàng 34,12km); 404,7km đường dây 0,4kV và 301 trạm biến áp (TBA) phân phối công cộng, chuyên dùng.
Ông Nguyễn Mạnh Hiền, Trưởng Điện lực Quảng Ninh cho biết: “Sau thời gian dài vận hành, nhiều hạng mục của hệ thống lưới điện do đơn vị vận hành, quản lý như trụ bê tông ly tâm (BTLT) rạn nứt, xà lâu năm rỉ sét, sứ suy giảm cách điện, dây dẫn và một số thiết bị khác bị xuống cấp…, nên nguy cơ xảy ra sự cố về điện là rất cao.
Đáng ngại hơn, một số TBA do đặt thấp nên khi có lũ lụt buộc phải thực hiện cắt điện khẩn cấp để bảo đảm an toàn. Bởi vậy, việc đầu tư, SCL là hết sức cần thiết nhằm góp phần nâng cao độ tin cậy cung cấp điện, cải thiện chất lượng điện năng và từng bước hiện đại hóa lưới điện tại khu vực…”.

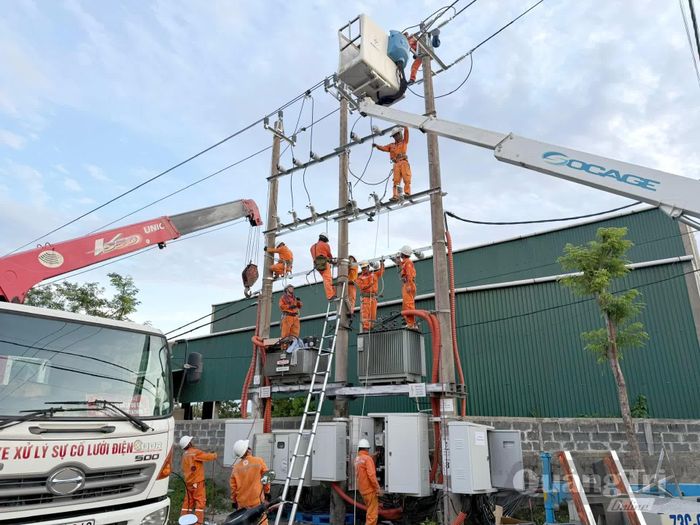

Một công trình sửa chữa lớn được Điện lực Quảng Ninh thực hiện trong năm 2026 - Ảnh: V.M
Với trách nhiệm được giao là bảo đảm vận hành an toàn, tin cậy, cấp điện ổn định cho các hoạt động chính trị, văn hóa, xã hội, sản xuất kinh doanh trên địa bàn, nhiệm vụ đặt ra đối với Điện lực Quảng Ninh là không hề đơn giản, đặc biệt là trong bối cảnh ngày càng xuất hiện những đợt nắng nóng kéo dài, gay gắt, một số TBA tải tăng cao đột biến…
Trong năm 2026, Điện lực Quảng Ninh được giao thực hiện 5 công trình SCL để nâng cấp hệ thống lưới điện trên địa bàn. Khối lượng công việc tương đối nhiều, triển khai thi công trong điều kiện thời tiết nắng nóng oi bức, song nhờ làm tốt công tác chuẩn bị từ khâu khảo sát hiện trường, phương án thi công cùng sự quyết tâm, phối hợp nhịp nhàng của các nhóm công tác, trong 6 tháng đầu năm, Điện lực Quảng Ninh đã hoàn thành sớm 3 công trình SCL để đưa vào vận hành, sử dụng.
Cụ thể, đối với công trình SCL “Sửa chữa lưới điện trung thế khu vực trung tâm năm 2026”, đơn vị đã thực hiện sửa chữa, thay thế 46 cột BTLT cao 14m; 1 cột BTLT cao 16m; 2 cột BTLT cao 10m; thay thế gần 1,5km đường dây trung thế AC/XLPE-50 đã xuống cấp, bong tróc và thay thế 82 bộ xà các loại; lắp 30 chụp tròn để nâng cao khoảng cách pha đất; cải tạo, sửa chữa 23 TBA (trong đó nâng cao 4 TBA các khu vực thường xuyên xảy ra ngập lụt).
Đối với công trình SCL “Sửa chữa lưới điện trung thế khu vực Tây Nam năm 2026”, đơn vị đã thực hiện các nhiệm vụ, gồm: Sửa chữa, thay thế 40 cột BTLT cao 14m, 2 cột BTLT cao 16m, 1 cột BTLT cao 12m; thay thế 21 bộ xà các loại; lắp 17 chụp tròn để nâng cao khoảng cách pha đất; cải tạo sửa chữa 19 TBA.
Tại công trình SCL liên quan đến việc sửa chữa lưới điện hạ thế, Điện lực Quảng Ninh tiếp tục thực hiện thay thế, sửa chữa: 34 cột điện hạ thế cao 8,5m; thay thế dây dẫn hạ thế AV xuống cấp bị bong tróc sang dây hạ thế cáp vặn xoắn, với khối lượng hơn 5km đường dây cáp vặn xoắn ABC4x70; trên 1km đường dây cáp vặn xoắn ABC4x95 và các phụ kiện hạ thế.
“Việc sớm hoàn thành và đưa vào vận hành, sử dụng 3/5 công trình SCL của năm 2026 đã góp phần giúp Điện lực Quảng Ninh cải tạo, nâng cao cơ lý đường dây, thay thế được nhiều vị trí cột nghiêng, rạn nứt có nguy cơ mất an toàn. Các công trình này còn giúp đơn vị thay thế được nhiều tuyến đường dây dẫn bị xuống cấp, bong tróc, bảo đảm cho quá trình vận hành được lâu dài, an toàn, tin cậy hơn. Nhiều TBA từ lâu được lắp đặt ở vị trí thấp, nằm trong vùng ngập lụt, nay đã được cải tạo nâng cao, góp phần bảo đảm an toàn, nâng cao độ tin cậy khi vận hành, cấp điện trong mùa mưa bão 2026 và những năm tiếp theo”, Trưởng Điện lực Quảng Ninh Nguyễn Mạnh Hiền cho biết thêm.
Hiện tại, Điện lực Quảng Ninh đang tiếp tục đẩy nhanh tiến độ thi công 2 công trình SCL và phấn đấu hoàn thành trước mùa mưa lũ năm 2026, gồm: “Sửa chữa lưới điện hạ thế-Điện lực Quảng Ninh năm 2026” và “Sửa chữa lưới điện trung thế và TBA khu vực Tây Nam-Điện lực Quảng Ninh năm 2026”, với giá trị dự toán hơn 2,3 tỉ đồng. Các công trình SCL này dự kiến sẽ góp phần sửa chữa, thay thế 43 cột BTLT cao 14m, 109 cột BTLT cao 8,5m; 50 bộ xà rỉ rét; lắp 5 chụp đầu cột tròn; sửa chữa 2 TBA (Cổ Hiền 1 và Hữu Tân 2); thay thế 80m cáp nhôm vặn xoắn ABC 4x70 và 146m cáp nhôm vặn xoắn ABC 4x50 cùng nhiều phụ kiện hạ thế đi kèm...
