EVNGENCO3: Đảm bảo các tổ máy sẵn sàng phát điện
Song song với đẩy nhanh tiến độ bảo dưỡng, sửa chữa các tổ máy, Tổng công ty Phát điện 3 (EVNGENCO3) đặc biệt chú trọng đảm bảo nguồn nhiên liệu, tăng cường các giải pháp an toàn và chủ động phương án vận hành, qua đó nâng cao khả năng đáp ứng yêu cầu huy động của hệ thống điện quốc gia.
Đẩy nhanh tiến độ bảo dưỡng, sửa chữa
Ngày 1/8, Công ty Dịch vụ sửa chữa các nhà máy điện EVNGENCO3 (EPS), đơn vị trực thuộc EVNGENCO3, phối hợp với Công ty Nhiệt điện Phú Mỹ triển khai đại tu Nhà máy điện Phú Mỹ 2.1. Đây là đợt bảo dưỡng, sửa chữa định kỳ có khối lượng công việc lớn, yêu cầu kỹ thuật cao và tiến độ thực hiện chặt chẽ, dự kiến hoàn thành trong 55 ngày. Các hạng mục trọng tâm gồm đại tu tổ máy GT21, tổ máy ST23 và các lò thu hồi nhiệt HRSG21, HRSG22.

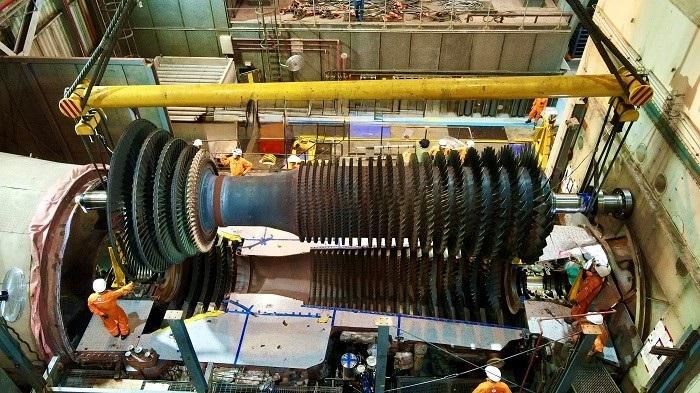

Tiến hành đại tu tổ máy GT21 Nhà máy điện Phú Mỹ 2.1.
Để bảo đảm tiến độ, EPS đã huy động đội ngũ kỹ sư, công nhân kỹ thuật cùng hệ thống máy móc, thiết bị chuyên dụng; đồng thời phối hợp với Công ty Nhiệt điện Phú Mỹ và các ban chuyên môn của EVNGENCO3 xây dựng phương án kỹ thuật, chuẩn bị vật tư và tổ chức thi công đồng bộ.
Đến nay, công trình đã hoàn thành khoảng 1/3 khối lượng. Các đơn vị đang bước vào giai đoạn kiểm tra, đánh giá tình trạng thiết bị sau khi hoàn tất tháo rotor tuabin, máy phát và các thiết bị chính. Cùng thời gian này, EPS triển khai đại tu lần đầu tổ máy S2 của Nhà máy Nhiệt điện Mông Dương 1. Theo kế hoạch, đợt đại tu sẽ hoàn thành trong thời gian không quá 57 ngày, trước ngày 27/9/2026.
Sau khi rà soát toàn diện các nội dung cần thực hiện, EPS và Công ty Nhiệt điện Mông Dương thống nhất tập trung nguồn lực, kiểm soát chặt các mốc tiến độ quan trọng. Trong đó, mục tiêu là hoàn thành công tác bàn giao nén nước lò hơi vào ngày thứ 25-26 và trở trục tuabin vào ngày thứ 50 của đợt đại tu.

Đại diện Lãnh đạo Công ty EPS thăm hỏi CBVC-LĐ thực hiện công trình đại tu Tổ máy S2 NMNĐ Mông Dương 1.
Bên cạnh đó, Trung tâm Dịch vụ vận hành các nhà máy điện EVNGENCO3 (OPS) đang phối hợp với các đơn vị liên quan chuẩn bị triển khai bảo dưỡng, sửa chữa máy phát ST33 của Nhà máy điện Phú Mỹ 3 trong tháng 9/2026.
Việc hoàn thành đúng tiến độ các chương trình bảo dưỡng, sửa chữa sẽ góp phần nâng cao độ tin cậy, duy trì hiệu suất vận hành và tăng khả năng sẵn sàng của các tổ máy. Đây cũng là cơ sở để EVNGENCO3 chủ động đáp ứng yêu cầu huy động, góp phần bảo đảm cung ứng điện an toàn, ổn định trong năm 2026 và những năm tiếp theo.
Chủ động nguồn nhiên liệu, tăng cường an toàn vận hành
Cùng với công tác sửa chữa, EVNGENCO3 đặc biệt chú trọng bảo đảm nguồn nhiên liệu phục vụ sản xuất điện. Hiện tồn kho than tại Nhà máy Nhiệt điện Vĩnh Tân 2 và Nhà máy Nhiệt điện Mông Dương 1 được duy trì ở mức cao, đáp ứng nhu cầu sản xuất.
Đối với nguồn khí, EVNGENCO3 tiếp tục phối hợp với các đơn vị cung cấp, ưu tiên sử dụng nguồn khí nội địa cho phát điện trong thời gian hệ thống cấp khí thực hiện bảo trì định kỳ vào cuối tháng 8/2026.
Nhờ chủ động chuẩn bị nhiên liệu và phương án vận hành, từ đầu năm đến nay, các nhà máy nhiệt điện thuộc EVNGENCO3 cơ bản duy trì vận hành tin cậy, đáp ứng yêu cầu theo phương thức vận hành của hệ thống điện.

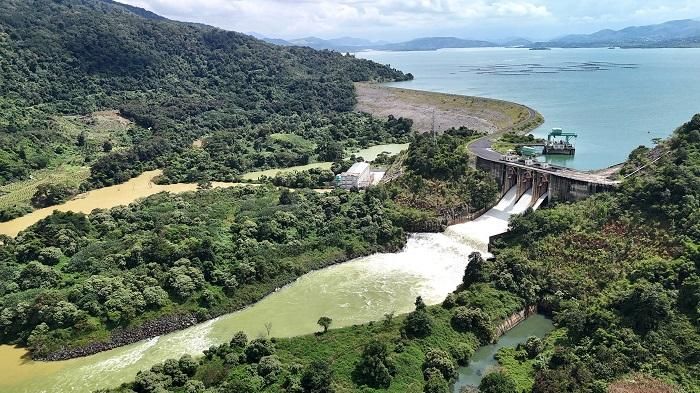

Nhà máy thủy điện Buôn Tua Srah thuộc Công ty Thủy điện Buôn Kuốp đã chủ động xây dựng phương án phát điện, điều tiết nước theo đúng quy trình.
Đối với các nhà máy thủy điện, EVNGENCO3 đã triển khai nghiêm các phương án phòng, chống lụt bão, tìm kiếm cứu nạn; tổ chức kiểm tra an toàn hồ, đập và kiểm thử hệ thống mở cửa điều tiết, xả nước. Các đơn vị cũng tăng cường theo dõi diễn biến thời tiết, thủy văn để chủ động xây dựng phương án phát điện, điều tiết nước theo đúng quy trình, đồng thời bảo đảm an toàn công trình và khu vực hạ du.
Các giải pháp trên nhằm nâng cao khả năng ứng phó với diễn biến bất lợi của thời tiết, nhất là trong mùa mưa bão, đồng thời duy trì trạng thái sẵn sàng phát điện của các nhà máy. Theo EVNGENCO3, trong tháng 7/2026, tổng sản lượng điện của Tổng công ty đạt 2,32 tỷ kWh. Lũy kế 7 tháng đầu năm, sản lượng đạt 17,62 tỷ kWh, bằng 105,5% kế hoạch do Bộ Công Thương giao.
Trong tháng 8/2026, EVNGENCO3 đặt mục tiêu sản lượng điện 2,313 tỷ kWh. Để hoàn thành mục tiêu này, Tổng công ty tiếp tục tập trung bảo đảm độ khả dụng của các tổ máy, chủ động nguồn nhiên liệu và tăng cường công tác an toàn, qua đó sẵn sàng đáp ứng yêu cầu huy động của hệ thống điện.
