EVNSPC: Vượt khó 'về đích' 3 công trình trọng điểm phục vụ APEC 2027

Vượt qua rất nhiều khó khăn, thách thức về giải phóng mặt bằng, thời tiết khắc nghiệt, thiếu hụt nguồn lao động, vận chuyển vật tư thiết bị từ đất liền ra đảo, Tổng công ty Điện lực miền Nam (EVNSPC) vẫn giữ vững quyết tâm, hoàn thành đóng điện 3 công trình trọng điểm, tăng năng lực cấp điện cho Đặc khu Phú Quốc (An Giang) và sẵn sàng hạ tầng năng lượng phục vụ Hội nghị cấp cao APEC 2027.

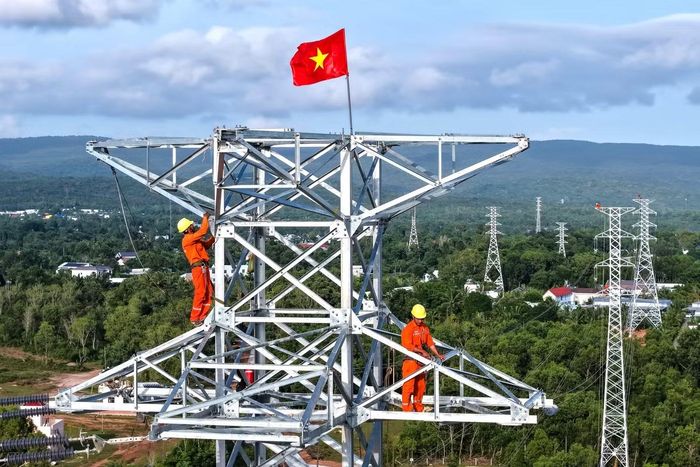

Ba công trình với tổng mức vốn gần 2.165 tỷ đồng do Tổng công ty Điện lực miền Nam làm chủ đầu tư và giao Ban Quản lý dự án Điện lực miền Nam (Ban AĐLMN) triển khai thực hiện gồm: Trạm biến áp 220kV Phú Quốc; Đường dây 110kV Phú Quốc - Bắc Phú Quốc; Đường dây 110kV Phú Quốc – Nam Phú Quốc.

Ba công trình với tổng mức vốn gần 2.165 tỷ đồng do Tổng công ty Điện lực miền Nam làm chủ đầu tư và giao Ban Quản lý dự án Điện lực miền Nam (Ban AĐLMN) triển khai thực hiện gồm: Trạm biến áp 220kV Phú Quốc; Đường dây 110kV Phú Quốc - Bắc Phú Quốc; Đường dây 110kV Phú Quốc – Nam Phú Quốc.

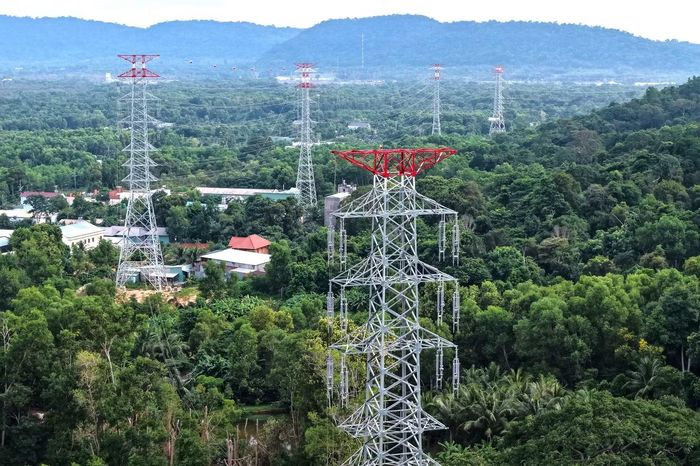

Đường dây 110kV Phú Quốc - Nam Phú Quốc đóng điện rạng sáng ngày 16/8/2026. Công trình có tổng mức đầu tư hơn 934 tỷ đồng, quy mô 2x20km và 79 vị trí trụ; trong đó phần cáp ngầm dài 2,7km

Đường dây 110kV Phú Quốc - Nam Phú Quốc đóng điện rạng sáng ngày 16/8/2026. Công trình có tổng mức đầu tư hơn 934 tỷ đồng, quy mô 2x20km và 79 vị trí trụ; trong đó phần cáp ngầm dài 2,7km

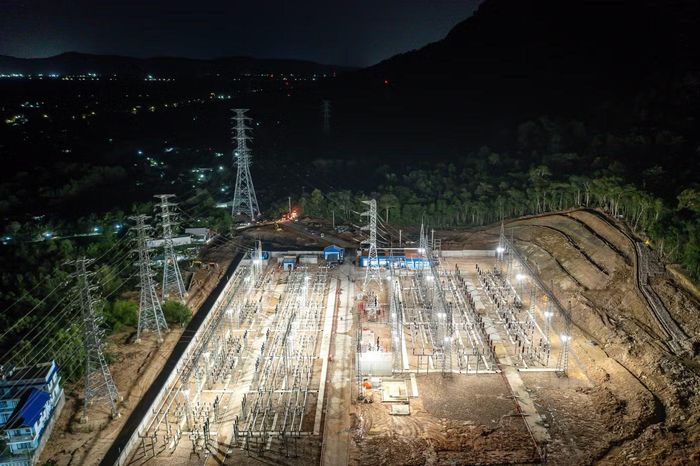

Trạm biến áp 220kV Phú Quốc đóng điện thành công vào 23h30 ngày 19/8/2026. Với tổng mức đầu tư 877,6 tỷ đồng, công trình có quy mô 2 máy 250MVA và 2x19 km đường dây 220kV đấu nối, trong đó phần cáp ngầm dài 2,7km

Trạm biến áp 220kV Phú Quốc đóng điện thành công vào 23h30 ngày 19/8/2026. Với tổng mức đầu tư 877,6 tỷ đồng, công trình có quy mô 2 máy 250MVA và 2x19 km đường dây 220kV đấu nối, trong đó phần cáp ngầm dài 2,7km

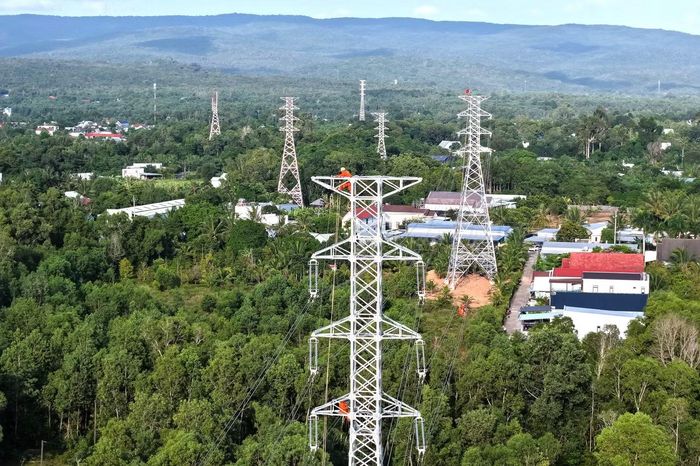

Đường dây 110 kV Phú Quốc - Bắc Phú Quốc có tổng mức đầu tư gần 353 tỷ đồng, đóng điện ngày 28/8/2026; công trình có quy mô 2x20,7km và 75 vị trí trụ.

Đường dây 110 kV Phú Quốc - Bắc Phú Quốc có tổng mức đầu tư gần 353 tỷ đồng, đóng điện ngày 28/8/2026; công trình có quy mô 2x20,7km và 75 vị trí trụ.

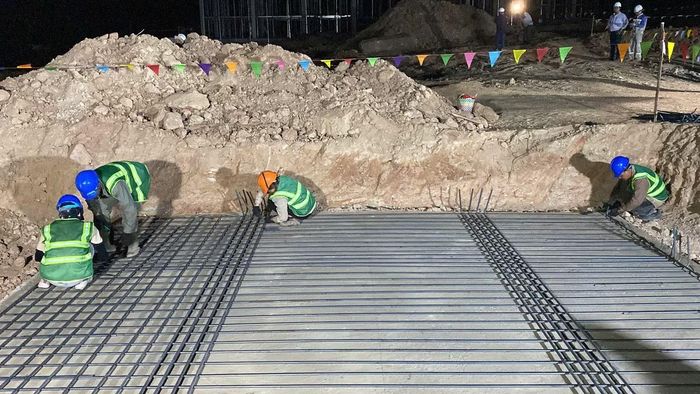

Trong quá trình triển khai xây dựng, các công trình gặp không ít khó khăn, thách thức như: công tác bồi thường, giải phóng mặt bằng; thiếu hụt nguồn lao động thi công do địa bàn Phú Quốc đang có nhiều dự án lớn đồng loạt triển khai nhằm phục vụ sự kiện APEC 2027; thời tiết mưa nhiều từ tháng 4 tới nay; khó khăn trong việc vận chuyển máy móc, vật tư thiết bị từ đất liền ra đảo.

Trong quá trình triển khai xây dựng, các công trình gặp không ít khó khăn, thách thức như: công tác bồi thường, giải phóng mặt bằng; thiếu hụt nguồn lao động thi công do địa bàn Phú Quốc đang có nhiều dự án lớn đồng loạt triển khai nhằm phục vụ sự kiện APEC 2027; thời tiết mưa nhiều từ tháng 4 tới nay; khó khăn trong việc vận chuyển máy móc, vật tư thiết bị từ đất liền ra đảo.

Dù vậy, chủ đầu tư và các lực lượng tư vấn, giám sát, thi công vẫn giữ quyết tâm, nỗ lực làm việc xuyên ngày, xuyên đêm, không nghỉ lễ tết để bám tiến độ.

Dù vậy, chủ đầu tư và các lực lượng tư vấn, giám sát, thi công vẫn giữ quyết tâm, nỗ lực làm việc xuyên ngày, xuyên đêm, không nghỉ lễ tết để bám tiến độ.

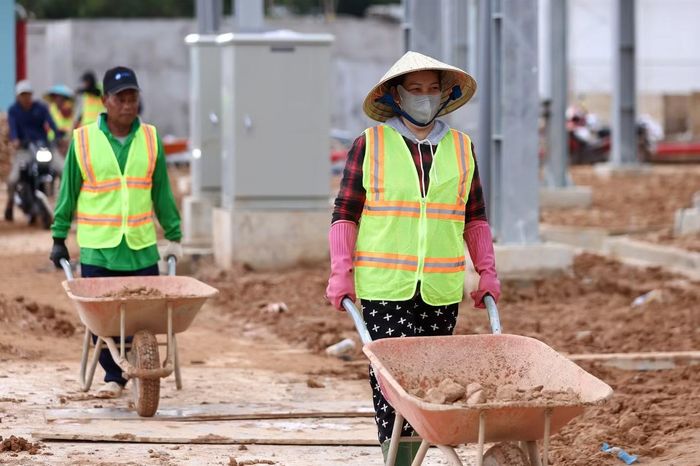

Cán bộ, kỹ sư, người lao động trên công trường tranh thủ từng giờ khi thời tiết thuận lợi, nỗ lực hoàn thành từng hạng mục công việc.

Cán bộ, kỹ sư, người lao động trên công trường tranh thủ từng giờ khi thời tiết thuận lợi, nỗ lực hoàn thành từng hạng mục công việc.

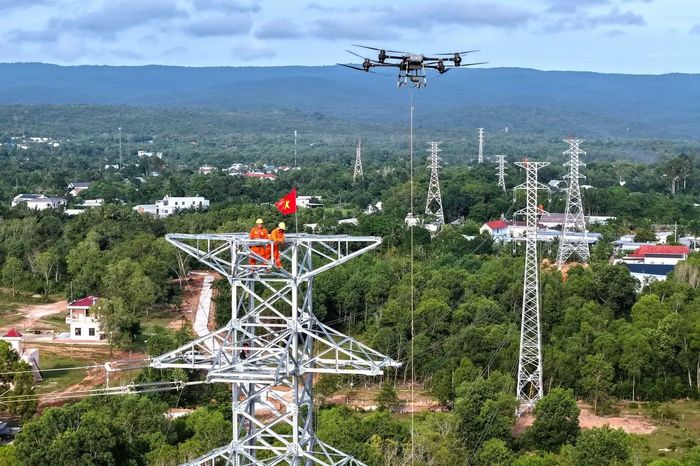

Nhà thầu sử dụng thiết bị bay không người lái (drone) để thi công rải dây mồi, góp phần giảm sức người, đẩy nhanh tiến độ.

Nhà thầu sử dụng thiết bị bay không người lái (drone) để thi công rải dây mồi, góp phần giảm sức người, đẩy nhanh tiến độ.

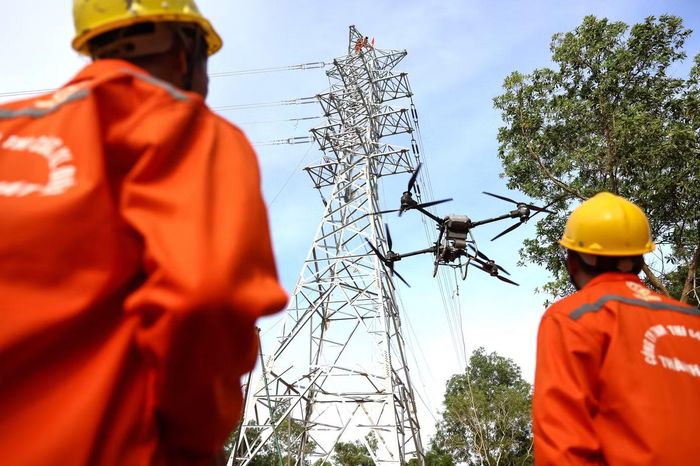

Suốt quá trình triển khai các dự án, dù gặp nhiều vướng mắc phát sinh nhưng EVNSPC và đơn vị tham gia dự án luôn nhận được sự hỗ trợ, ủng hộ nhiệt tình từ các cấp chính quyền địa phương tỉnh An Giang, người dân Phú Quốc; đặc biệt là sự chỉ đạo sát sao của Bộ Công Thương, EVN và sự phối hợp chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam.

Suốt quá trình triển khai các dự án, dù gặp nhiều vướng mắc phát sinh nhưng EVNSPC và đơn vị tham gia dự án luôn nhận được sự hỗ trợ, ủng hộ nhiệt tình từ các cấp chính quyền địa phương tỉnh An Giang, người dân Phú Quốc; đặc biệt là sự chỉ đạo sát sao của Bộ Công Thương, EVN và sự phối hợp chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam.

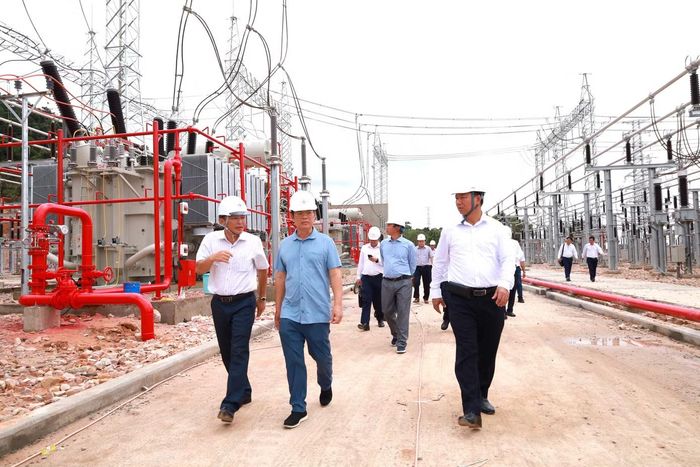

Lãnh đạo EVN, EVNSPC kiểm tra tiến độ các công trình phục vụ APEC 2027 vào những ngày giữa tháng 8/2026. Trong ảnh, Phó TGĐ EVN Nguyễn Tài Anh cùng đoàn công tác kiểm tra tiến độ đóng điện tại Trạm biến áp 220kV Phú Quốc.

Lãnh đạo EVN, EVNSPC kiểm tra tiến độ các công trình phục vụ APEC 2027 vào những ngày giữa tháng 8/2026. Trong ảnh, Phó TGĐ EVN Nguyễn Tài Anh cùng đoàn công tác kiểm tra tiến độ đóng điện tại Trạm biến áp 220kV Phú Quốc.
