Lâm Đồng chấp thuận chủ trương đầu tư đường dây 500 kV dài 330 km
Dự án đường dây 500 kV Krông Buk - Tây Ninh 1 dài khoảng 330 km, đi qua 5 địa phương, dự kiến vận hành năm 2030.
UBND tỉnh Lâm Đồng vừa ban hành quyết định chấp thuận chủ trương đầu tư, đồng thời chấp thuận Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm nhà đầu tư dự án đường dây 500 kV Krông Buk - Tây Ninh 1.
Dự án xây dựng mới đường dây 500 kV hai mạch, từ Trạm biến áp 500 kV Krông Buk, dự kiến xây dựng tại xã Ea Kiết, tỉnh Đắk Lắk, đến Trạm biến áp 500 kV Tây Ninh 1, dự kiến xây dựng tại xã Hưng Thuận, tỉnh Tây Ninh.

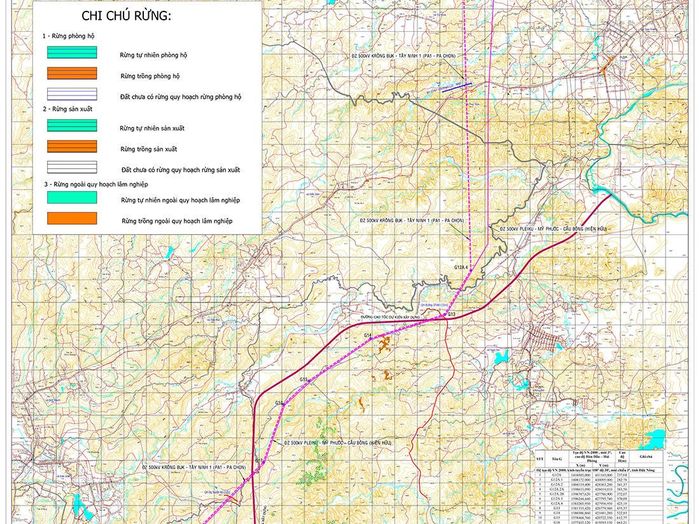

Mặt bằng tuyến dự án đi qua tỉnh Lâm Đồng. Ảnh: EVNNPT
Tuyến đường dây dài khoảng 330 km, đi qua nhiều xã, phường thuộc các tỉnh Đắk Lắk, Lâm Đồng, Đồng Nai, TP.HCM và Tây Ninh.
Tại Trạm biến áp 500 kV Krông Buk, dự án sẽ xây dựng mới, lắp đặt thiết bị cho hai ngăn xuất tuyến tại sân phân phối 500 kV trên phần đất đã được dự trù. Tại Trạm biến áp 500 kV Tây Ninh 1, hai ngăn xuất tuyến cũng được xây dựng, lắp đặt thiết bị trên phần đất dự trù sẵn.
Nhà đầu tư sẽ xác định cụ thể số lượng, vị trí, diện tích trạm lặp quang và nhà quản lý vận hành trong giai đoạn lập dự án đầu tư xây dựng.
Dự án dự kiến hoàn thành, đóng điện và đưa vào vận hành năm 2030.
Sau khi hoàn thành, đường dây 500 kV Krông Buk - Tây Ninh 1 sẽ góp phần truyền tải công suất từ các nguồn điện khu vực miền Trung và Tây Nguyên lên hệ thống điện quốc gia. Công trình cũng giúp tăng khả năng cấp điện cho miền Nam, miền Trung và Tây Nguyên, bảo đảm an ninh năng lượng, nâng cao năng lực truyền tải và giảm tổn thất trên lưới điện khu vực.
UBND tỉnh Lâm Đồng đề nghị các địa phương có tuyến đường dây đi qua phối hợp rà soát, cập nhật, điều chỉnh quy hoạch sử dụng đất, quy hoạch đô thị, nông thôn và các quy hoạch liên quan.
Các sở, ngành, địa phương liên quan có trách nhiệm kiểm tra điều kiện cho thuê đất, chuyển mục đích sử dụng đất, chuyển mục đích sử dụng rừng theo quy định; đồng thời yêu cầu nhà đầu tư thực hiện thủ tục đánh giá tác động môi trường.
Lâm Đồng cũng giao EVNNPT tuân thủ quy định về quy hoạch, đầu tư, xây dựng, đất đai, môi trường, khoáng sản, lao động, thuế, điện lực và hành lang an toàn đường bộ.
Trong quá trình triển khai, EVNNPT phải phối hợp với các địa phương để thực hiện thu hồi đất, bồi thường, giải phóng mặt bằng, bảo đảm an ninh trật tự, quốc phòng và xử lý các phát sinh liên quan.
