Liên danh Trung Nam - Sideros River đầu tư hơn 57.000 tỷ đồng xây dựng Nhà máy nhiệt điện LNG Cà Ná
Sau khi được UBND tỉnh Khánh Hòa lựa chọn là nhà đầu tư thực hiện dự án, Liên danh Trung Nam - Sideros River đang lên kế hoạch triển khai Nhà máy nhiệt điện LNG Cà Ná công suất 1.500 MW với tổng vốn đầu tư dự kiến hơn 57.384 tỷ đồng, một trong những dự án điện khí LNG quy mô lớn tại khu vực Nam Trung Bộ.
Dự án Nhà máy nhiệt điện LNG Cà Ná là hợp phần giai đoạn 1 của Tổ hợp điện khí LNG Cà Ná. Ý tưởng phát triển trung tâm điện khí này đã được Chính phủ thống nhất về nguyên tắc từ năm 2020 khi xem xét việc bổ sung vào Quy hoạch điện VII điều chỉnh. Trên cơ sở đó, tỉnh Ninh Thuận trước đây đã phê duyệt quy hoạch chi tiết khu vực tổ hợp điện khí LNG Cà Ná với định hướng phát triển 4 nhà máy điện tua-bin khí hỗn hợp, tổng công suất 6.000 MW, đi kèm hệ thống kho chứa và cảng LNG công suất 4,8 triệu tấn mỗi năm.
Theo quyết định chấp thuận chủ trương đầu tư, giai đoạn đầu của tổ hợp sẽ xây dựng một nhà máy điện sử dụng công nghệ tua-bin khí chu trình hỗn hợp với công suất 1.500 MW. Đi kèm là hệ thống kho chứa, cảng nhập LNG và tái hóa khí có khả năng tiếp nhận từ 1 đến 1,2 triệu tấn LNG mỗi năm, bao gồm một bồn chứa dung tích khoảng 220.000 m³ cùng các hạng mục hạ tầng kỹ thuật phục vụ lưu trữ và tái hóa khí.

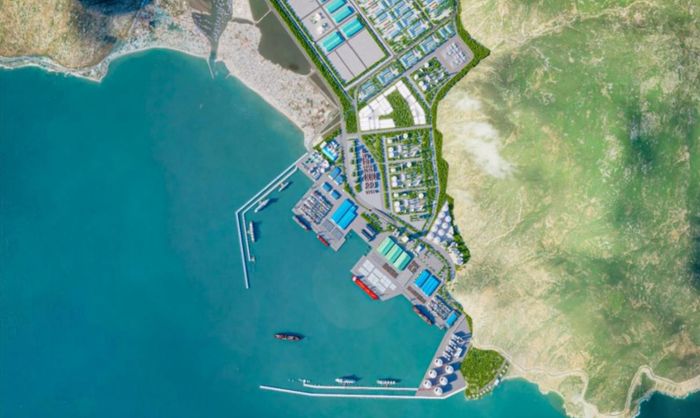

Nhà máy được quy hoạch tại xã Cà Ná, tỉnh Khánh Hòa, trên tổng diện tích sử dụng đất và mặt nước khoảng 180 ha.

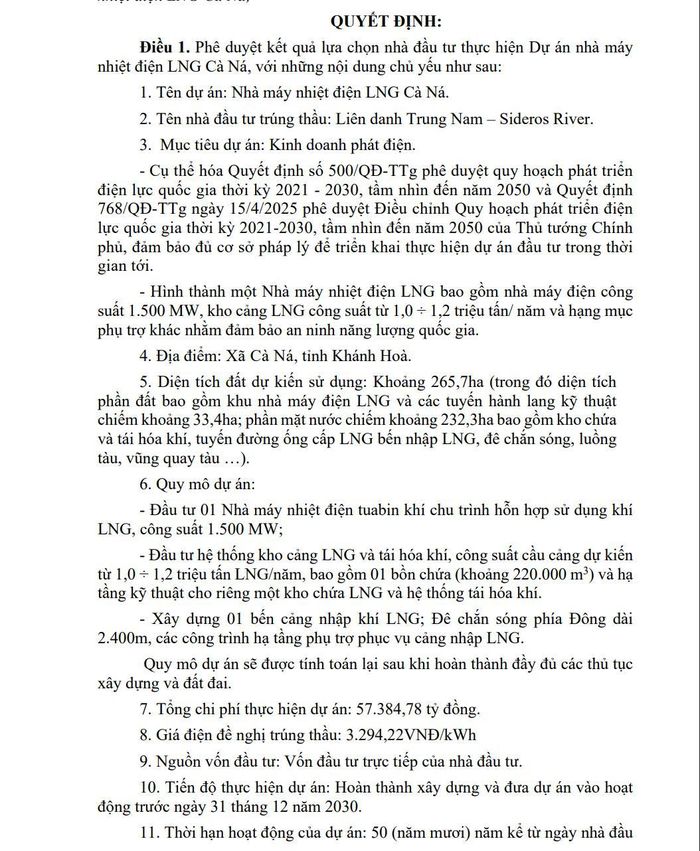

Dự án cũng đầu tư bến cảng nhập LNG, đê chắn sóng phía Đông dài khoảng 2,4 km cùng các công trình hạ tầng phụ trợ. Tổng mức đầu tư dự kiến khoảng 57.384,78 tỷ đồng từ nguồn vốn sở hữu và đi vay của nhà đầu tư. Theo cam kết, dự án sẽ hoàn thành xây dựng và đưa vào vận hành trước ngày 31/12/2030.
Nhà máy được quy hoạch tại xã Cà Ná, tỉnh Khánh Hòa, trên tổng diện tích sử dụng đất và mặt nước khoảng 180 ha. Trong đó, hơn 31 ha được bố trí cho khu nhà máy và các hành lang kỹ thuật trên bờ, còn gần 114 ha mặt biển dành cho kho chứa LNG, khu tái hóa khí, cảng nhập LNG, hệ thống đường ống và đê chắn sóng. Ngoài ra, khoảng 35 ha diện tích tạm thời sẽ được sử dụng phục vụ quá trình thi công.
Theo hồ sơ dự án, việc điều chỉnh quy mô sử dụng đất được thực hiện sau quá trình khảo sát thực địa. Chủ đầu tư cho biết một phần khu vực theo quy hoạch ban đầu nằm gần diện tích rừng phòng hộ và địa hình đồi núi phức tạp, tiềm ẩn nguy cơ mất an toàn khi san gạt mặt bằng. Vì vậy, phương án điều chỉnh được đưa ra nhằm tránh chồng lấn với quy hoạch rừng, đồng thời bảo đảm hiệu quả khai thác và vận hành lâu dài của nhà máy.
Về công nghệ, Nhà máy nhiệt điện LNG Cà Ná sử dụng tua-bin khí chu trình hỗn hợp (CCGT), kết hợp giữa tua-bin khí và tua-bin hơi. LNG sau khi được tái hóa khí sẽ được đưa vào tua-bin khí để phát điện, trong khi phần nhiệt thải tiếp tục được thu hồi để vận hành tua-bin hơi. Công nghệ này giúp nâng cao hiệu suất sử dụng nhiên liệu, đồng thời giảm phát thải so với nhiều loại hình nhiệt điện truyền thống.

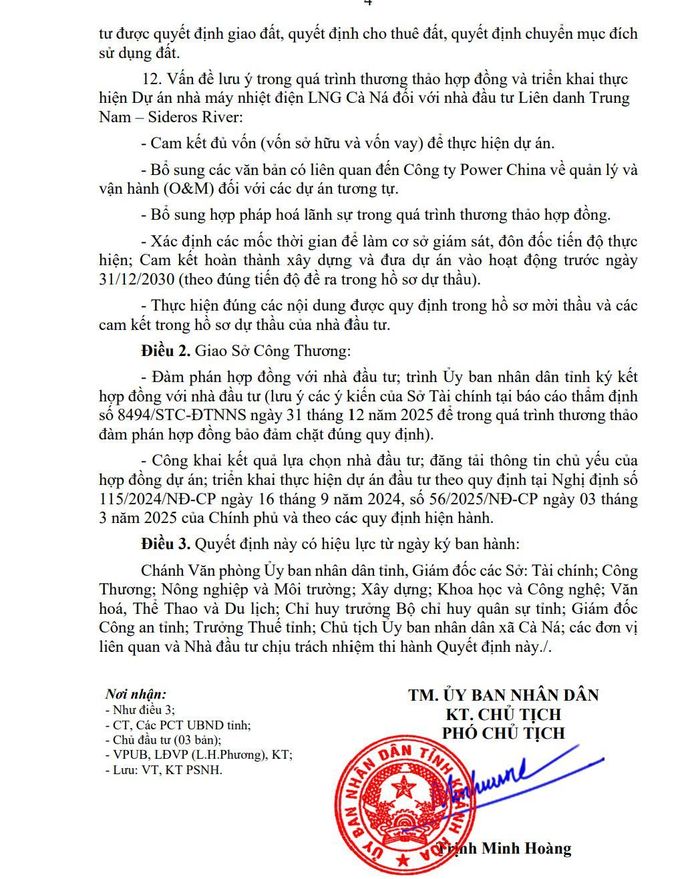

Ngày 28/1/2026, UBND tỉnh Khánh Hòa phê duyệt kết quả lựa chọn nhà đầu tư thực hiện dự án, trong đó Liên danh Trung Nam - Sideros River là đơn vị trúng thầu và được giao triển khai Nhà máy nhiệt điện LNG Cà Ná.
Khi đi vào hoạt động, nhà máy dự kiến cung cấp khoảng 9 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia. Nguồn điện mới này được kỳ vọng sẽ góp phần nâng cao độ tin cậy cung cấp điện, giảm áp lực cho hệ thống truyền tải và đáp ứng nhu cầu điện ngày càng tăng của nền kinh tế trong giai đoạn 2025-2030.
Không chỉ có ý nghĩa về năng lượng, dự án còn được kỳ vọng tạo động lực phát triển kinh tế - xã hội cho địa phương. Quá trình đầu tư và vận hành sẽ kéo theo nhu cầu lớn về lao động, dịch vụ, logistics, vận tải và xây dựng. Đồng thời, việc hình thành hệ thống cảng biển, kho LNG và các công trình hạ tầng kỹ thuật liên quan được đánh giá sẽ tạo nền tảng cho sự phát triển của các ngành công nghiệp phụ trợ trong tương lai.
Theo kế hoạch, dự án sẽ bước vào giai đoạn chuẩn bị đầu tư từ năm 2026, khởi công trong quý IV cùng năm và hoàn thành xây dựng vào đầu năm 2030. Trong quá trình triển khai, Liên danh Trung Nam – Sideros River được yêu cầu bảo đảm năng lực tài chính, huy động đầy đủ vốn chủ sở hữu và vốn vay, đồng thời tuân thủ các cam kết đã đưa ra trong hồ sơ dự thầu.
Việc lựa chọn được nhà đầu tư cho Nhà máy nhiệt điện LNG Cà Ná đánh dấu bước tiến quan trọng trong lộ trình phát triển trung tâm điện khí LNG quy mô lớn tại khu vực Nam Trung Bộ. Khi hoàn thành, dự án không chỉ góp phần bảo đảm an ninh năng lượng quốc gia mà còn mở ra dư địa phát triển mới cho kinh tế biển, công nghiệp và dịch vụ của tỉnh Khánh Hòa cũng như khu vực lân cận.
