NPMB cần tăng tốc để khởi công 13 dự án, đóng điện 12 dự án trong năm 2026
EVNNPT yêu cầu NPMB tăng tốc 4 tháng cuối năm 2026, tập trung tháo gỡ điểm nghẽn để hoàn thành mục tiêu khởi công 13 dự án, đóng điện 12 công trình.

Ông Nguyễn Khắc Nhân – Giám đốc NPMB báo cáo tại buổi làm việc. Ảnh: MInh Hằng/BNEWS/TTXVN
Ngày 22/8, tại Hà Nội, ông Nguyễn Quang Trung – Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cùng lãnh đạo EVNNPT đã có buổi làm việc với Ban Quản lý dự án các công trình điện miền Bắc (NPMB) nhằm rà soát tình hình thực hiện công tác đầu tư xây dựng, đặc biệt là tiến độ khởi công, đóng điện các dự án trong năm 2026.
Tham dự buổi làm việc có ông Phạm Hồng Long – Thành viên HĐTV EVNNPT; ông Nguyễn Ngọc Tân – Phó Tổng giám đốc EVNNPT; ông Nguyễn Văn Đông – Kiểm soát viên EVN tại EVNNPT; lãnh đạo các ban chuyên môn của EVNNPT; lãnh đạo và trưởng các phòng thuộc NPMB.
*Tập trung nguồn lực cho các công trình trọng điểm
Báo cáo tại buổi làm việc, ông Nguyễn Khắc Nhân – Giám đốc NPMB cho biết: Trong 8 tháng năm 2026, mặc dù gặp nhiều khó khăn, thách thức, NPMB đã nỗ lực triển khai khối lượng công việc lớn, bảo đảm tiến độ một số dự án quan trọng.
Ông Nguyễn Khắc Nhân – Giám đốc NPMB báo cáo tại buổi làm việc. Ảnh: MInh Hằng/BNEWS/TTXVN
Cụ thể đến nay, NPMB đã khởi công 2 dự án, đóng điện 4 dự án (mục tiêu trong năm khởi công 13 dự án, đóng điện 12 dự án); được phê duyệt chủ trương đầu tư/chấp thuận nhà đầu tư 4 dự án; được phê duyệt báo cáo nghiên cứu khả thi 9 dự án và phê duyệt thiết kế kỹ thuật 5 dự án.
4 dự án đã hoàn thành, đóng điện gồm: Đường dây 500kV Nho Quan – Phủ Lý – Thường Tín; Đường dây 500kV đấu nối TBA 500kV Vĩnh Yên; Nâng khả năng tải các đường dây 220kV Việt Trì – Vĩnh Yên – Sóc Sơn; Yên Bái – Việt Trì và Thái Nguyên – Bắc Giang; Đường dây 220kV Hải Phòng – Gia Lộc.
2 dự án đã được khởi công gồm TBA 500kV Quỳnh Lưu và đường dây đấu nối; TBA 220kV Lục Yên và đường dây đấu nối.
Trong số các dự án đang triển khai, nhiều công trình có vai trò quan trọng trong tăng cường năng lực truyền tải, cung cấp điện và bảo đảm an ninh năng lượng cho khu vực miền Bắc.
Đáng chú ý, Dự án TBA 220kV Hải Hậu và đường dây đấu nối, phần trạm đã đủ điều kiện nghiệm thu, hiện đang triển khai phần đường dây đấu nối và phấn đấu hoàn thành trong quý IV/2026.
Tại TBA 220kV An Lão, các hạng mục san nền, taluy, tường rào, nhà chức năng, mương cáp và hệ thống phòng cháy chữa cháy đang được đẩy nhanh. Phần đường dây đấu nối đã hoàn thành 4/4 móng và dựng 2/4 vị trí cột. Dự án phấn đấu hoàn thành trong quý IV/2026.
Tại khu vực Tây Bắc, NPMB đang triển khai nhiều dự án có khối lượng thi công lớn, điều kiện địa hình, thời tiết phức tạp; trong đó có Dự án đường dây 220kV Sơn La – Điện Biên và TBA 220kV Điện Biên. Các dự án đang phấn đấu hoàn thành trong quý IV/2026, dù còn gặp khó khăn về năng lực thi công của nhà thầu và điều kiện thời tiết.
*Tháo gỡ từng điểm nghẽn, kiểm soát chặt đường găng
Tại buổi làm việc, Giám đốc, các Phó Giám đốc NPMB nêu một số khó khăn như khối lượng dự án nhiều, cấp bách, trong quá trình triển khai gặp nhiều vướng mắc trong giải phóng mặt bằng, thủ tục đầu tư, chồng lấn quy hoạch, lựa chọn nhà thầu, cung cấp vật tư thiết bị và nhân lực của nhà thầu…

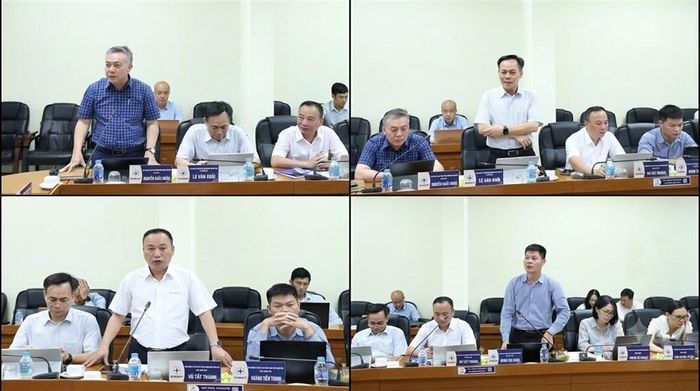

Các lãnh đạo NPMB báo cáo nêu khó khăn vướng mắc và đề xuất các giải pháp để đáp ứng tiến độ các dự án. Ảnh: Minh Hằng/BNEWS/TTXVN
Điển hình, tại Dự án đường dây 220kV Than Uyên – Lào Cai, còn 9 vị trí chưa được bàn giao mặt bằng thi công móng và chưa bàn giao hết hành lang tuyến để kéo dây. Năng lực của một số nhà thầu chưa đáp ứng yêu cầu tiến độ; cùng với đó, việc cắt điện giao chéo để kéo dây và thời tiết mưa tại khu vực Tây Bắc cũng ảnh hưởng đáng kể đến tiến độ. Hay như TBA 220kV Văn Điển, phần cáp ngầm còn vướng chồng lấn quy hoạch. Dự án đường dây 500kV Tây Hà Nội – Vĩnh Yên, một số địa phương trên địa bàn Hà Nội đề nghị điều chỉnh hướng tuyến.
Trước thực tế này, yêu cầu đặt ra đối với NPMB trong những tháng cuối năm là rất lớn, đòi hỏi phải bám sát từng mốc tiến độ và xử lý ngay từng điểm nghẽn.
Đối với các dự án còn vướng thủ tục đầu tư, NPMB phối hợp chặt chẽ với các ban chuyên môn của EVNNPT, cơ quan chức năng và địa phương để đẩy nhanh phê duyệt chủ trương đầu tư, chấp thuận nhà đầu tư. Với các dự án đã đủ điều kiện triển khai, NPMB sớm hoàn thành lựa chọn nhà thầu, ký kết hợp đồng và huy động đầy đủ nguồn lực ra công trường.
Công tác giải phóng mặt bằng tiếp tục được xác định là nhiệm vụ then chốt. Các dự án còn tồn tại về mặt bằng, hành lang tuyến phải được rà soát đến từng vị trí, từng khoảng néo. Ban chủ động phối hợp với chính quyền địa phương để tháo gỡ, không để tình trạng mặt bằng bàn giao không đồng bộ ảnh hưởng đến tiến độ chung.
Ngoài ra, NPMB tăng cường kiểm soát tiến độ các nhà thầu, nhất là những nhà thầu nhiều chưa đáp ứng tiến độ theo cam kết. Đối với các dự án đã xác định rõ đường găng tiến độ, NPMB ưu tiên nguồn lực, vật tư thiết bị, nhân lực và thời gian thi công; tổ chức giao ban, kiểm điểm tiến độ thường xuyên để kịp thời xử lý các vấn đề phát sinh.
*Quyết tâm cao, tăng tốc trong 4 tháng cuối năm
Phát biểu chỉ đạo tại buổi làm việc, Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung cùng lãnh đạo EVNNPT ghi nhận những nỗ lực của NPMB trong thời gian qua khi đã vượt qua nhiều khó khăn, thách thức để triển khai khối lượng công việc lớn. Đồng thời bày tỏ nhiều dự án NPMB thực hiện có yêu cầu tiến độ cấp bách; trong đó một số công trình đã hoàn thành, đóng điện, góp phần tăng năng lực truyền tải và bảo đảm cung cấp điện cho miền Bắc.
Chủ tịch HĐTV EVNNPT cho rằng khối lượng công việc còn lại của NPMB rất lớn, vì vậy, 4 tháng cuối năm NPMB phải tăng tốc, quyết liệt hơn nữa. Trong đó cần rà soát toàn bộ khối lượng công việc. “Dự án nào khởi công phải tập trung tháo gỡ để đủ điều kiện khởi công, dự án nào đóng điện phải kiểm soát chặt đường găng đến ngày đóng điện. Đặc biệt, việc quản lý tiến độ không được dừng ở mức chung chung mà phải xác định rõ từng công việc, từng mốc thời gian và trách nhiệm của từng đơn vị, cá nhân”, người đứng đầu EVNNPT chỉ rõ.
Chủ tịch HĐTV EVNNPT đặc biệt lưu ý tới các dự án có vai trò quan trọng đối với cấp điện cho địa phương tăng trưởng phụ tải cao; cụm dự án giải tỏa nguồn điện Tây Bắc và các dự án phục vụ nhập khẩu điện khu vực Móng Cái (Quảng Ninh). Đây là những công trình cần được ưu tiên nguồn lực và kiểm soát tiến độ chặt chẽ.
Với yêu cầu khởi công 13 dự án, đóng điện 12 dự án trong năm 2026, Chủ tịch EVNNPT Nguyễn Quang Trung nhấn mạnh: NPMB cần tập trung cao nhất trong những tháng cuối năm, lấy tiến độ làm trọng tâm, lấy trách nhiệm làm động lực và lấy hiệu quả công việc làm thước đo sự phát triển. Từng dự án, từng hạng mục, từng mốc tiến độ phải được kiểm soát chặt chẽ; từng điểm nghẽn phải được nhận diện và tháo gỡ kịp thời.
Đối với các dự án đang vướng thủ tục đầu tư, giải phóng mặt bằng, lựa chọn nhà thầu, vật tư thiết bị hoặc năng lực nhà thầu, NPMB phối hợp chặt chẽ với các địa phương và các ban chuyên môn của Tổng công ty. Những vấn đề vượt thẩm quyền phải báo cáo ngay để EVNNPT cùng vào cuộc tháo gỡ.
Bên cạnh nhiệm vụ năm 2026, Chủ tịch EVNNPT yêu cầu NPMB phải chủ động chuẩn bị ngay kế hoạch năm 2027 khi khối lượng công việc tiếp tục tăng. Đáng chú ý, công tác chuẩn bị thủ tục, mặt bằng, nhà thầu, vật tư thiết bị và nhân lực cần được triển khai sớm, không để tình trạng bị động, góp phần đưa các công trình truyền tải điện trọng điểm về đích, đáp ứng yêu cầu phát triển phụ tải ngày càng tăng; đồng thời, tăng năng lực truyền tải và bảo đảm hệ thống điện miền Bắc vận hành an toàn, ổn định.
