Tăng tốc đưa dự án TBA 220 kV Sầm Sơn và đường dây đấu nối về đích
Ban Quản lý dự án các công trình điện miền Trung (CPMB) đang đồng loạt triển khai các giải pháp tháo gỡ vướng mắc, tăng tốc đưa dự án trạm biến áp (TBA) 220 kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hóa – Sầm Sơn về đích trong năm 2026.

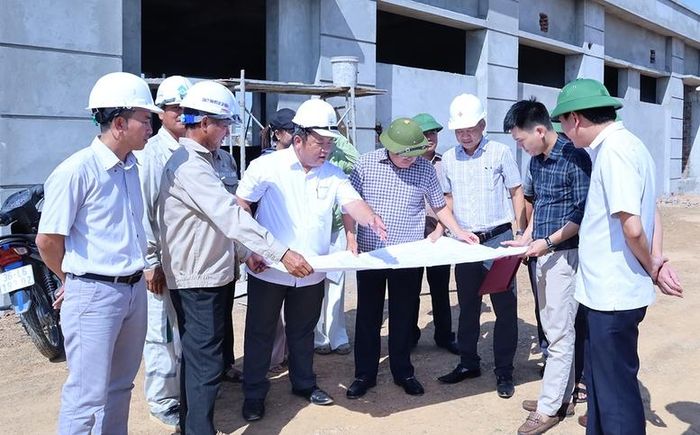

Lãnh đạo Sở Công thương tỉnh Thanh Hóa kiểm tra tiến độ dự án TBA 220 kV Sầm Sơn - Ảnh: EVNNPT
Dự án vẫn còn 12 khoảng néo gặp vướng mắc
Dự án TBA 220 kV Sầm Sơn và đường dây đấu nối 220 kV Thanh Hóa - Sầm Sơn do Tổng công ty Truyền tải điện quốc gia làm chủ đầu tư, CPMB thay mặt chủ đầu tư quản lý, điều hành.
Dự án có quy mô công suất 2 x 250 MVA, đường dây đấu nối dài khoảng 36,2 km, với tổng mức đầu tư hơn 1.068 tỷ đồng.
Theo CPMB, công tác giải phóng mặt bằng (GPMB) phần trạm biến áp đã cơ bản hoàn thành. Toàn bộ 110/110 hộ bị ảnh hưởng đã bàn giao mặt bằng, tương ứng 5,24/5,24 ha; phương án bồi thường, hỗ trợ (PABT) cũng đã được phê duyệt đối với toàn bộ 110 hộ.
Đối với phần móng cột đường dây, 111/111 vị trí đã được bàn giao mặt bằng. Phần hành lang tuyến gồm 111 khoảng cột, tương ứng 56 khoảng néo, đã hoàn thành công tác kê kiểm.
Phương án bồi thường đã được phê duyệt đối với 99/111 khoảng cột; 96/111 khoảng cột đã được bàn giao mặt bằng, tương ứng 44/56 khoảng néo. Hiện còn 12 khoảng néo chưa được bàn giao mặt bằng.
Công tác thi công đang được đẩy mạnh. Tại TBA 220 kV Sầm Sơn, hạng mục đắp nền đường vào trạm đạt khoảng 70%; đắp cát nền trạm đạt khoảng 42% và đắp đất nền trạm khoảng 20%.
Các hạng mục nhà điều khiển, nhà nghỉ ca, nhà trạm bơm và nhà bảo vệ đã hoàn thành khoảng 87% khối lượng xây dựng và đang được hoàn thiện. Bể nước cứu hỏa đã hoàn thành phần thô, khối lượng hoàn thiện đạt khoảng 75%; móng máy biến áp AT1 đã đúc xong bệ máy, khối lượng hoàn thiện đạt khoảng 80%.
Đối với đường dây đấu nối 220 kV, toàn bộ 111/111 vị trí đã dựng cột. Công tác kéo dây đã hoàn thành tại 37/44 khoảng néo đã được bàn giao mặt bằng và đang tiếp tục triển khai tại các khoảng néo đủ điều kiện.
Như vậy, điểm nghẽn lớn nhất của dự án hiện nay là mặt bằng hành lang tuyến, với 12 khoảng néo chưa được bàn giao tại các địa bàn Đông Sơn, Đông Quang, Quảng Yên, Quảng Ngọc, Quảng Ninh và Nam Sầm Sơn.
Tập trung tháo gỡ từng điểm nghẽn
Tại buổi kiểm tra công trường chiều 17/8/2026, CPMB tiếp tục kiến nghị các địa phương tập trung hoàn thiện thủ tục giải phóng mặt bằng (GPMB), đẩy nhanh phê duyệt phương án bồi thường, hỗ trợ (PABT), chi trả tiền và vận động người dân bàn giao mặt bằng.
Đối với phần mặt bằng TBA, CPMB đề nghị UBND phường Nam Sầm Sơn sớm hoàn thiện thủ tục ban hành quyết định thu hồi đất đối với các thửa đất còn lại thuộc đợt 2, làm cơ sở lập hồ sơ xin thuê đất, hoàn thành trước ngày 25/8/2026.
Đối với 7 vị trí móng cột còn lại chưa hoàn thành phê duyệt PABT tại Đông Sơn, Đông Quang và Quảng Ngọc, CPMB đề nghị các địa phương khẩn trương hoàn thiện thủ tục, phê duyệt PABT và chi trả tiền cho các hộ dân trước ngày 25/8/2026.
Đặc biệt, đối với 12 khoảng néo chưa được bàn giao mặt bằng, các địa phương được đề nghị đẩy nhanh việc phê duyệt PABT, tổ chức chi trả và vận động người dân bàn giao mặt bằng theo các mốc thời gian cụ thể, bắt đầu từ ngày 20/8/2026.
CPMB đề nghị các xã, phường liên quan thành lập tổ công tác tuyên truyền, vận động các hộ gia đình đồng thuận nhận tiền, bàn giao mặt bằng để triển khai kéo dây, bảo đảm tiến độ đóng điện. Trường hợp các hộ dân đã được thực hiện đầy đủ trình tự, thủ tục, bố trí đủ kinh phí nhưng vẫn không nhận tiền, bàn giao mặt bằng, địa phương được đề nghị hoàn thiện hồ sơ và thực hiện các biện pháp theo quy định nhằm bảo đảm tiến độ dự án.
Bên cạnh công tác GPMB, CPMB kiến nghị Sở Công Thương tham mưu UBND tỉnh Thanh Hóa và các sở, ngành liên quan tiếp tục hỗ trợ đẩy nhanh thủ tục để đơn vị thi công sớm được sử dụng nguồn vật liệu cát phục vụ san nền theo danh mục dự án đã được cấp trong giấy phép.

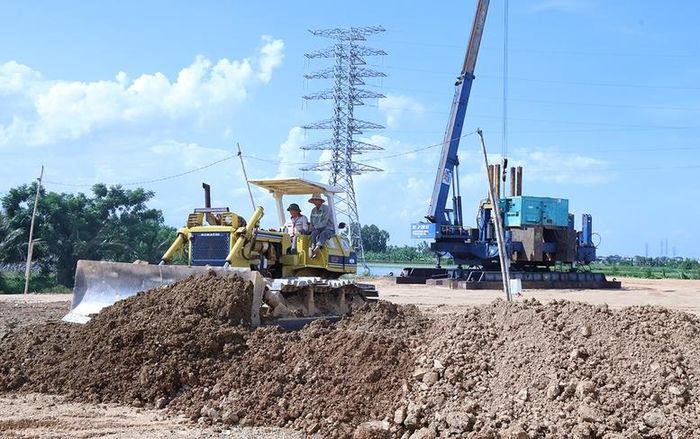

Thi công đường dây đấu nối 220kV Thanh Hóa - Sầm Sơn-Ảnh:EVNNPT
Dồn lực thi công, quyết tâm đóng điện trong năm 2026
Tại buổi kiểm tra công trường, Giám đốc Sở Công Thương Thanh Hóa Nguyễn Tiến Hiệu nhấn mạnh, khi hoàn thành, TBA 220 kV Sầm Sơn và đường dây đấu nối không chỉ bổ sung năng lực cho hệ thống truyền tải điện mà còn góp phần nâng cao độ tin cậy cung cấp điện, phục vụ sản xuất, kinh doanh, thu hút đầu tư và phát triển kinh tế - xã hội của tỉnh.
Theo chỉ đạo của UBND tỉnh Thanh Hóa và Phó Chủ tịch Thường trực UBND tỉnh Mai Xuân Liêm ngày 11/8/2026, các sở, ngành, địa phương phải tập trung nguồn lực, hoàn thành bàn giao mặt bằng trong tháng 8/2026 để đơn vị thi công triển khai, hướng tới hoàn thành toàn bộ dự án trong năm 2026.
Giám đốc Sở Công Thương Thanh Hóa yêu cầu các địa phương khẩn trương huy động nhân lực, triển khai đồng bộ các giải pháp thuộc thẩm quyền, không để chậm trễ các thủ tục đã được chỉ đạo. Công tác tuyên truyền, vận động, đối thoại với người dân cần được tăng cường nhằm tạo sự đồng thuận trong GPMB.
Đối với các trường hợp đã thực hiện đầy đủ trình tự, thủ tục, bố trí đủ kinh phí nhưng người có đất, tài sản bị ảnh hưởng vẫn không chấp hành nhận tiền, bàn giao mặt bằng, các địa phương phải khẩn trương hoàn thiện hồ sơ, tổ chức bảo vệ thi công hoặc áp dụng các biện pháp xử lý theo quy định, không để GPMB kéo dài, ảnh hưởng đến tiến độ đóng điện.
Đối với CPMB, Sở Công Thương đề nghị phối hợp chặt chẽ với các địa phương, kịp thời cung cấp hồ sơ kỹ thuật, trích lục vị trí đất và hồ sơ pháp lý liên quan để hoàn thiện phương án bồi thường, ban hành quyết định thu hồi đất. CPMB cần bố trí cán bộ đầu mối phối hợp xử lý công việc hằng ngày, đồng thời sẵn sàng huy động nhân lực, phương tiện, máy móc để đẩy nhanh thi công ngay khi có mặt bằng. Đơn vị cũng được yêu cầu báo cáo tiến độ hằng ngày để Sở Công Thương kịp thời nắm tình hình, tháo gỡ khó khăn, vướng mắc hoặc báo cáo lãnh đạo UBND tỉnh đối với những nội dung vượt thẩm quyền.
Về phía CPMB, đơn vị đang tập trung nguồn lực cho dự án, từ nhân lực, tài chính đến công tác điều hành. Những phần việc thuộc trách nhiệm của chủ đầu tư được yêu cầu chuẩn bị trước, bảo đảm mặt bằng được bàn giao đến đâu, lực lượng thi công có thể triển khai ngay đến đó.
Theo kế hoạch, ngày 18/8/2026, Quyền Giám đốc CPMB Nguyễn Văn Tình sẽ trực tiếp làm việc với lãnh đạo các nhà thầu thi công để rà soát kế hoạch đóng điện, tập trung vào khả năng huy động nhân lực, máy móc, vật tư, tổ chức các mũi thi công, trình tự lắp đặt và các điều kiện cần thiết nhằm đáp ứng tiến độ.
Mục tiêu được xác định là địa phương tập trung tháo gỡ mặt bằng, chủ đầu tư và nhà thầu chủ động nguồn lực, bảo đảm mặt bằng bàn giao đến đâu, thi công triển khai ngay đến đó.
Sự vào cuộc đồng bộ, quyết liệt của chính quyền địa phương, sự chủ động của chủ đầu tư, nhà thầu cùng sự đồng thuận của người dân sẽ tạo điều kiện để dự án TBA 220 kV Sầm Sơn và đường dây đấu nối 220 kV Thanh Hóa - Sầm Sơn tăng tốc, hướng tới mục tiêu hoàn thành, đóng điện trong năm 2026.
