Thanh tra Chính phủ xác định hành vi chuyển nhượng thầu tại Dự án Cảng hàng không quốc tế Long Thành

Ngày 28/7, Phó Tổng Thanh tra Chính phủ Lê Tiến Đạt ký ban hành Thông báo số 2608/TB-TTCP thông báo Kết luận thanh tra số 318/KL-TTCP về thanh tra việc chấp hành chính sách, pháp luật đối với Dự án đầu tư xây dựng Cảng hàng không quốc tế Long Thành giai đoạn 1.

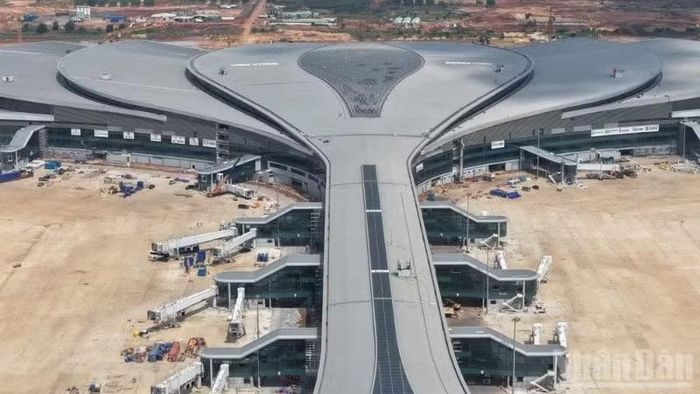

Cảng hàng không quốc tế Long Thành trong quá trình xây dựng.

Cảng hàng không quốc tế Long Thành trong quá trình xây dựng.

Theo đó, ngày 11/11/2020, Thủ tướng Chính phủ ban hành Quyết định số 1777-QĐ-TTg phê duyệt Dự án Cảng hàng không quốc tế Long Thành giai đoạn 1 với tổng mức đầu tư hơn 109.111 tỷ đồng. Ngày 29/3/2025, Thủ tướng Chính phủ ban hành Quyết định số 692/QĐ-TTg phê duyệt điều chỉnh với tổng mức đầu tư là hơn 109.717 tỷ đồng, gồm 4 dự án thành phần, thời gian thực hiện từ năm 2020 đến 2026, cơ bản hoàn thành vào năm 2025.

Dự án gồm 2 đường cất hạ cánh, 1 nhà ga hành khách cùng các hạng mục phụ trợ đồng bộ, công suất 25 triệu hành khách và 1,2 triệu tấn hàng hóa/năm.

Kết luận thanh tra chỉ rõ nhiều hành vi được Thanh tra Chính phủ xác định là hành vi chuyển nhượng thầu, vi phạm Luật Đấu thầu năm 2013. Điển hình như: Tại gói thầu XD02 thuộc dự án xây dựng đài kiểm soát không lưu do Tổng công ty Quản lý bay Việt Nam (VATM) làm chủ đầu tư, Thanh tra Chính phủ xác định Tổng công ty 36-CTCP đã chuyển giao cho đơn vị khác thực hiện phần công việc có tổng giá trị hơn 75 tỷ đồng, dù các đơn vị này chưa được chủ đầu tư chấp thuận là nhà thầu phụ.

Bên cạnh đó, Liên danh gồm Tổng công ty 36-CTCP và Newtatco còn ký hợp đồng với một số nhà thầu khác thực hiện một phần công việc của gói thầu trị giá khoảng 99 tỷ đồng.

Đối với gói thầu 5.6, liên danh gồm Hancorp, Vinaconex và Công ty cổ phần Fecon ký hợp đồng với các đơn vị khác thực hiện một phần công việc có tổng giá trị khoảng 87 tỷ đồng khi chưa được chủ đầu tư chấp thuận làm nhà thầu phụ.

Tại gói thầu 5.10, xác định 7 nhà thầu chính gồm Newtecons, Ricons, Hancorp, CC1, Vinaconex, ATAD và Phục Hưng đã chuyển giao cho các đơn vị khác thực hiện một phần công việc với tổng giá trị lên tới 1.596 tỷ đồng. Cùng với đó, liên danh Vietur cũng ký hợp đồng với nhiều nhà thầu khác thực hiện một phần công việc của gói thầu có tổng giá trị khoảng 1.652 tỷ đồng. Kết luận thanh tra nêu rõ đây đều là hành vi chuyển nhượng thầu, vi phạm quy định của Luật Đấu thầu năm 2013…

Thanh tra Chính phủ chuyển thông tin đến Bộ Công an để xem xét, điều tra, xử lý theo quy định pháp luật đối với chủ đầu tư ACV và một số nhà thầu chuyển nhượng thầu, như: tại gói thầu XD02 là liên danh 2 nhà thầu TCT 36-CTCP, Newtatco. Tại gói thầu 5.6 có ba nhà thầu chính trong liên danh, gồm Hancorp, Vinaconex, Công ty cổ phần Fecon. Tại gói thầu 5.10, có 9/10 nhà thầu chính trong liên danh gồm Hancorp, Phục Hưng, CC1, Vinaconex, Newtecons, Ricons, Atad, Sol E&C, Hawee và một nhà thầu tư vấn giám sát (liên danh JAC và Công ty cổ phần tư vấn công nghệ, thiết bị và kiểm định xây dựng-Coninco)…

Đồng thời, Thanh tra Chính phủ chuyển Kết luận số 318 cho Bộ Công an để xem xét, điều tra, xử lý các vi phạm trong việc lựa chọn nhà thầu và các vi phạm khác tại các gói thầu nêu trong Kết luận số 318 liên quan vụ án hình sự do Cơ quan Cảnh sát điều tra (Bộ Công an) đang điều tra (nếu có) và các vấn đề liên quan công trình, dự án quan trọng quốc gia theo thẩm quyền, nhiệm vụ được giao.

Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ chỉ đạo Bộ Xây dựng, Bộ Tài chính và các bộ, địa phương rà soát, chấn chỉnh các chủ đầu tư thuộc trách nhiệm quản lý trong việc quản lý thầu phụ, đặc biệt lưu ý việc chuyển nhượng thầu.
