Thủy điện Sông Bung 4: Hoàn thành sửa chữa lớn Tổ máy H2 trước 7 ngày

Công ty Thủy điện Sông Bung vừa hoàn thành công tác sửa chữa lớn Tổ máy H2 - Nhà máy Thủy điện Sông Bung 4 vượt tiến độ 7 ngày, sẵn sàng công tác phục vụ mùa mưa bão.

Sửa chữa lớn Tổ máy H2 là một trong những hạng mục có ý nghĩa quan trọng trong kế hoạch sửa chữa năm 2026 của Công ty Thủy điện Sông Bung.

Tổ máy được tách lưới, cô lập từ ngày 1/8. Với yêu cầu hoàn thành trong thời gian cô lập hạn chế, công ty đã chủ động triển khai các công việc chuẩn bị, từ xây dựng phương án thi công, khảo sát hiện trạng thiết bị đến chuẩn bị vật tư, thiết bị chuyên dụng và nhân lực kỹ thuật.

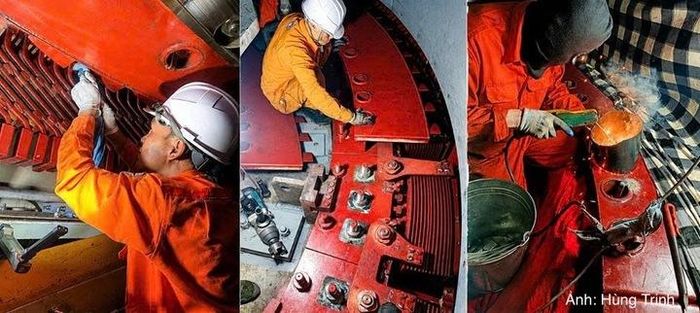

Đội ngũ công nhân kỹ thuật thực hiện công tác sửa chữa lớn tổ máy H2 - Nhà máy Thủy điện Sông Bung 4.

Đội ngũ công nhân kỹ thuật thực hiện công tác sửa chữa lớn tổ máy H2 - Nhà máy Thủy điện Sông Bung 4.

Ban lãnh đạo Công ty Thủy điện Sông Bung đã chỉ đạo các phòng, phân xưởng chuyên môn phối hợp chặt chẽ với đơn vị nhà thầu, tổ chức thi công khoa học, kiểm soát tiến độ từng hạng mục. Đội ngũ cán bộ kỹ thuật, công nhân trực tiếp thi công, chủ động xử lý các vấn đề phát sinh, bảo đảm các yêu cầu nghiêm ngặt về kỹ thuật và an toàn lao động.

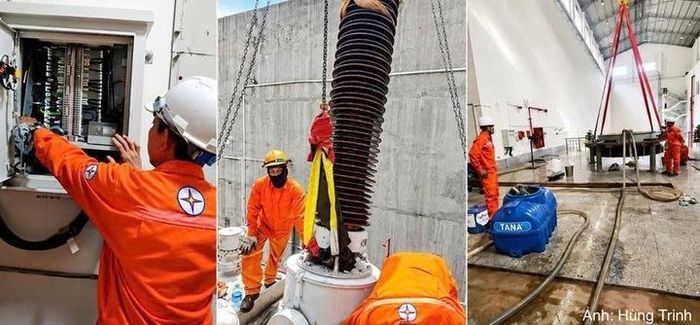

Thực hiện kiểm tra các thiết bị cơ điện trong chương trình sửa chữa lớn tổ máy H2.

Thực hiện kiểm tra các thiết bị cơ điện trong chương trình sửa chữa lớn tổ máy H2.

Trong đợt đại tu, nhiều hạng mục quan trọng của Tổ máy H2 được kiểm tra, bảo dưỡng và thí nghiệm, gồm: tuabin, máy phát, hệ thống điều tốc, hệ thống kích từ, rơle bảo vệ, van đĩa, hệ thống làm mát tổ máy, hệ thống cấp nguồn tự dùng một chiều và xoay chiều, hệ thống giám sát rung, đảo cùng các thiết bị đo lường, bảo vệ liên quan.

Với mục tiêu “an toàn phải đặt lên hàng đầu”, từng hạng mục đã được tổ chức, giám sát chặt chẽ, tuân thủ quy trình kỹ thuật, quy định về an toàn lao động.

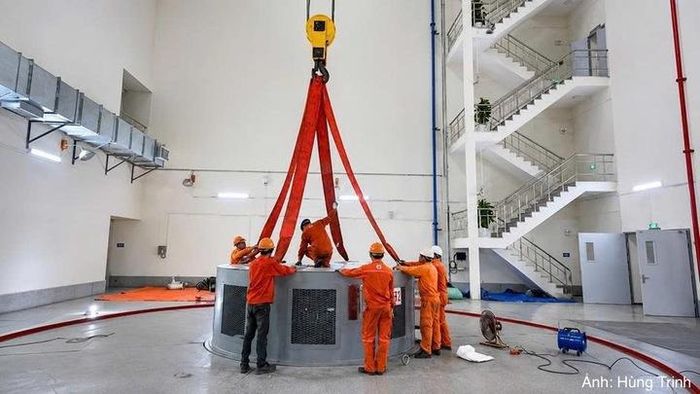

Kiểm tra, vệ sinh, bảo dưỡng máy phát tổ máy H2.

Sau khi hoàn tất lắp đặt, Tổ máy H2 tổ chức chạy thử không tải, có tải và thực hiện các thí nghiệm, hiệu chỉnh tổng thể theo quy trình. Các thông số kỹ thuật được kiểm tra, đánh giá trước khi tổ máy được hòa lưới. Trên cơ sở kết quả thử nghiệm đạt yêu cầu, công ty đã phối hợp với Công ty TNHH MTV Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) thực hiện các thủ tục cần thiết để đưa Tổ máy H2 trở lại trạng thái khả dụng.

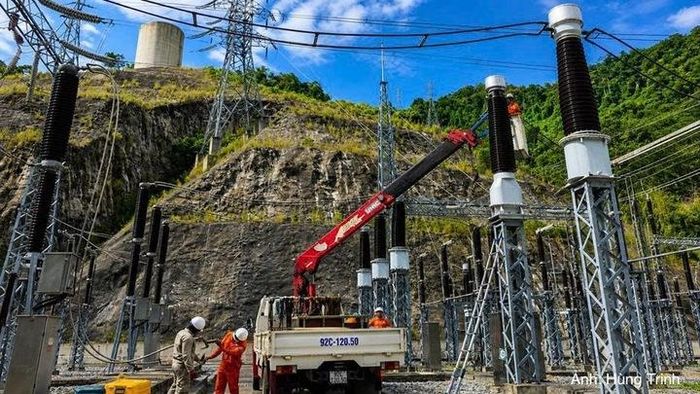

Thực hiện công tác vệ sinh, bảo dưỡng Trạm phân phối 220 kV - Nhà máy Thủy điện Sông Bung 4.

Thực hiện công tác vệ sinh, bảo dưỡng Trạm phân phối 220 kV - Nhà máy Thủy điện Sông Bung 4.

Việc hoàn thành công tác sửa chữa lớn tổ máy H2 - Nhà máy Thủy điện Sông Bung 4 vượt tiến độ 7 ngày là kết quả đáng ghi nhận, góp phần nâng cao độ tin cậy của Tổ máy H2, củng cố năng lực phát điện của Nhà máy Thủy điện Sông Bung 4 và tạo điều kiện để công ty chủ động thực hiện các nhiệm vụ vận hành trong thời gian tới.

Trong bối cảnh mùa mưa bão năm 2026 đang đến, việc đưa Tổ máy H2 trở lại vận hành an toàn, ổn định có ý nghĩa thiết thực đối với công tác điều tiết hồ chứa, phát điện và phòng, chống thiên tai.Đây cũng là minh chứng cho tinh thần chủ động, kỷ luật, phối hợp và trách nhiệm của tập thể người lao động Công ty Thủy điện Sông Bung, góp phần thực hiện tốt nhiệm vụ sản xuất kinh doanh và bảo đảm an ninh năng lượng.
