Vì sao Giám đốc Ban QLDA Đầu tư xây dựng và Phát triển đô thị TP Huế bị bắt?

Ông Hà Xuân Hậu – Giám đốc Ban QLDA Đầu tư xây dựng và Phát triển đô thị TP Huế bị khởi tố, bắt giam để điều tra tội thiếu trách nhiệm gây hậu quả nghiêm trọng.

Cơ quan Cảnh sát điều tra Công an TP Huế vừa khởi tố vụ án hình sự, khởi tố bị can, bắt tạm giam ông Hà Xuân Hậu - Giám đốc Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị TP Huế để điều tra những sai phạm trong quá trình thực hiện “Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn tỉnh Thừa Thiên Huế (nay là thành phố Huế)”.

Theo kết quả điều tra, Cơ quan Cảnh sát điều tra Công an TP Huế thông tin, tháng 3/2016, Ban Quản lý dự án Đầu tư xây dựng công trình dân dụng và công nghiệp tỉnh Thừa Thiên Huế (nay là BQL dự án Đầu tư xây dựng và Phát triển đô thị TP Huế do ông Hà Xuân Hậu làm giám đốc) có báo cáo đề xuất, thuyết minh chủ trương đầu tư xây dựng “Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn tỉnh Thừa Thiên - Huế” tại xã Hương Bình, thị xã Hương Trà cũ (còn gọi là dự án rác Hương Bình).

Cơ quan điều tra và Viện kiểm sát thi hành các quyết định khởi tố, lệnh bắt tạm giam đối với ông Hà Xuân Hậu. (Ảnh: Mạnh Hùng)

Cơ quan điều tra và Viện kiểm sát thi hành các quyết định khởi tố, lệnh bắt tạm giam đối với ông Hà Xuân Hậu. (Ảnh: Mạnh Hùng)

Ngày 30/10/2017, UBND tỉnh Thừa Thiên - Huế có quyết định phê duyệt đầu tư và giao Ban Quản lý dự án làm chủ đầu tư; tổng mức đầu tư 85,79 tỷ đồng. Trong đó, nguồn vốn đầu tư từ ngân sách Trung ương là 44,965 tỷ đồng, phần còn lại do ngân sách địa phương bố trí. Thời gian thực hiện dự án từ năm 2018 đến 2020.

Cơ quan điều tra xác định, quá trình tổ chức thực hiện dự án, Ban Quản lý dự án để xảy ra nhiều sai phạm. Cụ thể, có dấu hiệu đề xuất chủ trương đầu tư xây dựng dự án thiếu tính khả thi, bố trí địa điểm xây dựng chưa phù hợp, mất cân đối giữa công suất thiết kế (150 tấn/ngày đêm) với khối lượng rác thải hiện có thể đưa về dự án rác Hương Bình để xử lý (chỉ khoảng 40 tấn/ngày đêm).

Sau đó, Ban Quản lý dự án báo cáo cấp có thẩm quyền chuyển đổi dự án này trở thành điểm tập kết rác cho nhà máy xử lý rác Phú Sơn, hiện các hạng mục của dự án chưa hoàn thành, tính khả thi của dự án không đảm bảo.

Cơ quan chức năng thực hiện việc khám xét phòng làm việc của ông Hà Xuân Hậu tại Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị TP Huế. (Ảnh: Mạnh Hùng)

Cơ quan chức năng thực hiện việc khám xét phòng làm việc của ông Hà Xuân Hậu tại Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị TP Huế. (Ảnh: Mạnh Hùng)

Trong quá trình tổ chức lựa chọn nhà thầu thi công, Ban Quản lý dự án không nghiên cứu, xem xét, đánh giá đầy đủ, đúng thực trạng về năng lực tài chính, năng lực xây dựng của các nhà thầu tham gia đấu thầu, dẫn đến lựa chọn nhà thầu kém năng lực khiến cho dự án chậm tiến độ, phải gia hạn thời gian thực hiện dự án nhiều lần.

Đến nay, dự án kéo dài hơn 7 năm nhưng vẫn chưa hoàn thành, một số gói thầu thi công xây dựng chính trong dự án bị “đội vốn”, một số hạng mục xây dựng và các hạng mục vật liệu kỹ thuật xây dựng tại công trình đã nghiệm thu thanh toán nhưng chưa được đưa vào sử dụng mà không có phương án bảo quản làm suy giảm chất lượng gây lãng phí ngân sách.

Quá trình quản lý tiến độ thi công, Ban Quản lý dự án thiếu trách nhiệm trong thực hiện chức trách nhiệm vụ được giao, không bám sát vào tình hình, tiến độ thi công của các nhà thầu, không kiên quyết xử lý vi phạm của các nhà thầu, không sớm chấm dứt hợp đồng, thay thế nhà thầu năng lực yếu kém để nhanh chóng hoàn thành công trình mà nhiều lần đề xuất cấp có thẩm quyền gia hạn tiến độ thi công không đúng quy định.

Trong công tác quản lý hợp đồng xây dựng, Ban Quản lý dự án không kịp thời theo dõi, bám sát tiến độ thi công của nhà thầu là công ty Thiên Phát Thịnh, thiếu biện pháp quản lý rủi ro duy trì các công cụ tài chính nhằm đảm bảo ngân sách nhà nước không bị thất thoát trước các thời điểm kết thúc thời gian thi công theo hợp đồng.

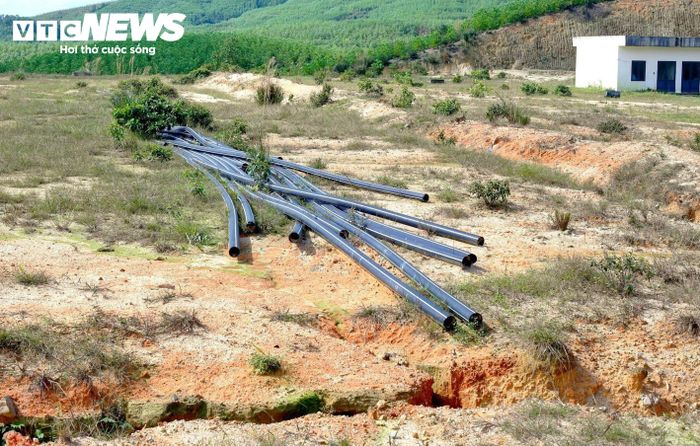

Dự án rác Hương Bình sau nhiều năm thi công đến nay vẫn ngổn ngang.

Dự án rác Hương Bình sau nhiều năm thi công đến nay vẫn ngổn ngang.

Quá trình xử lý vi phạm của nhà thầu thiếu kiên quyết, không sớm chấm dứt hợp đồng khi nhà thầu có vi phạm cơ bản hợp đồng, không triển khai thực hiện các biện pháp đảm bảo thu hồi số tiền tạm ứng, dẫn đến gây thiệt hại ngân sách nhà nước số tiền 2.140.797.000 đồng.

Cơ quan điều tra xác định ông Hà Xuân chịu trách nhiệm chính đối với những sai phạm nêu trên.

Do đó, ngày 14/8, Cơ quan cảnh sát điều tra Công an TP Huế ra quyết định khởi tố vụ án hình sự, quyết định khởi tố bị can và lệnh bắt bị can để tạm giam, Lệnh khám xét đối với ông Hà Xuân Hậu về tội “Thiếu trách nhiệm gây hậu quả nghiêm trọng” quy định tại điểm c khoản 3 Điều 360 Bộ luật Hình sự.

Đồng thời, cơ quan điều tra tiếp tục mở rộng vụ án, điều tra toàn diện những vi phạm của các thành viên Ban Quản lý dự án và các nhà thầu trong quá trình thi công, thực hiện dự án nhằm xử lý nghiêm minh, triệt để các hành vi vi phạm, thu hồi tài sản thiệt hại cho nhà nước.

Trước đó, ông Hà Xuân Hậu - Bí thư Đảng ủy, Giám đốc Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị TP Huế cũng bị Uỷ ban Kiểm tra Thành uỷ Huế thi hành kỷ luật bằng hình thức cảnh cáo do liên quan đến những sai phạm tại dự án nhà khách Tỉnh uỷ Thừa Thiên - Huế cũ (nay là TP Huế).

NGUYỄN VƯƠNG
