Hoàn thành 3 công trình điện trọng điểm, sẵn sàng phục vụ APEC 2027 tại Phú Quốc

Ba công trình điện trọng điểm với tổng mức đầu tư gần 2.165 tỷ đồng đã được Tổng công ty Điện lực miền Nam (EVNSPC) hoàn thành đóng điện trong tháng 8/2026, góp phần nâng cao năng lực cung cấp điện cho đặc khu Phú Quốc và tạo nền tảng hạ tầng năng lượng phục vụ Hội nghị Cấp cao APEC 2027.

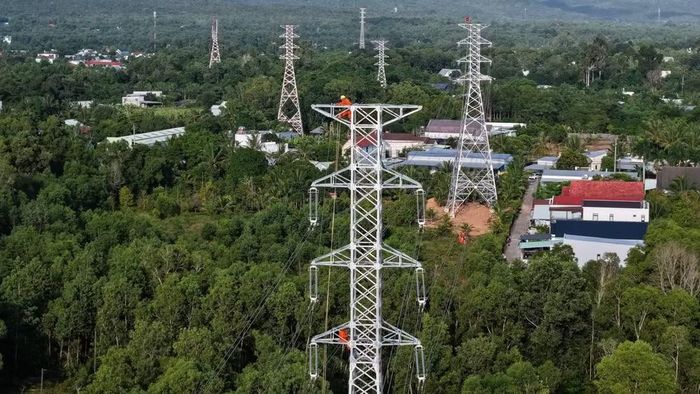

Đường dây 110kV Phú Quốc-Bắc Phú Quốc đóng điện ngày 28/8/2026. (Ảnh: EVNSPC)

Đường dây 110kV Phú Quốc-Bắc Phú Quốc đóng điện ngày 28/8/2026. (Ảnh: EVNSPC)

Ba công trình gồm Đường dây 110kV Phú Quốc-Bắc Phú Quốc, Đường dây 110kV Phú Quốc-Nam Phú Quốc và Trạm biến áp 220kV Phú Quốc. Trong đó, đường dây 110kV Phú Quốc-Nam Phú Quốc đóng điện ngày 16/8 và Trạm biến áp 220kV Phú Quốc đóng điện ngày 19/8. Đường dây 110kV Phú Quốc-Bắc Phú Quốc cũng đã hoàn thành 28/8.

Việc hoàn thành đồng bộ 3 công trình không chỉ góp phần quan trọng trong việc nâng cao năng lực cung cấp điện, tăng độ an toàn, tin cậy của hệ thống điện trên địa bàn, đáp ứng nhu cầu phụ tải ngày càng tăng của Đặc khu Phú Quốc mà còn tạo nền tảng hạ tầng năng lượng phục vụ APEC 2027.

Tháo gỡ điểm nghẽn mặt bằng

Trước khi các công trình hoàn thành, Đặc khu Phú Quốc được cấp điện từ hai nguồn 110kV độc lập gồm Trạm 110kV Phú Quốc qua tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc và Trạm 110kV Nam Phú Quốc qua tuyến đường dây 220kV vượt biển Kiên Bình-Phú Quốc. Do đó, khi nguồn xảy ra sự cố, khả năng cung cấp điện cho phụ tải trên địa bàn sẽ bị ảnh hưởng.

Thực tế, ngày 29/11/2025, trong quá trình thi công đường ven biển, đơn vị thi công ép cọc vi phạm hành lang an toàn lưới điện, gây sự cố tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc, làm gián đoạn cấp điện cho khoảng 30.000 hộ dân cùng nhiều cơ sở dịch vụ. EVNSPC đã phải huy động lực lượng, phương tiện, tổ chức thi công liên tục trong 5 ngày đêm để khắc phục sự cố, khôi phục cấp điện cho toàn bộ khách hàng.

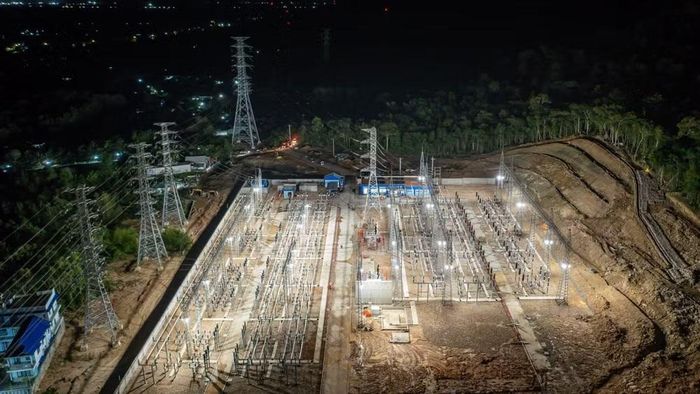

Trạm biến áp 220kV Phú Quốc đóng điện thành công vào 23 giờ 30 phút ngày 19/8/2026. (Ảnh: EVNSPC)

Trạm biến áp 220kV Phú Quốc đóng điện thành công vào 23 giờ 30 phút ngày 19/8/2026. (Ảnh: EVNSPC)

Trước yêu cầu nâng cao độ an toàn, ổn định của hệ thống điện và đáp ứng tốc độ tăng trưởng phụ tải tại Phú Quốc, đặc biệt là nhiệm vụ bảo đảm điện phục vụ APEC 2027, EVNSPC đã đẩy nhanh tiến độ triển khai 3 công trình trọng điểm.

Theo EVNSPC, khó khăn lớn nhất trong quá trình thực hiện các dự án là công tác bồi thường, giải phóng mặt bằng. Các tuyến đường dây trải dài trên địa bàn đảo, đi qua nhiều khu vực có tổ chức, hộ dân; khối lượng công việc đo đạc, khảo sát thực địa lớn; một số thửa đất mua đi bán lại, thay đổi chủ sở hữu hoặc chủ sở hữu không có mặt tại địa phương trong thời gian dài cũng gây nhiều khó khăn.

Để tháo gỡ, EVNSPC chủ động làm việc với Ủy ban nhân dân tỉnh An Giang và Đặc khu Phú Quốc, báo cáo tiến độ, kiến nghị xử lý các vướng mắc.

Tỉnh An Giang đã huy động cả hệ thống chính trị cùng ngành điện từng bước tháo gỡ các khó khăn. Ban Chỉ đạo các dự án, công trình điện phục vụ APEC 2027 được thành lập, phân công nhiệm vụ cụ thể đến từng vị trí móng trụ, hành lang tuyến. EVNSPC cũng cử 2 Phó Tổng Giám đốc trực tiếp điều hành tại công trường, thường xuyên rà soát tiến độ theo tuần, tháng; kịp thời xử lý các khó khăn, phát sinh theo nguyên tắc “rõ người, rõ việc, đúng thẩm quyền.

Cùng với sự vào cuộc của chính quyền địa phương, các dự án nhận được sự thấu hiểu, đồng thuận của người dân Đảo Ngọc - những người sẵn sàng nhường đất vì sự phát triển chung của Phú Quốc.

Bà Phạm Thị Thanh Diệu, ở khu phố Cây Thông Trong, đặc khu Phú Quốc cho biết: sau khi được chính quyền và ngành điện giải thích, gia đình nhận thấy việc thực hiện dự án nhằm phục vụ lợi ích chung và tương lai phát triển của Phú Quốc nên sẵn sàng bàn giao một phần diện tích đất.

Ông Hoàng Hữu Thời, Giám đốc Ban Quản lý dự án Điện lực miền Nam chia sẻ: sự vào cuộc quyết liệt của tỉnh An Giang, Đặc khu Phú Quốc cùng sự đồng thuận của người dân đã giúp các vướng mắc về mặt bằng được tháo gỡ kịp thời, tạo điều kiện để dự án bảo đảm tiến độ.

Ứng dụng công nghệ, rút ngắn tiến độ

Không chỉ đối mặt với bài toán mặt bằng, các dự án còn gặp nhiều khó khăn do phải vận chuyển vật tư, thiết bị từ đất liền ra đảo; thiếu hụt nhân lực khi nhiều công trình phục vụ APEC 2027 cùng triển khai; thời tiết mưa nhiều từ tháng 4 đến nay.

Trước yêu cầu tiến độ cao, EVNSPC chỉ đạo Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang và các nhà thầu tập trung tối đa nguồn lực, tổ chức thi công khẩn trương. Lực lượng tư vấn, giám sát, thi công làm việc cả ngày lẫn đêm, tranh thủ từng khoảng thời gian thời tiết thuận lợi để đẩy nhanh các hạng mục.

Ông Đào Hòa Bình, Phó Tổng Giám đốc EVNSPC cho biết: xác định đây là những công trình có ý nghĩa quan trọng đối với bảo đảm điện cho Phú Quốc và APEC 2027, EVNSPC đã tập trung chỉ đạo các đơn vị tăng cường nhân lực, thiết bị, phối hợp chặt chẽ trong quá trình thi công. Lãnh đạo Bộ Công thương, EVN và EVNSPC cũng thường xuyên kiểm tra, chỉ đạo, đôn đốc tiến độ và tháo gỡ khó khăn cho dự án.

Theo ông Hoàng Hữu Thời, tại công trường, các đơn vị tư vấn thiết kế, tư vấn giám sát và thi công phối hợp chặt chẽ, bảo đảm các hạng mục được triển khai liên tục, không chồng chéo. Đặc biệt, với những vướng mắc phát sinh, công trường sẽ triển khai họp tổ để điều chỉnh ngay, bảo đảm công việc được triển khai thông suốt.

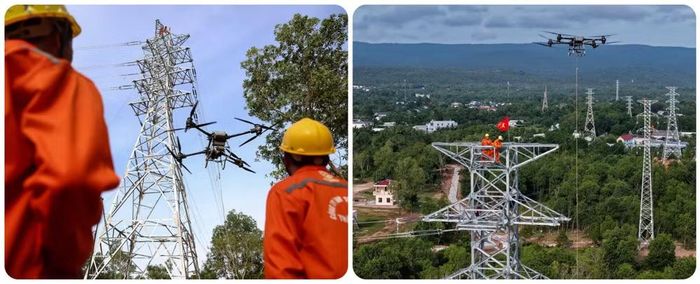

Nhà thầu sử dụng thiết bị bay không người lái (drone) để thi công rải dây mồi, góp phần giảm sức người, đẩy nhanh tiến độ. (Ảnh: EVNSPC)

Nhà thầu sử dụng thiết bị bay không người lái (drone) để thi công rải dây mồi, góp phần giảm sức người, đẩy nhanh tiến độ. (Ảnh: EVNSPC)

Đáng chú ý, các nhà thầu đã ứng dụng thiết bị bay không người lái (drone) trong công đoạn rải dây mồi. Giải pháp này giúp khắc phục khó khăn khi thi công qua địa hình rừng rậm hoặc khu vực đất của người dân, qua đó rút ngắn đáng kể thời gian thi công.

Ông Lê Thành Ý, Giám đốc Công ty Trách nhiệm hữu hạn Xây lắp điện Thành Phát cho biết, trước đây việc rải dây mồi phải di chuyển qua nhiều khu vực đất của người dân, mất nhiều thời gian. Việc ứng dụng thiết bị bay không người lái giúp đơn vị chủ động hơn trong thi công và rút ngắn tiến độ.

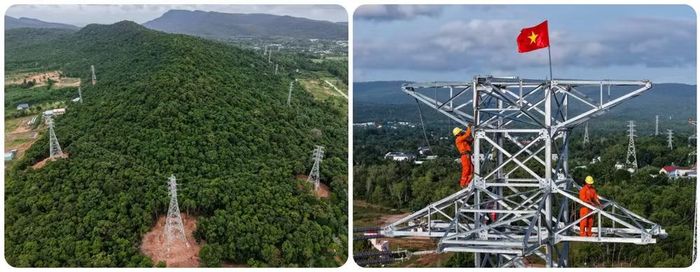

Lưới điện đã và đang tiếp tục phủ khắp Đảo Ngọc. (Ảnh: EVNSPC)

Lưới điện đã và đang tiếp tục phủ khắp Đảo Ngọc. (Ảnh: EVNSPC)

Theo kế hoạch chung, toàn bộ khối lượng công việc phải hoàn thành trước tháng 9/2027, song các đơn vị đang phấn đấu cơ bản hoàn thành sớm hơn khoảng một năm, tạo thêm thời gian kiểm tra, theo dõi và hiệu chỉnh toàn diện hệ thống trước khi APEC 2027 diễn ra.

Khi 3 công trình đi vào vận hành, tổng năng lực cấp điện trên toàn Đặc khu Phú Quốc được nâng lên 315MVA và có khả năng mở rộng lên 500MVA, tạo liên kết mạch vòng, bảo đảm tiêu chuẩn N-1, đồng thời đánh dấu bước tiến quan trọng trong việc hoàn thiện hệ thống lưới điện truyền tải tại Phú Quốc. Qua đó, tạo động lực bứt phá kinh tế xã hội cho đặc khu Phú Quốc, đồng thời sẵn sàng bảo đảm cung cấp điện an toàn, ổn định và tin cậy, phục vụ sự kiện APEC 2027.

LÊ CHI
