Đóng điện 3 công trình hơn 2.100 tỷ đồng phục vụ APEC 2027
Tổng công ty Điện lực miền Nam (EVNSPC) vừa hoàn thành đóng điện 3 dự án hạ tầng năng lượng trọng điểm phục vụ Hội nghị cấp cao APEC 2027.

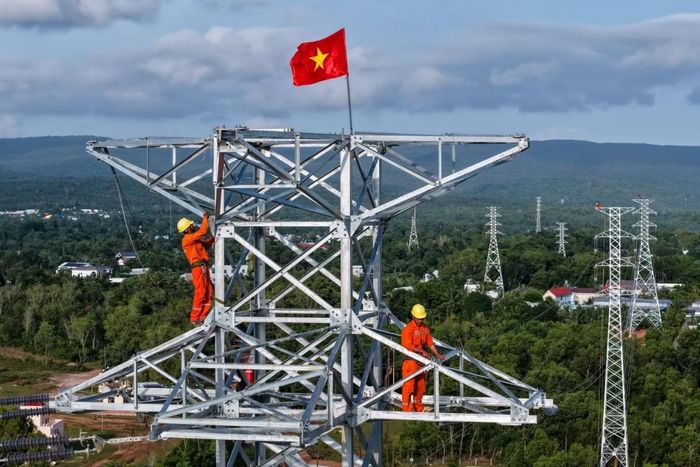

3 công trình lưới điện phục vụ APEC 2027 có tổng mức đầu tư gần 2.165 tỷ đồng. Ảnh: EVNSPC
Với tổng mức đầu tư gần 2.165 tỷ đồng, 3 công trình lưới điện do Tổng công ty Điện lực miền Nam (EVNSPC) làm chủ đầu tư đã chính thức đóng điện, đảm bảo năng lực cấp điện cho Đặc khu Phú Quốc và Hội nghị cấp cao APEC 2027.
Các dự án được giao cho Ban Quản lý dự án Điện lực miền Nam triển khai, bao gồm Trạm biến áp 220 kV Phú Quốc, Đường dây 110 kV Phú Quốc – Bắc Phú Quốc và Đường dây 110 kV Phú Quốc – Nam Phú Quốc. Dù đối mặt với nhiều khó khăn, các công trình đã được hoàn thành đúng tiến độ đề ra.
Tháo gỡ điểm nghẽn, đẩy nhanh tiến độ
Đường dây 110 kV Phú Quốc – Nam Phú Quốc có tổng mức đầu tư hơn 934 tỷ đồng, quy mô 2x20 km và 79 vị trí trụ, trong đó có 2,7 km cáp ngầm. Công trình đã được đóng điện rạng sáng ngày 16/8/2026.
Tiếp đó, trạm biến áp 220 kV Phú Quốc với tổng mức đầu tư 877,6 tỷ đồng, quy mô 2 máy 250 MVA và 2x19 km đường dây 220 kV đấu nối (gồm 2,7 km cáp ngầm), cũng đóng điện thành công vào 23h30 ngày 19/8/2026.
Mới đây nhất, đường dây 110 kV Phú Quốc - Bắc Phú Quốc với tổng mức đầu tư gần 353 tỷ đồng, quy mô 2x20,7 km và 75 vị trí trụ, đã đóng điện vào ngày 28/8/2026.

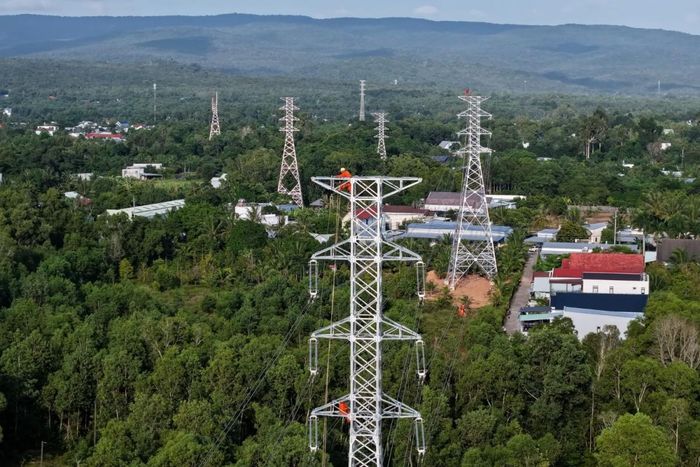

Đường dây 110 kV Phú Quốc - Bắc Phú Quốc có tổng mức đầu tư gần 353 tỷ đồng, đóng điện ngày 28/8/2026. Ảnh: EVNSPC
Quá trình triển khai thi công gặp không ít thách thức, từ vướng mắc trong bồi thường, giải phóng mặt bằng, thiếu hụt nguồn lao động do địa bàn đang đồng loạt triển khai nhiều dự án phục vụ APEC 2027, đến thời tiết bất lợi mưa nhiều từ tháng 4 và khó khăn trong vận chuyển máy móc, vật tư từ đất liền ra đảo.
Để đảm bảo tiến độ, chủ đầu tư, tư vấn, giám sát và nhà thầu đã nỗ lực làm việc xuyên ngày, xuyên đêm, kể cả dịp lễ, Tết. Các nhà thầu cũng tận dụng thời tiết thuận lợi để đẩy nhanh tiến độ từng hạng mục.
Trước khi 3 công trình hoàn thành, Đặc khu Phú Quốc được cấp điện từ hai nguồn 110kV độc lập: Trạm 110kV Phú Quốc (qua tuyến cáp ngầm 110kV Hà Tiên – Phú Quốc) và Trạm 110kV Nam Phú Quốc (qua tuyến đường dây 220kV vượt biển Kiên Bình – Phú Quốc). Khi xảy ra sự cố ở một nguồn, khả năng cung cấp điện cho các phụ tải trên địa bàn sẽ bị ảnh hưởng.
Đảm bảo điện năng cho APEC 2027
Xuyên suốt quá trình triển khai, dự án nhận được sự quan tâm, chỉ đạo sát sao từ Chính phủ, Bộ Công Thương và Tập đoàn Điện lực Việt Nam (EVN).
Cùng với đó, sự đồng thuận của hệ thống chính trị địa phương, chính quyền tỉnh An Giang, người dân Phú Quốc và sự phối hợp chặt chẽ từ Trung tâm Điều độ hệ thống điện miền Nam đã tạo điều kiện để các đơn vị thi công tháo gỡ nhiều rào cản.
Về phía chủ đầu tư, các cấp lãnh đạo EVNSPC, từ Hội đồng Thành viên, Ban Tổng giám đốc đến các phòng ban chuyên môn, liên tục bám sát công trường để kiểm tra, đôn đốc và trực tiếp giải quyết các vướng mắc phát sinh.
Sau khi hoàn thành, các công trình giúp hoàn thiện kết nối lưới điện 110kV trên địa bàn và đáp ứng tiêu chí N-1. Tổng năng lực cấp điện cho đặc khu Phú Quốc được nâng lên 315MVA và dự kiến mở rộng lên 500MVA.
Việc nâng cấp hạ tầng năng lượng không chỉ tăng khả năng đáp ứng phụ tải và độ tin cậy cung cấp điện, mà còn là bước chuẩn bị thiết yếu, sẵn sàng phục vụ Hội nghị cấp cao APEC 2027 cũng như chiến lược phát triển kinh tế - xã hội dài hạn của Đặc khu.
