Đồng Nai yêu cầu các dự án điện về đích sớm hơn 3-6 tháng, chậm tiến độ sẽ bị xem xét thu hồi giấy phép
Chủ tịch UBND thành phố Đồng Nai vừa yêu cầu các chủ đầu tư tập trung nguồn lực đẩy nhanh tiến độ các dự án nguồn và lưới điện, phấn đấu đưa công trình vào vận hành sớm hơn từ 3-6 tháng so với kế hoạch. Trường hợp không thực hiện đúng cam kết, thành phố sẽ xem xét thu hồi hoặc kiến nghị cơ quan có thẩm quyền thu hồi giấy phép theo quy định.
Cụ thể, ngày 28-6, Chủ tịch UBND thành phố ban hành Công văn số 4068/UBND-KTN, yêu cầu các sở, ngành, địa phương và chủ đầu tư khẩn trương triển khai Quy hoạch điện VIII điều chỉnh và Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh theo chỉ đạo của Bộ Công Thương và Thủ tướng Chính phủ.

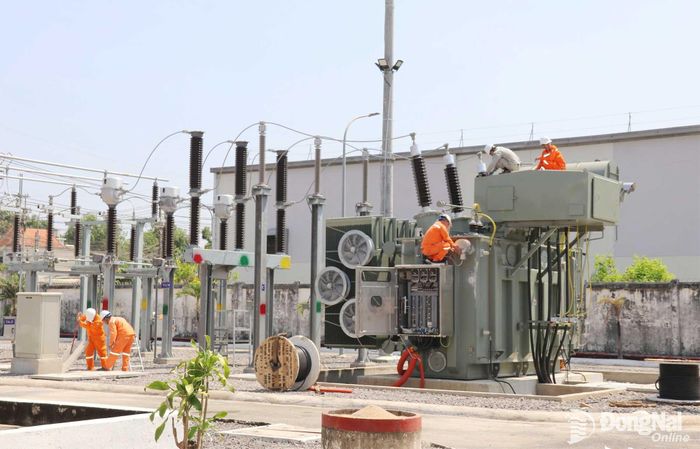

Công trình lắp máy 3 Trạm biến áp 110kV An Phước hoàn thành và đưa vào sử dụng cuối tháng 4-2026. Ảnh: Hoàng Lộc
Theo đó, Chủ tịch UBND thành phố giao Sở Công Thương chủ trì tham mưu UBND thành phố triển khai đồng bộ các nhiệm vụ; phối hợp các sở, ngành tháo gỡ vướng mắc về quy hoạch, đầu tư, đất đai, đấu thầu; giám sát tiến độ các dự án nguồn và lưới điện; tham mưu lựa chọn nhà đầu tư có năng lực, đồng thời xây dựng kế hoạch phân công trách nhiệm cụ thể cho từng cơ quan, địa phương, hoàn thành trước ngày 17-7-2026.
Lãnh đạo thành phố yêu cầu các sở: Tài chính, Nông nghiệp và Môi trường, Xây dựng và UBND các xã, phường cập nhật các dự án nguồn điện, công trình lưới điện vào quy hoạch chuyên ngành; bố trí quỹ đất, đẩy nhanh công tác giải phóng mặt bằng, bồi thường, tái định cư, tạo điều kiện thuận lợi để các dự án triển khai đúng tiến độ.
Các chủ đầu tư dự án điện tập trung nguồn lực, đẩy nhanh tiến độ thi công, phấn đấu đưa các dự án vào vận hành sớm hơn từ 3-6 tháng so với kế hoạch đã được phê duyệt. Trường hợp không thực hiện đúng cam kết, thành phố sẽ xem xét thu hồi hoặc kiến nghị cơ quan có thẩm quyền thu hồi giấy phép theo quy định.

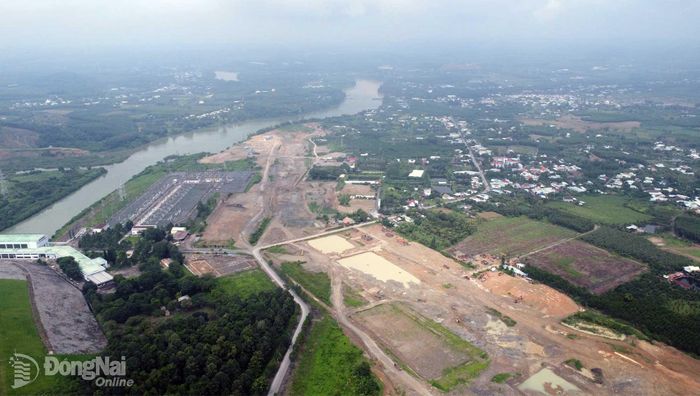

Khu vực đang triển khai Dự án Nhà máy thủy điện Trị An mở rộng - dự án trọng điểm quốc gia về năng lượng tại Đồng Nai. Ảnh: Hoàng Lộc
Đồng Nai là một trong những địa phương có nhu cầu sử dụng điện lớn của cả nước. Tới đây, khi Cảng hàng không quốc tế Long Thành đi vào khai thác, nhiều khu công nghiệp và khu đô thị mới được triển khai, nhu cầu điện sẽ tiếp tục tăng mạnh. Do đó, thành phố xác định triển khai các dự án điện là nhiệm vụ chính trị trọng tâm, là tiêu chí quan trọng đánh giá mức độ hoàn thành nhiệm vụ của các sở, ngành, địa phương. Lãnh đạo thành phố yêu cầu các đơn vị định kỳ hằng tháng báo cáo tiến độ thực hiện về Sở Công Thương để tổng hợp, tham mưu UBND thành phố báo cáo Bộ Công Thương.
