Tháo gỡ điểm nghẽn giải phóng mặt bằng ở các dự án nghìn tỷ
Quảng Trị là địa phương đang triển khai nhiều dự án hàng nghìn tỷ đồng. Tìm hiểu thực tế tại nhiều dự án như: Cảng hàng không Quảng Trị, Dự án Nhà máy điện gió LIG - Hướng Hóa 1, Dự án Trung tâm điện lực Quảng Trạch… thì giải phóng mặt bằng đang là khâu then chốt quyết định tốc độ triển khai của toàn bộ công trình.
Dự án Cảng hàng không Quảng Trị được đầu tư theo phương thức đối tác công tư (PPP), khởi công từ tháng 7/2024 với tổng mức đầu tư hơn 5.800 tỷ đồng. Mới đây, dự án đã chính thức được điều chỉnh quy hoạch từ cảng hàng không cấp 4C lên cấp 4E, cho phép tiếp nhận các dòng tàu bay thân rộng hiện đại như Boeing 787 và Airbus A350. Hiện tại, các hạng mục như đài kiểm soát không lưu, nhà ga hành khách đã cơ bản hoàn thành các hạng mục kết cấu chính. Riêng hạng mục đường cất hạ cánh đã hoàn thành.

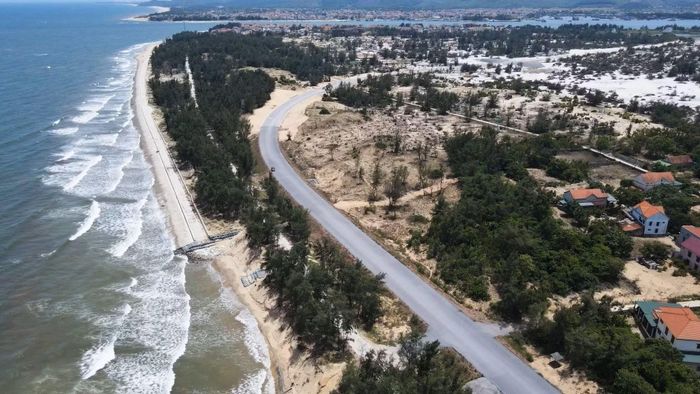

Dự án đường ven biển Quảng Trị đang gấp rút triển khai xây dựng những km cuối cùng để hoàn thành.
Tìm hiểu tại dự án này, chúng tôi được biết công tác giải phóng mặt bằng Dự án thành phần 1 - Giải phóng mặt bằng xây dựng sân bay Quảng Trị cơ bản hoàn thành, bảo đảm điều kiện triển khai các hạng mục thi công. Tổng diện tích cần giải phóng mặt bằng của dự án là 267,974ha, đến nay đã hoàn thành 267,804ha. Hiện chỉ còn 3 trường hợp có đất nông nghiệp bị ảnh hưởng, các cơ quan chức năng đang phối hợp xác minh nguồn gốc đất để thực hiện bồi thường, hỗ trợ theo quy định.
Tại dự án Nhà máy điện gió LIG - Hướng Hóa 1, ngày 9/8, Sở Nông nghiệp và Môi trường tỉnh Quảng Trị cho biết, đơn vị đang phối hợp với các địa phương, chủ đầu tư và đơn vị liên quan tập trung tháo gỡ vướng mắc, đẩy nhanh giải phóng mặt bằng Dự án Nhà máy điện gió LIG - Hướng Hóa 1 với mục tiêu sớm bàn giao mặt bằng sạch để thi công, đưa dự án vào hoạt động theo tiến độ.

Phó Chủ tịch UBND tỉnh Quảng Trị, đồng chí Lê Đức Tiến cùng các sở, ngành, địa phương kiểm tra hiện trường tìm cách tháo gỡ điểm nghẽn về giải phóng mặt bằng tại các dự án lớn của tỉnh.
Dự án Nhà máy điện gió LIG - Hướng Hóa 1 tại địa bàn xã Khe Sanh, tỉnh Quảng Trị có quy mô công suất 48 MW và tổng vốn đầu tư 2.100 tỷ đồng. Hiện đã cơ bản hoàn thành công tác thu hồi, thuê đất đối với các hạng mục chính, đạt khoảng 98% diện tích. 2% diện tích còn lại liên quan đến hạng mục đường dây 35 kV và hành lang tuyến đường dây 220 kV với 131 hộ dân. Đối với hành lang đường dây 35 kV, mới có 19/65 hộ đồng ý phương án bồi thường; hành lang đường dây 220 kV có 36/43 hộ thống nhất phương án.
Được biết, theo thống nhất tại cuộc họp do Sở Nông nghiệp và Môi trường chủ trì mới đây, đối với 78 hộ đã đồng ý phương án bồi thường, Ban Quản lý dự án Phát triển quỹ đất xã Khe Sanh và UBND xã Khe Sanh phải hoàn thành việc thẩm định, phê duyệt phương án và chi trả tiền trước ngày 10/8/2026. Đối với 53 hộ còn lại chưa thống nhất phương án, UBND xã Khe Sanh tiếp tục tuyên truyền, vận động; trường hợp đã hoàn tất các bước theo quy định nhưng vẫn không chấp hành sẽ thực hiện bảo vệ thi công theo chỉ đạo.

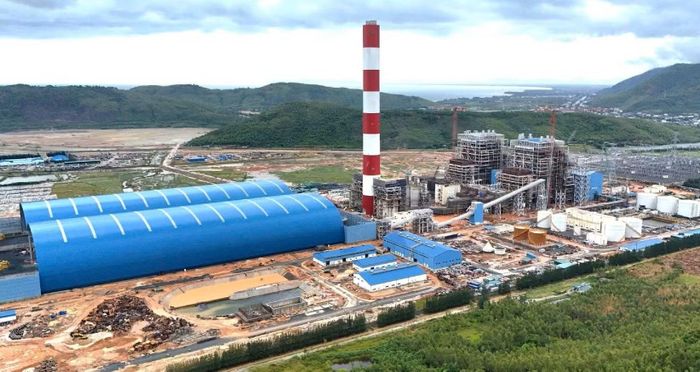

Dự án Trung tâm điện lực Quảng Trạch có tổng số vốn đầu tư gần 100.000 tỷ đồng.
Dự án có số vốn đầu tư lớn nhất ở tỉnh Quảng Trị tính đến hiện nay là Dự án Trung tâm điện lực Quảng Trạch. Dự án có tổng mức đầu tư gần 100.000 tỷ đồng do EVN làm chủ đầu tư, gồm 3 dự án thành phần chính: Cơ sở hạ tầng chung (4.818 tỷ đồng), Nhà máy nhiệt điện Quảng Trạch I (41.130 đến hơn 42.000 tỷ đồng) và các dự án điện khí LNG Quảng Trạch II, III (41.800 đến hơn 52.000 tỷ đồng mỗi dự án).
Để triển khai Dự án Trung tâm điện lực Quảng Trạch, tỉnh Quảng Trị phải đảm bảo tổng diện tích mặt bằng là 540,5 ha, gồm 210 ha mặt biển và 330,5 ha đất liền. Đến nay, địa phương đã hoàn thành bàn giao toàn bộ 210 ha mặt biển và 329,92 ha đất liền cho nhà thầu thi công; còn 0,58 ha chưa hoàn thành công tác giải phóng mặt bằng.
Một trong những dự án đang vướng về giải phóng mặt bằng, ảnh hưởng lớn đến tiến độ thi công ở Quảng Trị là Dự án khu bến cảng Mỹ Thủy và Dự án đầu tư xây dựng Quốc lộ 15D. Đây là hai dự án động lực, có tính liên kết trên hành lang kinh tế đông-tây của tỉnh Quảng Trị. Tuy nhiên, vướng mắc về giải phóng mặt bằng đang trở thành điểm nghẽn lớn nhất ảnh hưởng tiến độ triển khai.

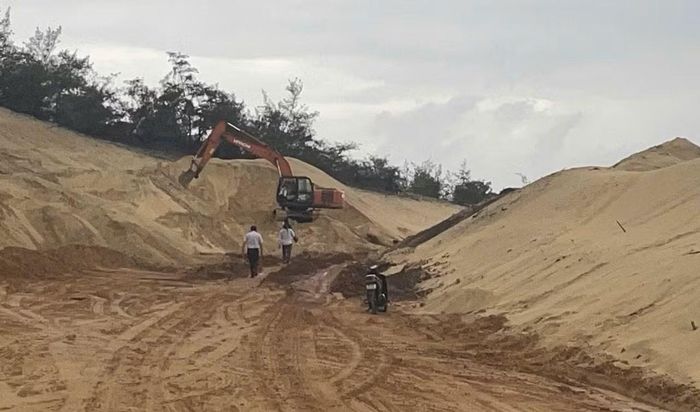

Tỉnh Quảng Trị đang đốc thúc tháo gỡ điểm nghẽn về giải phóng mặt bằng ở Dự án đường ven biển kết nối hành lang kinh tế Đông-Tây tỉnh Quảng Trị.
Quốc lộ 15D chậm tiến độ vì mặt bằng bàn giao rời rạc. Dự án Quốc lộ 15D, đoạn từ cảng Mỹ Thủy đến đường cao tốc Cam Lộ-La Sơn, được UBND tỉnh Quảng Trị phê duyệt chủ trương đầu tư với tổng mức đầu tư 1.940 tỷ đồng. Trong đó, ngân sách trung ương hỗ trợ 1.600 tỷ đồng, phần còn lại là vốn đối ứng của tỉnh phục vụ công tác giải phóng mặt bằng và tái định cư.
Kiểm tra thực tế hiện trường tại 2 dự án này, Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị, đồng chí Hoàng Nam yêu cầu các địa phương vận dụng tối đa cơ chế, chính sách phù hợp trong quá trình giải phóng mặt bằng, bảo đảm đúng quy định pháp luật và quyền lợi của người dân; xây dựng phương án bảo vệ thi công đối với các trường hợp chưa đồng thuận, huy động cả hệ thống chính trị vào cuộc để hoàn thành khối lượng công việc còn lại. Các nhà thầu cũng được yêu cầu chuẩn bị đầy đủ nhân lực, máy móc, thiết bị để thi công ngay khi tiếp nhận mặt bằng.

Đồng chí Lê Hồng Vinh - Chủ tịch UBND tỉnh Quảng Trị kiểm tra thực tế tại hiện trường để chỉ đạo việc giải phóng mặt bằng ở các dự án đang xây dựng trên địa bàn tỉnh Quảng Trị.
Liên quan đến điểm nghẽn giải phóng mặt bằng ở các dự án nghìn tỷ nói trên, mới đây, lãnh đạo UBND tỉnh Quảng Trị đã chỉ đạo, các sở, ngành liên quan trao đổi, làm rõ các quy định, thủ tục về bồi thường, giải đáp các kiến nghị của địa phương và người dân, đồng thời tham mưu xây dựng quy trình thống nhất trong công tác giải phóng mặt bằng để triển khai thực hiện, bảo đảm tháo gỡ kịp thời các khó khăn, vướng mắc.
